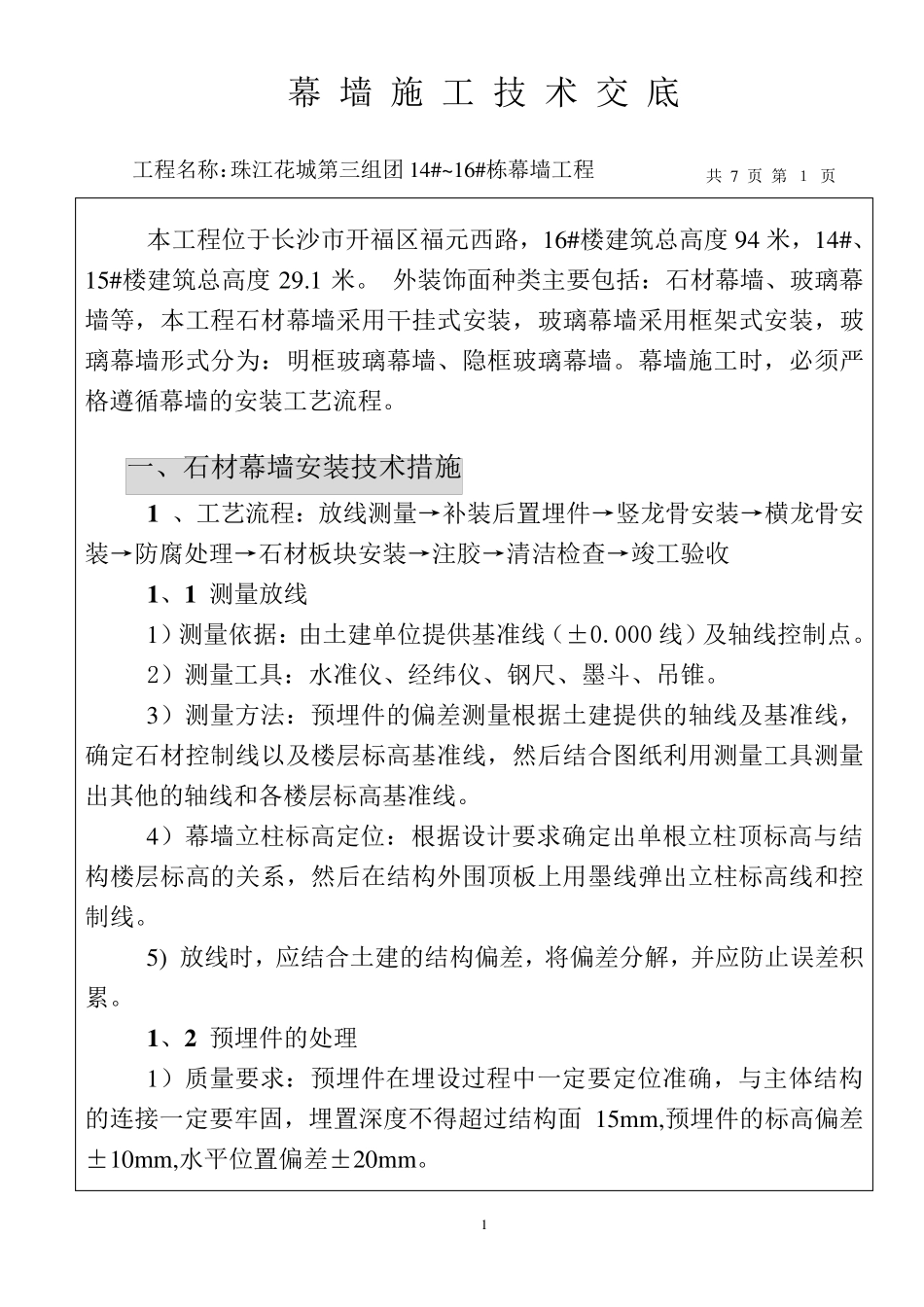

1 幕 墙 施 工 技 术 交 底 工程名称:珠江花城第三组团14#~16#栋幕墙工程 共 7 页 第 1 页 本工程位于长沙市开福区福元西路,16#楼建筑总高度94 米,14#、15#楼建筑总高度29
外装饰面种类主要包括:石材幕墙、玻璃幕墙等,本工程石材幕墙采用干挂式安装,玻璃幕墙采用框架式安装,玻璃幕墙形式分为:明框玻璃幕墙、隐框玻璃幕墙
幕墙施工时,必须严格遵循幕墙的安装工艺流程
一、石材幕墙安装技术措施 1 、工艺流程:放线测量→补装后置埋件→竖龙骨安装→横龙骨安装→防腐处理→石材板块安装→注胶→清洁检查→竣工验收 1 、1 测量放线 1)测量依据:由土建单位提供基准线(±0
000 线)及轴线控制点
2)测量工具:水准仪、经纬仪、钢尺、墨斗、吊锥
3)测量方法:预埋件的偏差测量根据土建提供的轴线及基准线,确定石材控制线以及楼层标高基准线,然后结合图纸利用测量工具测量出 其 他 的轴线和 各 楼层标高基准线
4)幕墙立 柱 标高定位:根据设 计 要求 确定出 单根立 柱 顶 标高与 结构 楼层标高的关 系 ,然后在 结构 外围 顶 板上 用墨线弹 出 立 柱 标高线和 控制线
5) 放线时,应 结合土建的结构 偏差,将 偏差分解 ,并 应 防止 误 差积累
1 、2 预埋件的处理 1)质 量要求 :预埋件在 埋设 过 程中 一定要定位准确,与 主体 结构的连 接 一定要牢 固 ,埋置深 度不 得 超 过 结构 面15mm,预埋件的标高偏差±10mm,水平 位置偏差±20mm

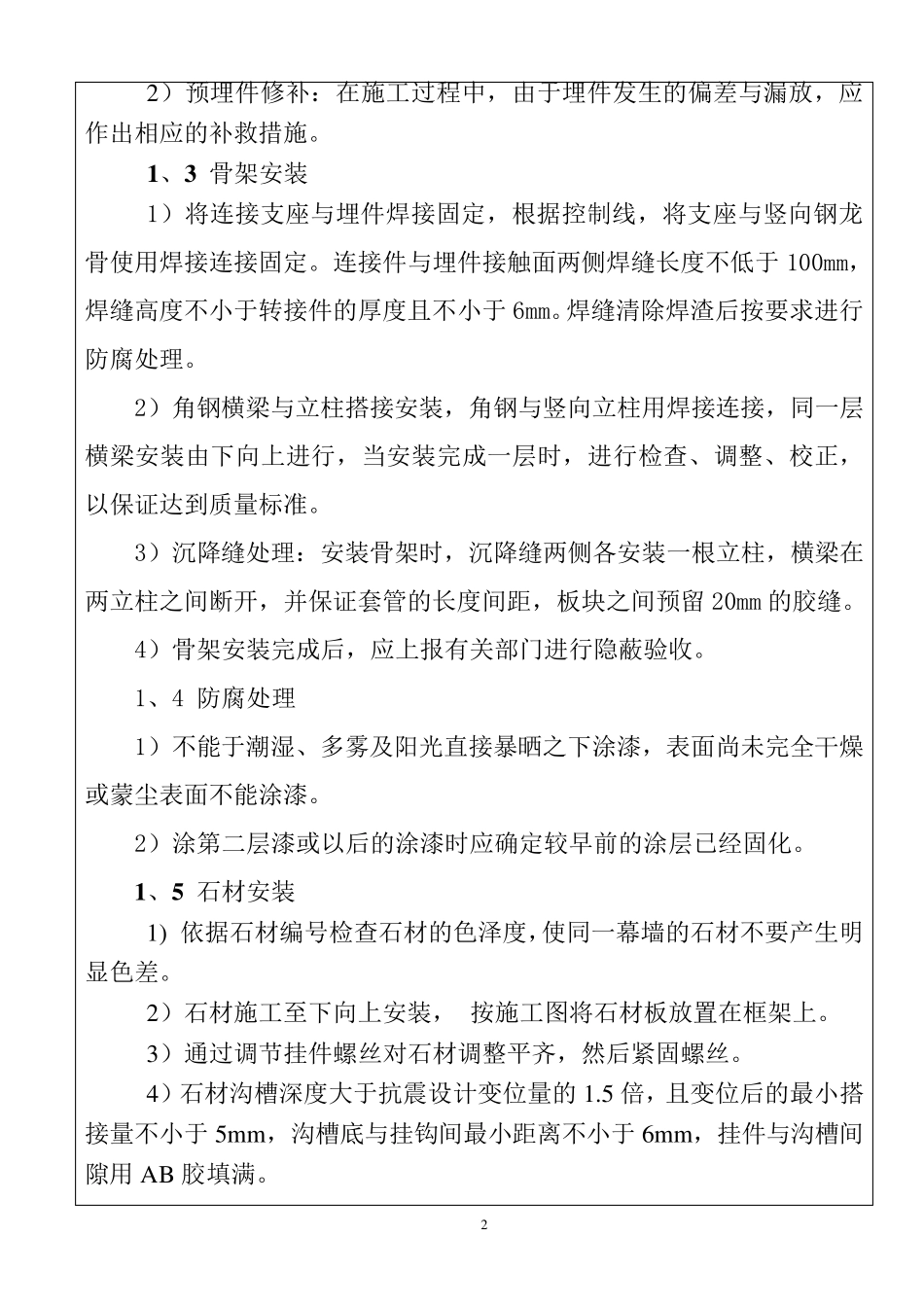

2 2)预埋件修补:在施工过程中,由于埋件发生的偏差与漏放,应作出相应的补救措施
1 、3 骨架安装 1)将连接支座与埋件焊接固定,根据控制线,将支座与竖向钢龙骨使用焊接连接固定

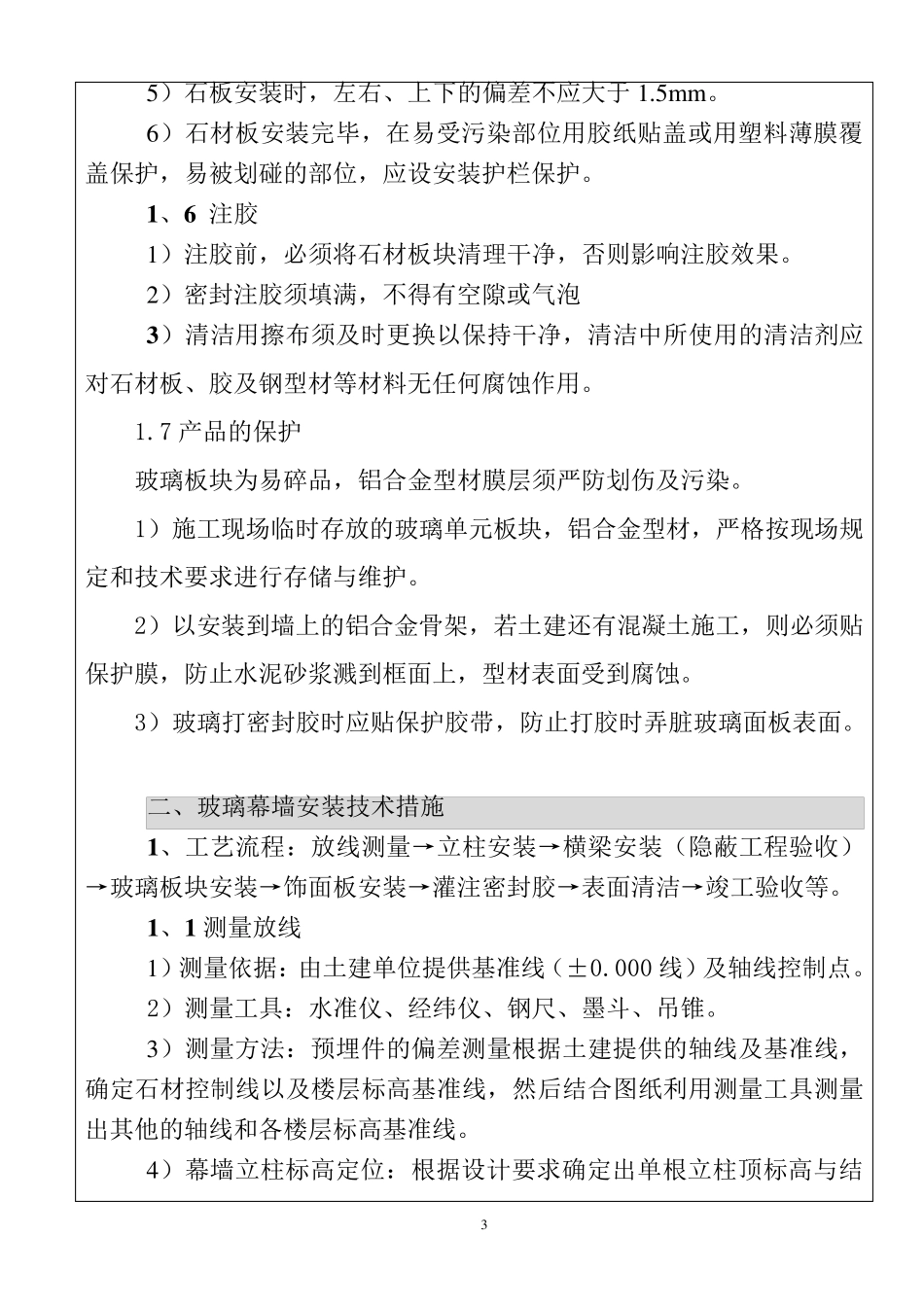

连接件与埋件接触面两侧焊缝长度不低于100mm,焊缝高度不小于转接件的厚度且不小于6m
