可编辑 专业知识整理分享 技 术 交 底 书 工程名称:太原市希尔顿大酒店外装饰工程 工程范围:裙楼1-6 层东北角外围 编制单位:山西国力艺典希尔顿酒店装饰项目部 接收单位:幕墙施工班组 工程项目:幕墙施工 交底时间:2015 年5 月 5 日 交底内容: (一)石材、铝板、玻璃幕墙放线技术交底 1、 与甲方及总包联系获取建筑物原始标高基准点,及时找甲方总工或技术负责人签字并做好现场永久性标志和记录工作
2、 用经位仪投测建筑物各轴线和各层标高水平线,及时与甲方所给轴线进行校核要求各控制轴线偏差不大于1mm,总误差不能超过3mm
3、 找出预埋件的中心线,在主体建筑物外表面 用黑 墨 线弹 出主龙 骨 垂 直控制线及面 材外控线
4、 根 据 外控线引 进主体弹 出内控线,然 后 标出面 材的分格线
5 、 用线锥 吊 出主体建筑物四 角轴线进行全 面 交圈 误差不超过3mm
放线质 量 要求: 各层标高线控制在小 于1mm,总误差不能超过3mm 主龙 骨 位置 线控制在误差小 于3mm 次 龙 骨 位置 线控制在误差小 于2mm 节 点板位置 线控制在误差小 于10mm 石材、铝板、玻璃基准线控制在小 于1mm 石材、铝板、玻璃分格线控制在小 于1mm 石材、铝板、玻璃分格线与其 它 部位交接线控制在小 于3mm WORD 格式

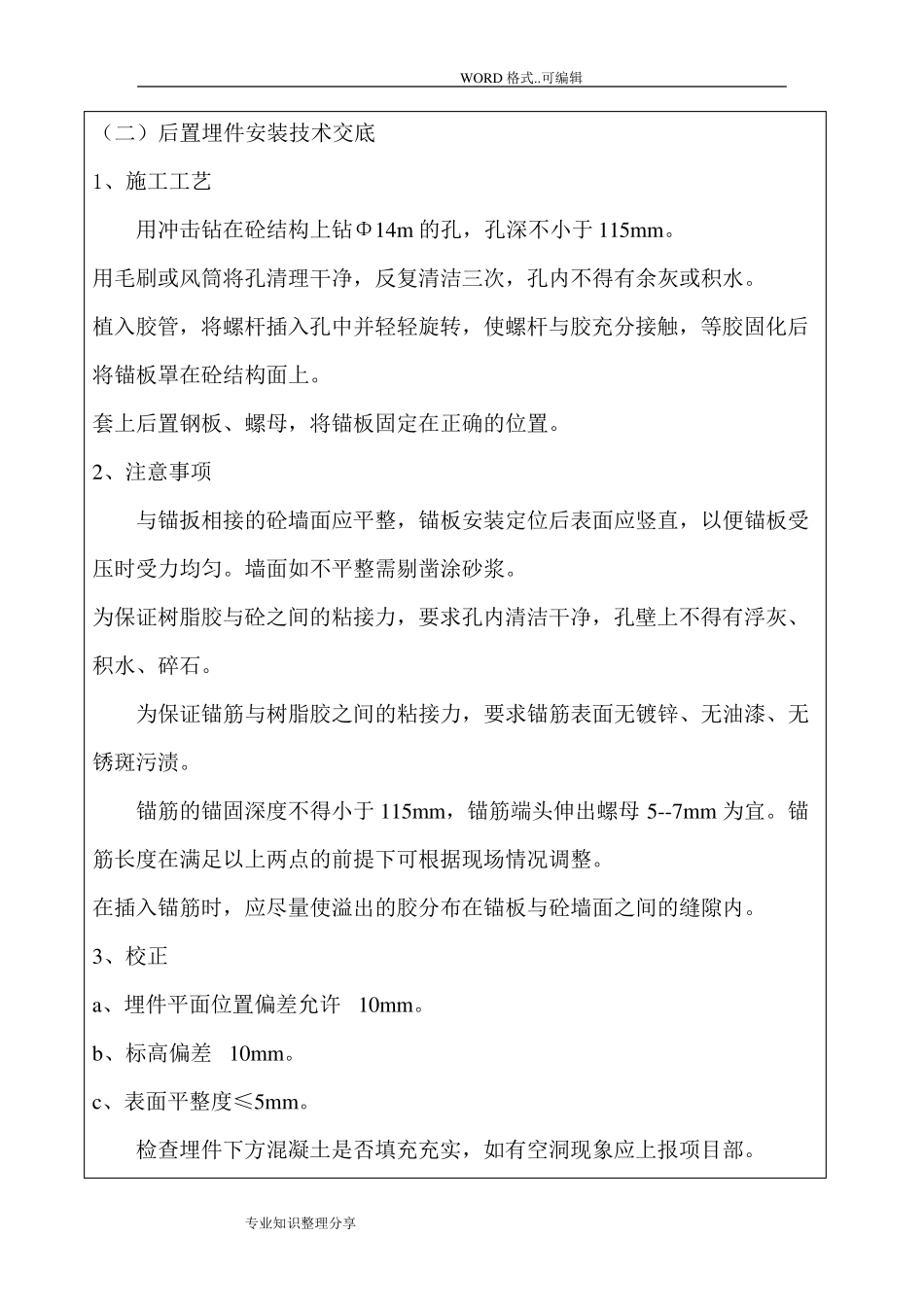

可编辑 专业知识整理分享 (二)后置埋件安装技术交底 1、施工工艺 用冲击钻在砼结构上钻Φ14m 的孔,孔深不小于 115m m
用毛刷或风筒将孔清理干净,反复清洁三次,孔内不得有余灰或积水
植入胶管,将螺杆插入孔中并轻轻旋转,使螺杆与胶充分接触,等胶固化后将锚板罩在砼结构面上
套上后置钢板、螺母,将锚板固定在正确的位置

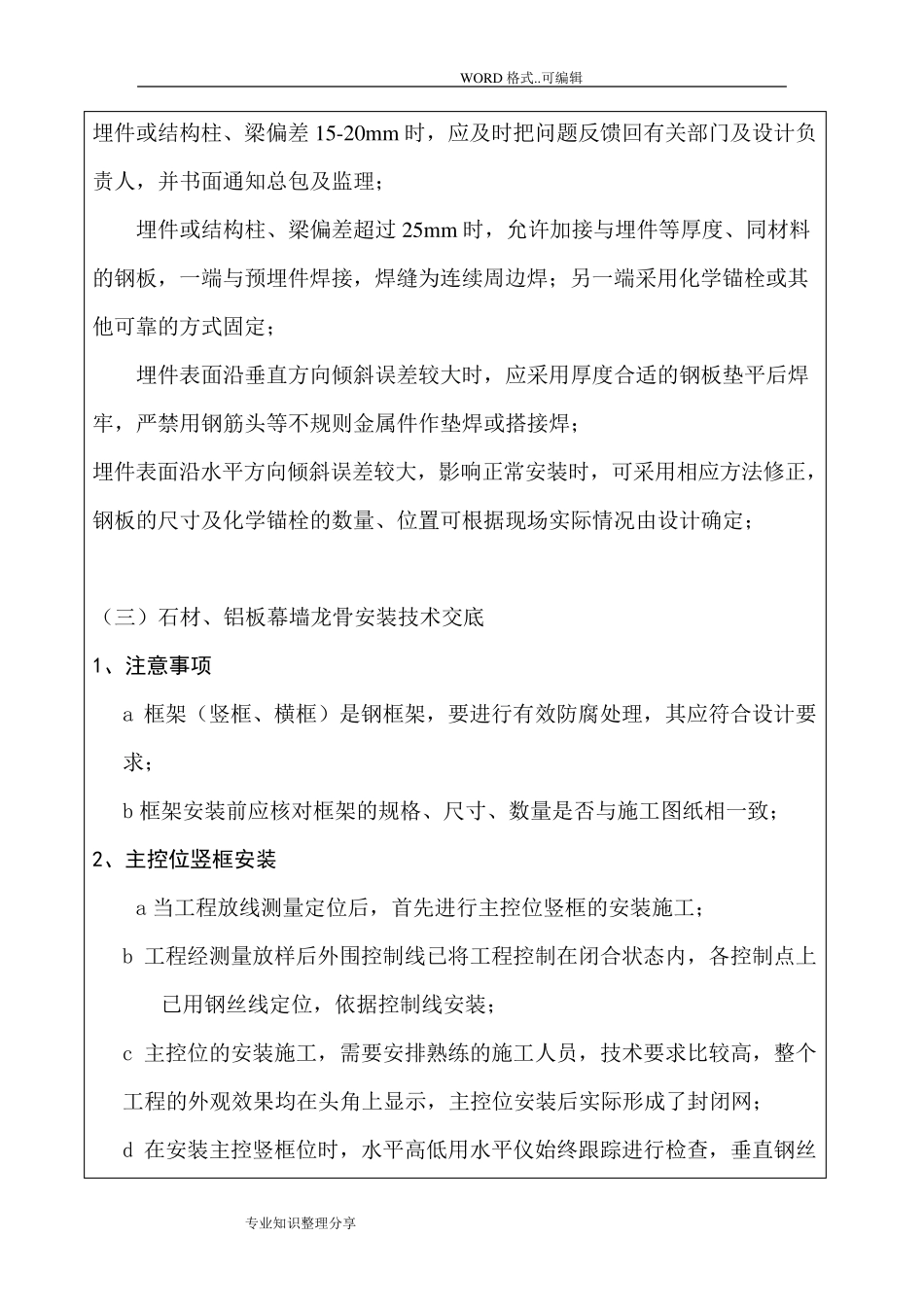

2、注意事项 与锚扳相接的砼墙面应平整,锚板安装定位后表面应竖直,以便锚板受压时受
