暖通工程师的工作职责页脚内容中铁一局集团保障房项目经理部技术交底书第_页共 16 页工程名称保障房项目交底日期技术交底项目暖气通风管道交底编号内容:一、材料要求管材和接口:管道管径〈DN50 采用镀锌钢管,螺纹连接,套丝扣时破坏的镀锌层表面及外露螺纹部分应作防腐处理;管径 2DN50 采用无缝钢管,采用焊接或法兰连接
管井入户埋地管采用 PP-R 管,管系列为 S4
低温热水地板辐射供暖管道采用 PE-RT 管,管材使用条件等级为 4 级
管道阀门公称直径 DNW50mm 者采用铜质闸阀,丝扣连接;DN〉50mm 者采用铜质闸阀或蝶阀,法兰连接(工作压力 1

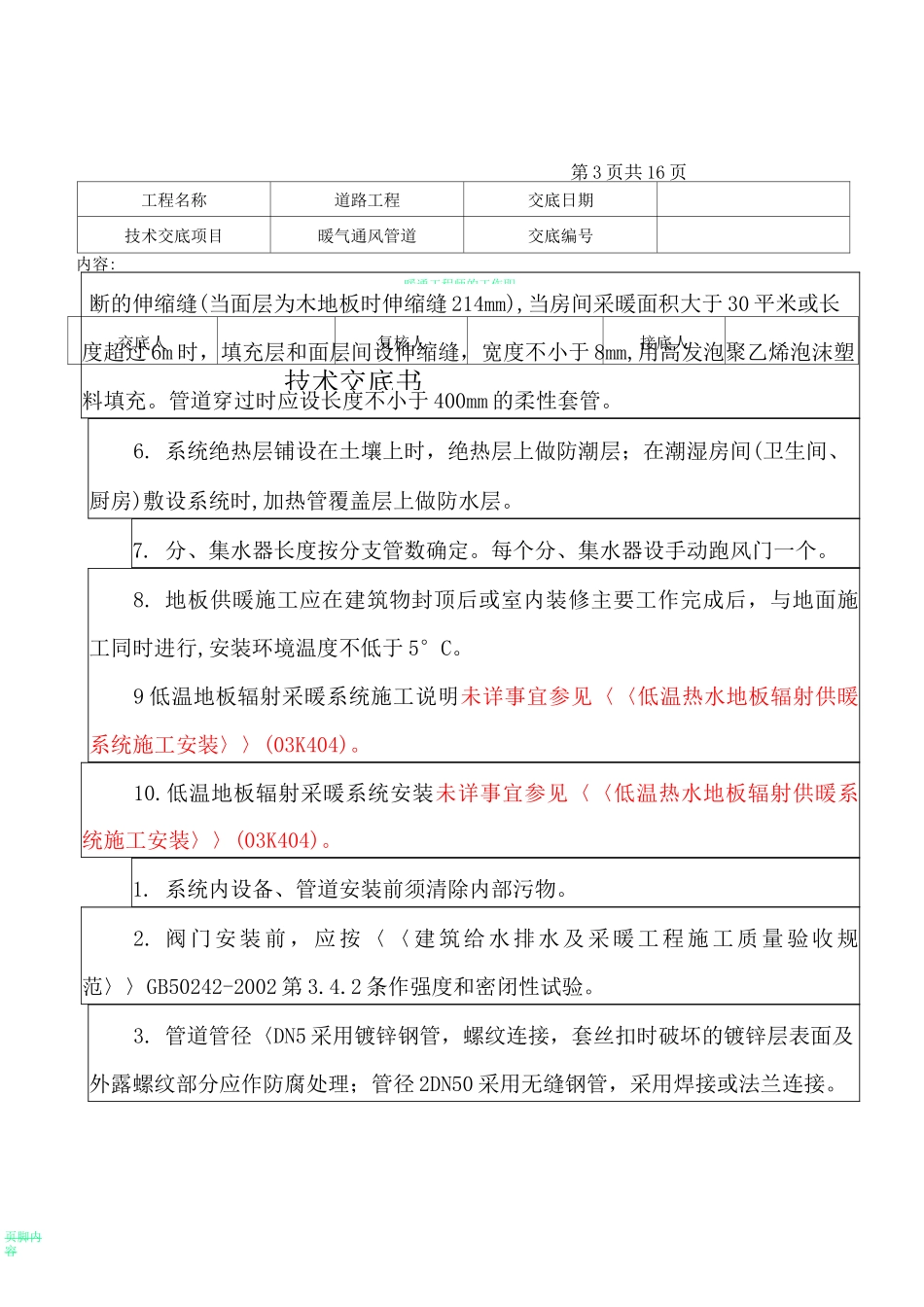

二、施工工艺流程1、分户计量控制装置设于管道井内
在各分户入户处设置热量表、过滤器、锁闭阀、锁闭调节阀
2、在低温热水辐射采暖系统户内入口处设置分户集中自动温控装置控制室内温度
3、供回水立管上的阀门务必安装在平顶下和地面上便于操作维修处
4、管路系统的最低点,应配置与管材相匹配的 DN20mm 泄水管及同口径闸阀或球阀;管路系统的最咼点,应配置集气罐和自动排气阀

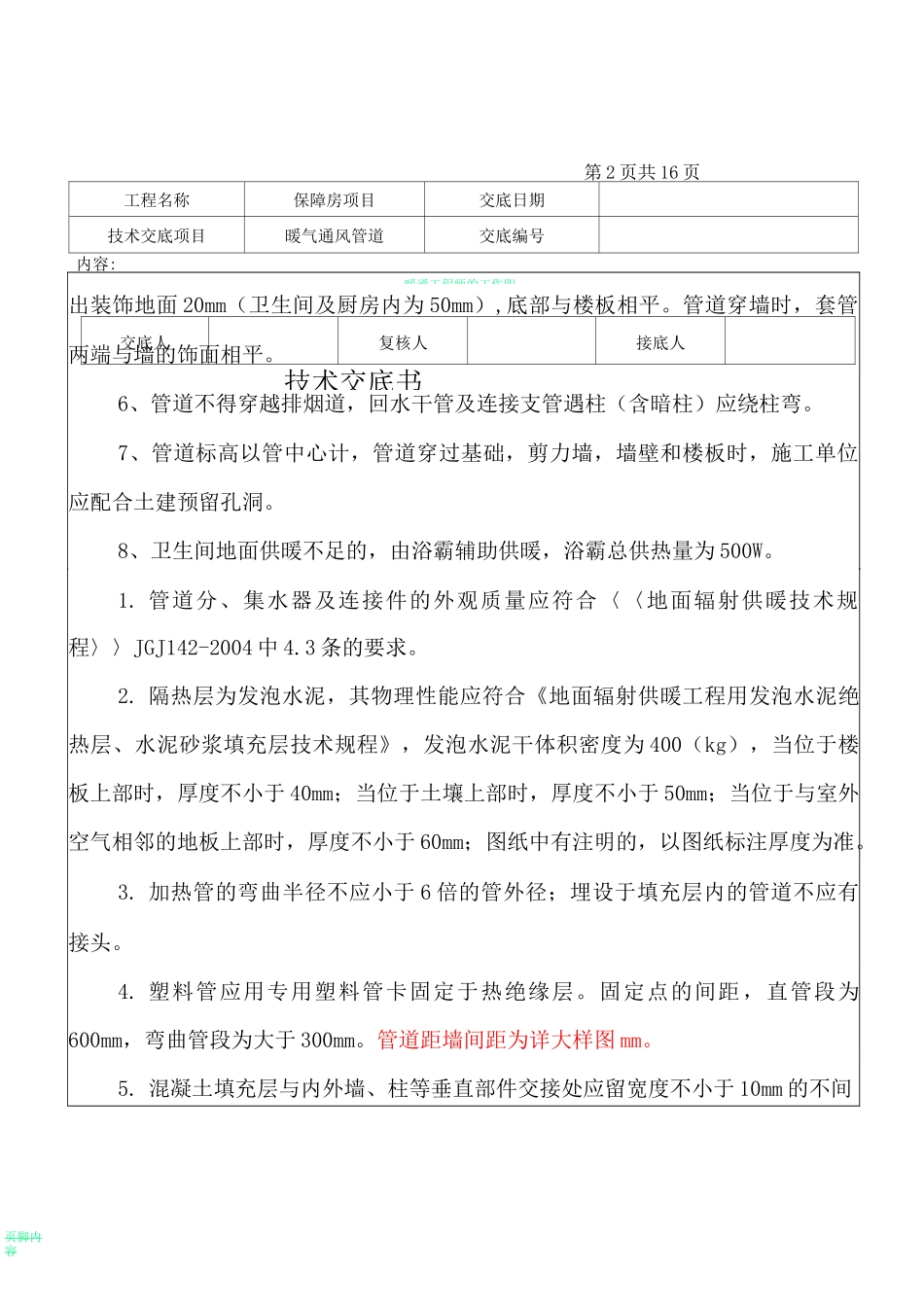

5、管道穿过墙壁或楼板时,应设钢制套管,安装在楼板内的套管,顶部应咼页脚内容交底人复核人接底人技术交底书第 2 页共 16 页工程名称保障房项目交底日期技术交底项目暖气通风管道交底编号内容:出装饰地面 20mm(卫生间及厨房内为 50mm),底部与楼板相平
管道穿墙时,套管两端与墙的饰面相平
6、管道不得穿越排烟道,回水干管及连接支管遇柱(含暗柱)应绕柱弯
7、管道标高以管中心计,管道穿过基础,剪力墙,墙壁和楼板时,施工单位应配合土建预留孔洞
8、卫生间地面供暖不足的,由浴霸辅助供暖,浴霸总供热量为 500W
管道分、集水器及连接件的外观质量应符合〈〈地面辐射供暖技术规程〉〉JGJ142-2004 中 4
3 条的要求
隔热层为发泡水
