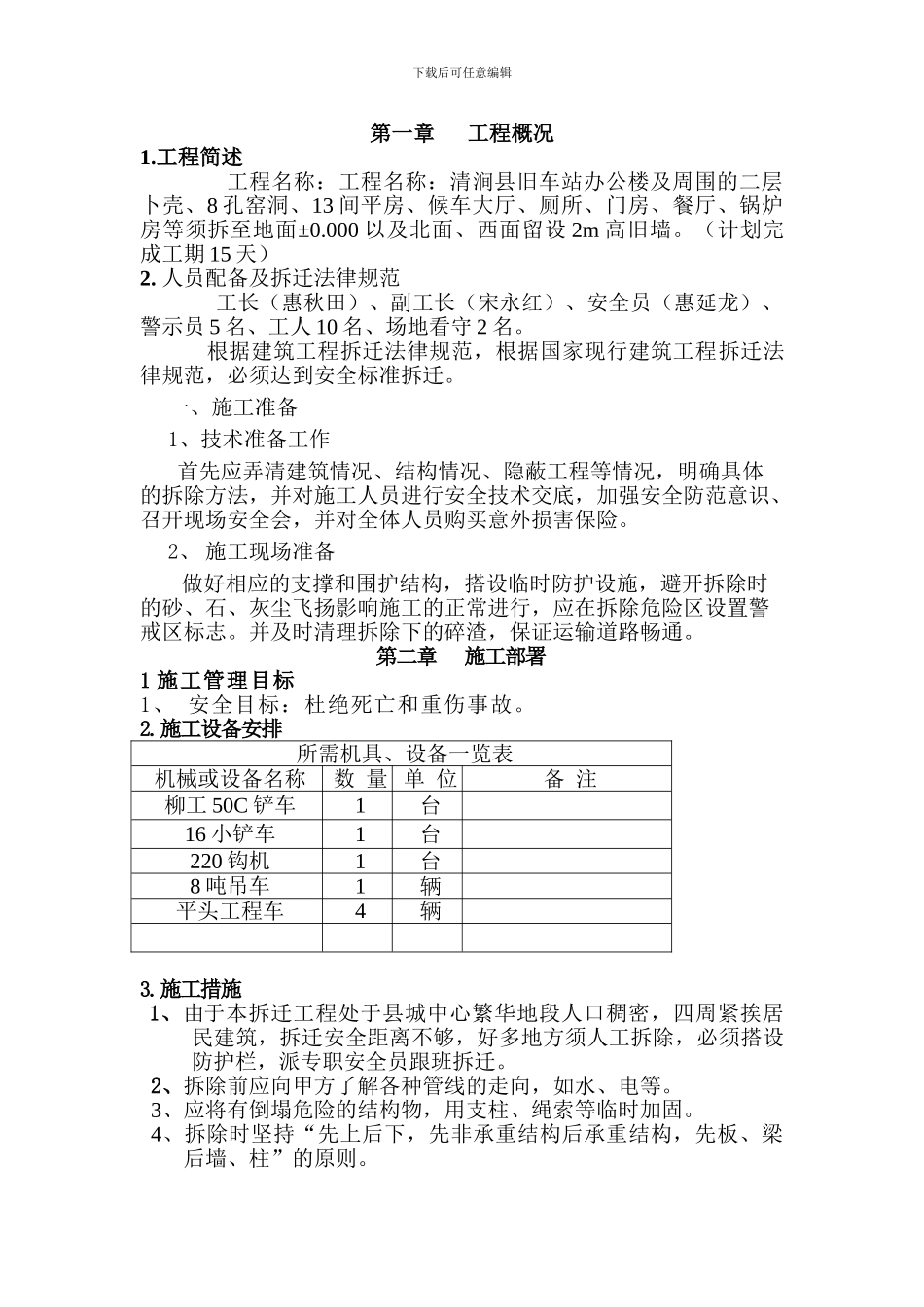

下载后可任意编辑第一章 工程概况1.工程简述工程名称:工程名称:清涧县旧车站办公楼及周围的二层卜壳、8 孔窑洞、13 间平房、候车大厅、厕所、门房、餐厅、锅炉房等须拆至地面±0.000 以及北面、西面留设 2m 高旧墙。(计划完成工期 15 天)2. 人员配备及拆迁法律规范工长(惠秋田)、副工长(宋永红)、安全员(惠延龙)、警示员 5 名、工人 10 名、场地看守 2 名。根据建筑工程拆迁法律规范,根据国家现行建筑工程拆迁法律规范,必须达到安全标准拆迁。一、施工准备1、技术准备工作首先应弄清建筑情况、结构情况、隐蔽工程等情况,明确具体的拆除方法,并对施工人员进行安全技术交底,加强安全防范意识、召开现场安全会,并对全体人员购买意外损害保险。2、 施工现场准备做好相应的支撑和围护结构,搭设临时防护设施,避开拆除时的砂、石、灰尘飞扬影响施工的正常进行,应在拆除危险区设置警戒区标志。并及时清理拆除下的碎渣,保证运输道路畅通。第二章施工部署1 施工管理目标1、 安全目标:杜绝死亡和重伤事故。2.施工设备安排所需机具、设备一览表机械或设备名称数 量 单 位备 注柳工 50C 铲车1台16 小铲车1台220 钩机1台 8 吨吊车1辆 平头工程车4辆 3.施工措施1、由于本拆迁工程处于县城中心繁华地段人口稠密,四周紧挨居民建筑,拆迁安全距离不够,好多地方须人工拆除,必须搭设防护栏,派专职安全员跟班拆迁。 2、拆除前应向甲方了解各种管线的走向,如水、电等。3、应将有倒塌危险的结构物,用支柱、绳索等临时加固。4、拆除时坚持“先上后下,先非承重结构后承重结构,先板、梁后墙、柱”的原则。下载后可任意编辑5、拆除卜壳窑洞时安全距离不够须人工拆除。6、拆除梁、楼板等较大和笨重的构件,必须用绳索捆绑牢固,用起重设备吊运至地面。7、吊梁时,取两点吊点,保证吊点位置准确。8、拆除物及时清理,避开伤人,并堆放在安全区域。9、在施工区域内设置施工隔离带并留设好交通出入口。10、拆除区域应采纳湿法作业,控制施工扬尘,砂石飞溅。11、拆迁垃圾在城南 3 公里处够地一块集中清倒建筑垃圾。12、在清倒建筑垃圾中派现场指挥一名、倒完后用黄土填埋恢复耕地,防止建筑垃圾的二次污染。4.安全文明施工措施1、拆除之前应对司机及现场相关人员进行安全技术交底。2、现场严禁酒后施工。3、拆除施工时现场设有专职指挥人员,对于现场发生的情况进行仔细处理。并配备对讲系统与拆除司机联系。4、拆...
