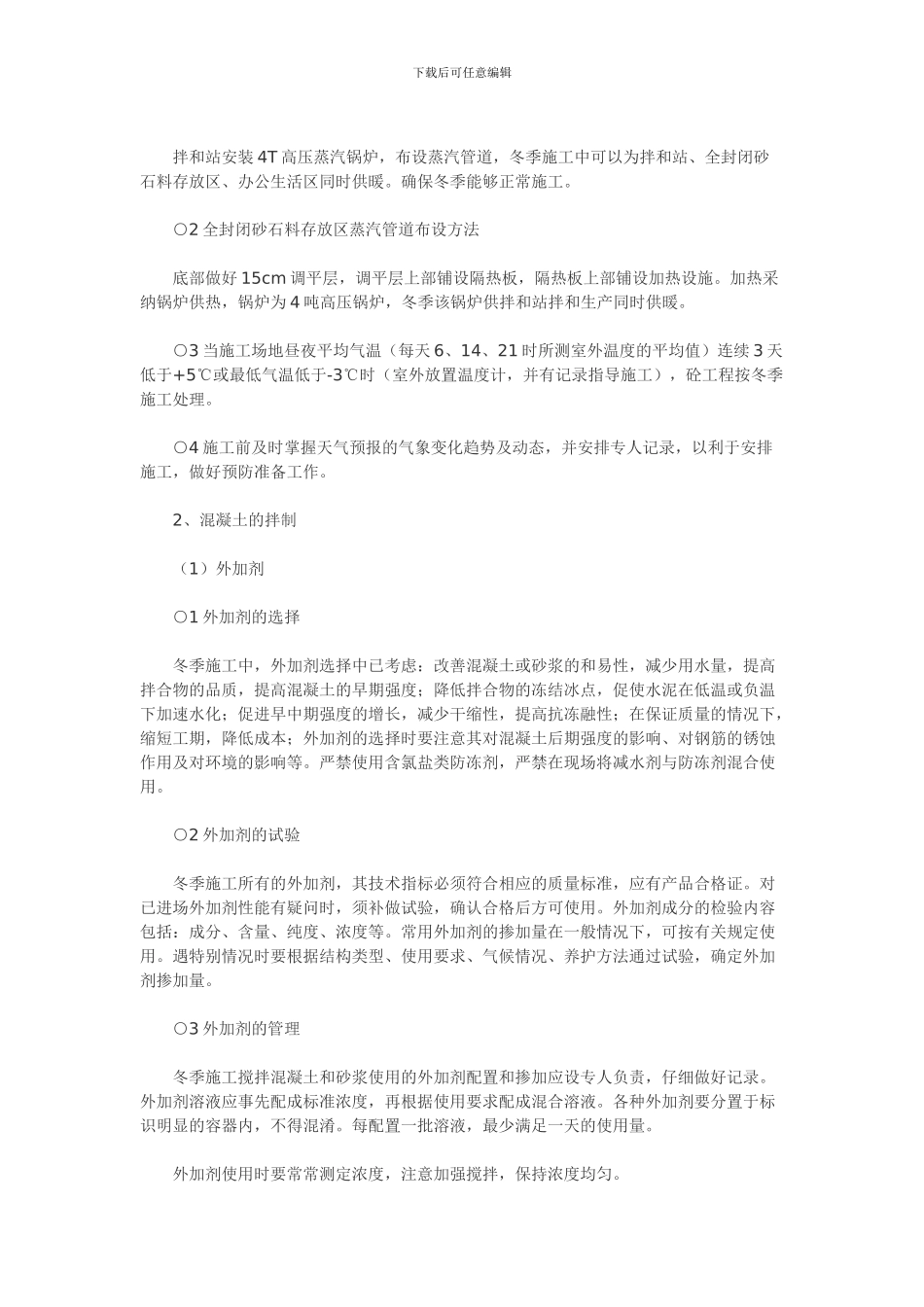

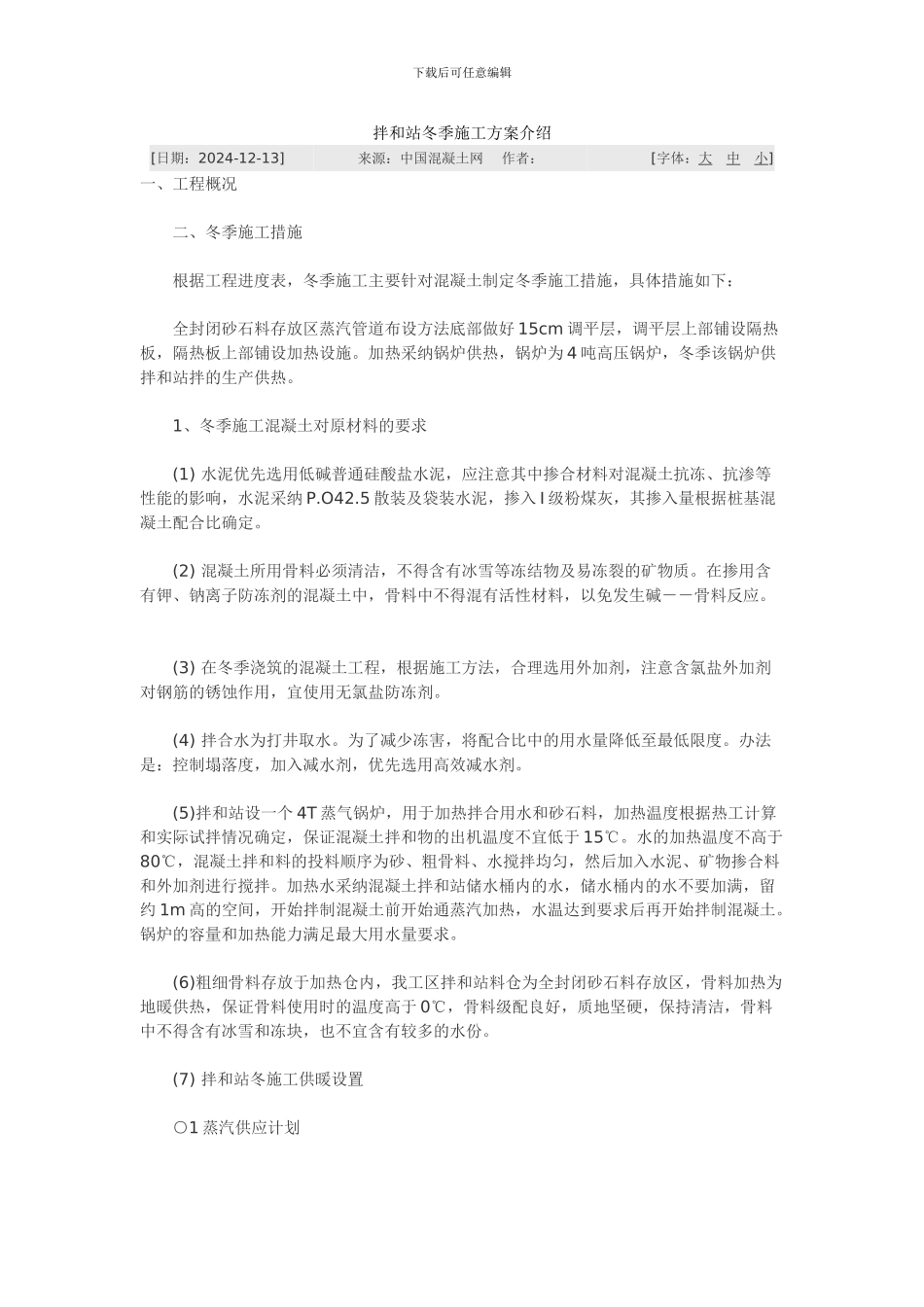

下载后可任意编辑拌和站冬季施工方案介绍[日期:2024-12-13]来源:中国混凝土网 作者:[字体:大 中 小]一、工程概况 二、冬季施工措施 根据工程进度表,冬季施工主要针对混凝土制定冬季施工措施,具体措施如下: 全封闭砂石料存放区蒸汽管道布设方法底部做好 15cm 调平层,调平层上部铺设隔热板,隔热板上部铺设加热设施
加热采纳锅炉供热,锅炉为 4 吨高压锅炉,冬季该锅炉供拌和站拌的生产供热
1、冬季施工混凝土对原材料的要求 (1) 水泥优先选用低碱普通硅酸盐水泥,应注意其中掺合材料对混凝土抗冻、抗渗等性能的影响,水泥采纳 P
5 散装及袋装水泥,掺入 I 级粉煤灰,其掺入量根据桩基混凝土配合比确定
(2) 混凝土所用骨料必须清洁,不得含有冰雪等冻结物及易冻裂的矿物质
在掺用含有钾、钠离子防冻剂的混凝土中,骨料中不得混有活性材料,以免发生碱--骨料反应
(3) 在冬季浇筑的混凝土工程,根据施工方法,合理选用外加剂,注意含氯盐外加剂对钢筋的锈蚀作用,宜使用无氯盐防冻剂
(4) 拌合水为打井取水
为了减少冻害,将配合比中的用水量降低至最低限度
办法是:控制塌落度,加入减水剂,优先选用高效减水剂

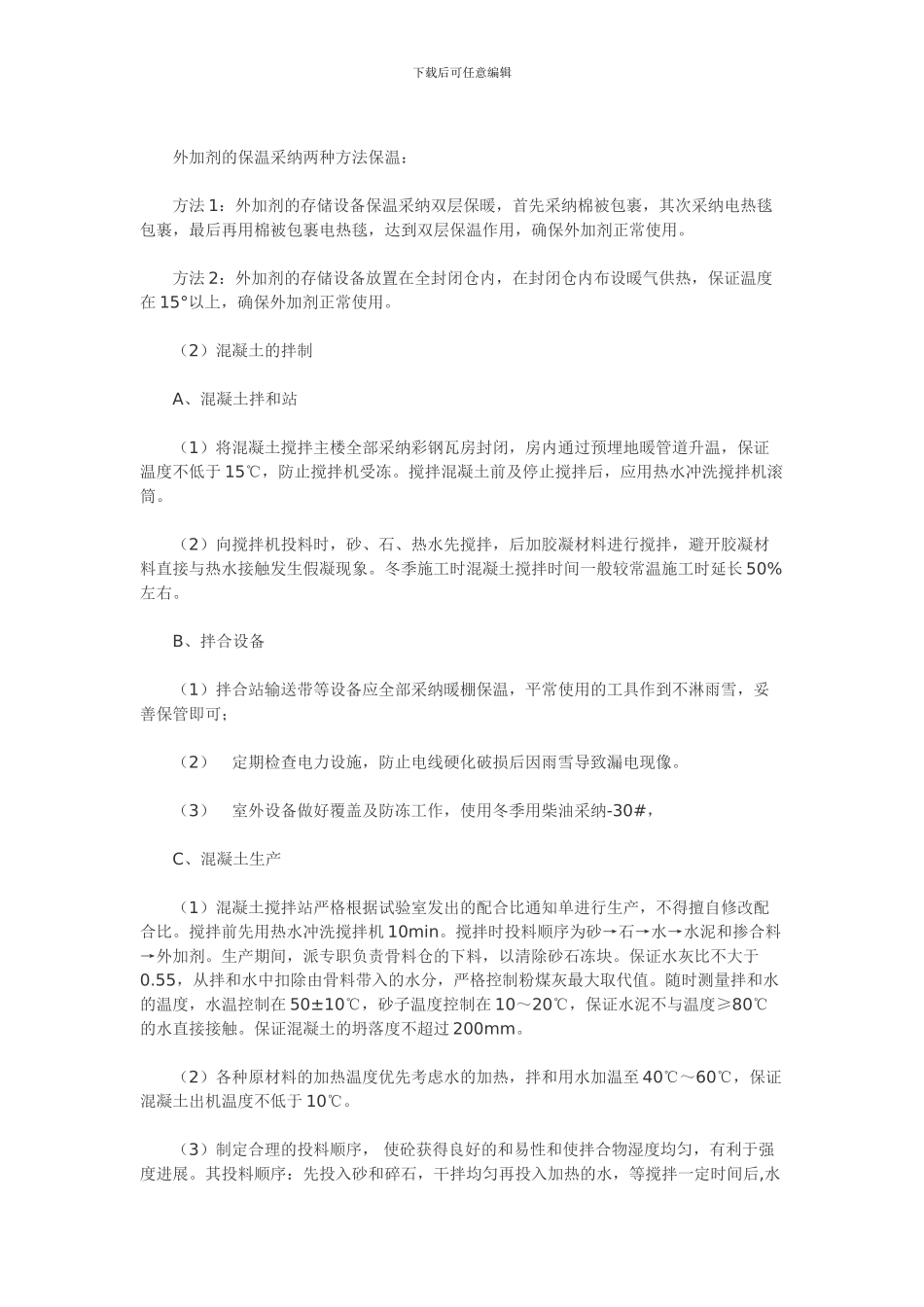

(5)拌和站设一个 4T 蒸气锅炉,用于加热拌合用水和砂石料,加热温度根据热工计算和实际试拌情况确定,保证混凝土拌和物的出机温度不宜低于 15℃
水的加热温度不高于80℃,混凝土拌和料的投料顺序为砂、粗骨料、水搅拌均匀,然后加入水泥、矿物掺合料和外加剂进行搅拌
加热水采纳混凝土拌和站储水桶内的水,储水桶内的水不要加满,留约 1m 高的空间,开始拌制混凝土前开始通蒸汽加热,水温达到要求后再开始拌制混凝土
锅炉的容量和加热能力满足最大用水量要求
(6)粗细骨料存放于加热仓内,我工区拌和站料仓为全封闭砂石料存放区,骨料加热为地暖供热,保证骨料使用时的温度高于 0℃,骨料
