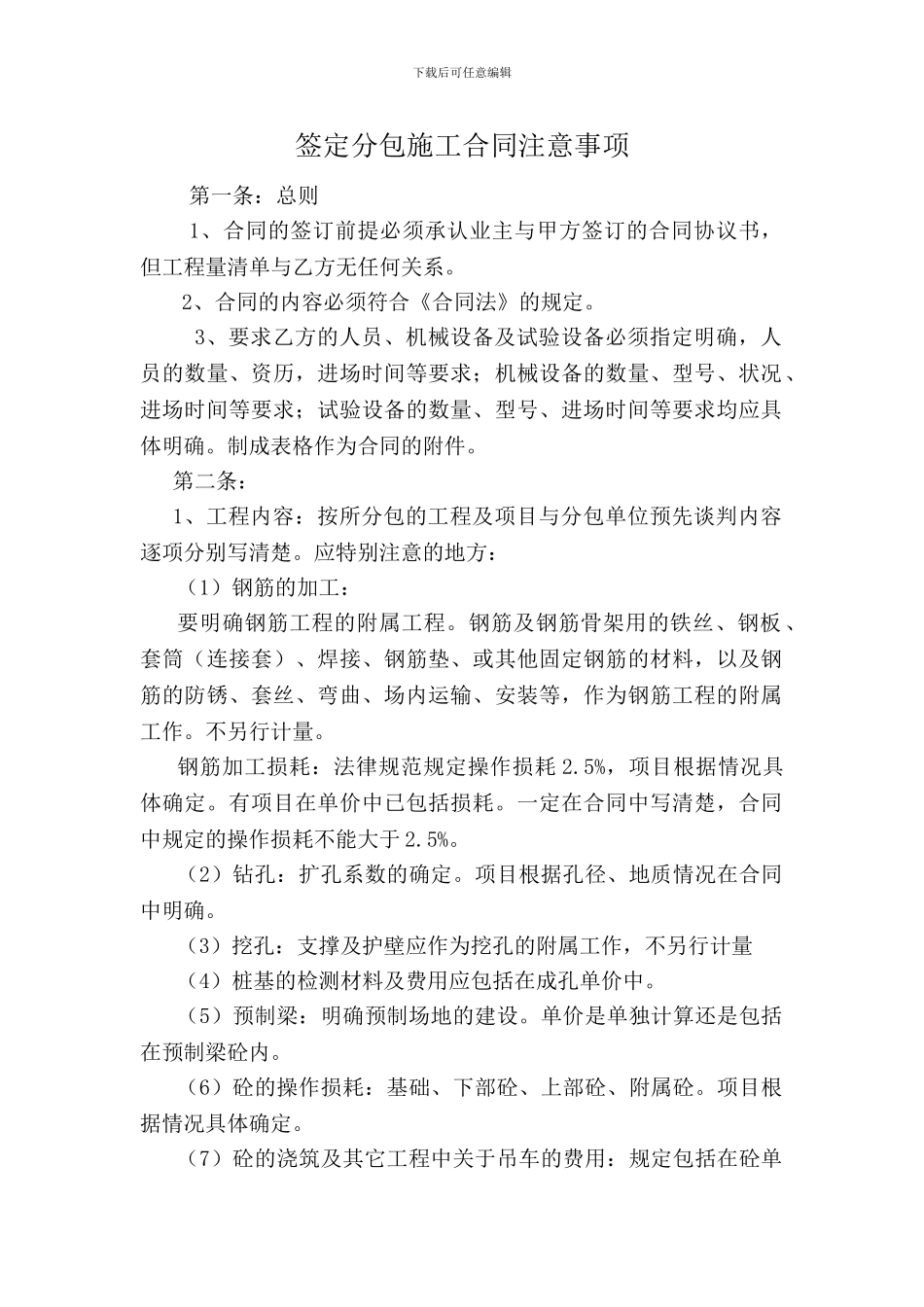

下载后可任意编辑签定分包施工合同注意事项第一条:总则1、合同的签订前提必须承认业主与甲方签订的合同协议书,但工程量清单与乙方无任何关系。2、合同的内容必须符合《合同法》的规定。 3、要求乙方的人员、机械设备及试验设备必须指定明确,人员的数量、资历,进场时间等要求;机械设备的数量、型号、状况、进场时间等要求;试验设备的数量、型号、进场时间等要求均应具体明确。制成表格作为合同的附件。第二条:1、工程内容:按所分包的工程及项目与分包单位预先谈判内容逐项分别写清楚。应特别注意的地方:(1)钢筋的加工:要明确钢筋工程的附属工程。钢筋及钢筋骨架用的铁丝、钢板、套筒(连接套)、焊接、钢筋垫、或其他固定钢筋的材料,以及钢筋的防锈、套丝、弯曲、场内运输、安装等,作为钢筋工程的附属工作。不另行计量。钢筋加工损耗:法律规范规定操作损耗 2.5%,项目根据情况具体确定。有项目在单价中已包括损耗。一定在合同中写清楚,合同中规定的操作损耗不能大于 2.5%。(2)钻孔:扩孔系数的确定。项目根据孔径、地质情况在合同中明确。(3)挖孔:支撑及护壁应作为挖孔的附属工作,不另行计量(4)桩基的检测材料及费用应包括在成孔单价中。(5)预制梁:明确预制场地的建设。单价是单独计算还是包括在预制梁砼内。(6)砼的操作损耗:基础、下部砼、上部砼、附属砼。项目根据情况具体确定。(7)砼的浇筑及其它工程中关于吊车的费用:规定包括在砼单下载后可任意编辑价或相关项目的单价中,如使用从相关项目单价中扣除。避开机械使用混乱及浪费。2、工程量清单:清单的确定必须依据市场综合基价。按清单项目分别定价,不允许按中标清单提取比例的办法分包,更不允许总价分包。建议项目钢筋加工只给加工单价。砼包括预制、现浇、安装等单价。材料供应单价最好不包括在内。这样项目在材料管理中能够发挥作用,也可以减少分包金额。建议通道、涵洞工程实行分项工程分别计量、单价方式分包,并实行必要的方式保证收尾工程顺利实施。如控制主要分项工程结算比例,全部完工后进行总结算等。3、甲方代扣代缴的税收,只是甲方向业主工程三项税金:营业税、教育附加税及城建税。不包括由分包队伍应交纳的当地所规定的各种税收。4、工程期限:甲方向业主交工验收后缺陷责任期按两年计算。 第三条:1、材料的供应a、桥涵工程(1)桥涵工程规定主要材料全部由项目部统一采购。如钢筋、钢绞线、水泥、砼、橡胶制品。(2)供应地点:项...
