本钢二铁厂原料场地改造工程块矿火车装车槽塔吊安装(拆除)施工方案本钢矿建公司金结厂2006-9-10项目经理:技术负责人:编制人:审批人:年 月 日下载后可任意编辑本钢二铁厂原料场地改造工程块矿火车装车槽塔吊安装(拆除)施工方案一、工程概况:本钢二铁厂原料场地改造工程块矿火车装车槽施工需安装 8 吨平臀塔吊 1 台
该工程位于本钢二铁厂兴安原料场施工场地
根据工程需要,塔吊组立高度应达到 35 米
另外,由于厂房建成后,影响塔降节,安装(拆除)时应使用大型汽车吊
另外,塔吊安装工期要求紧,应仔细组织,保证施工需要

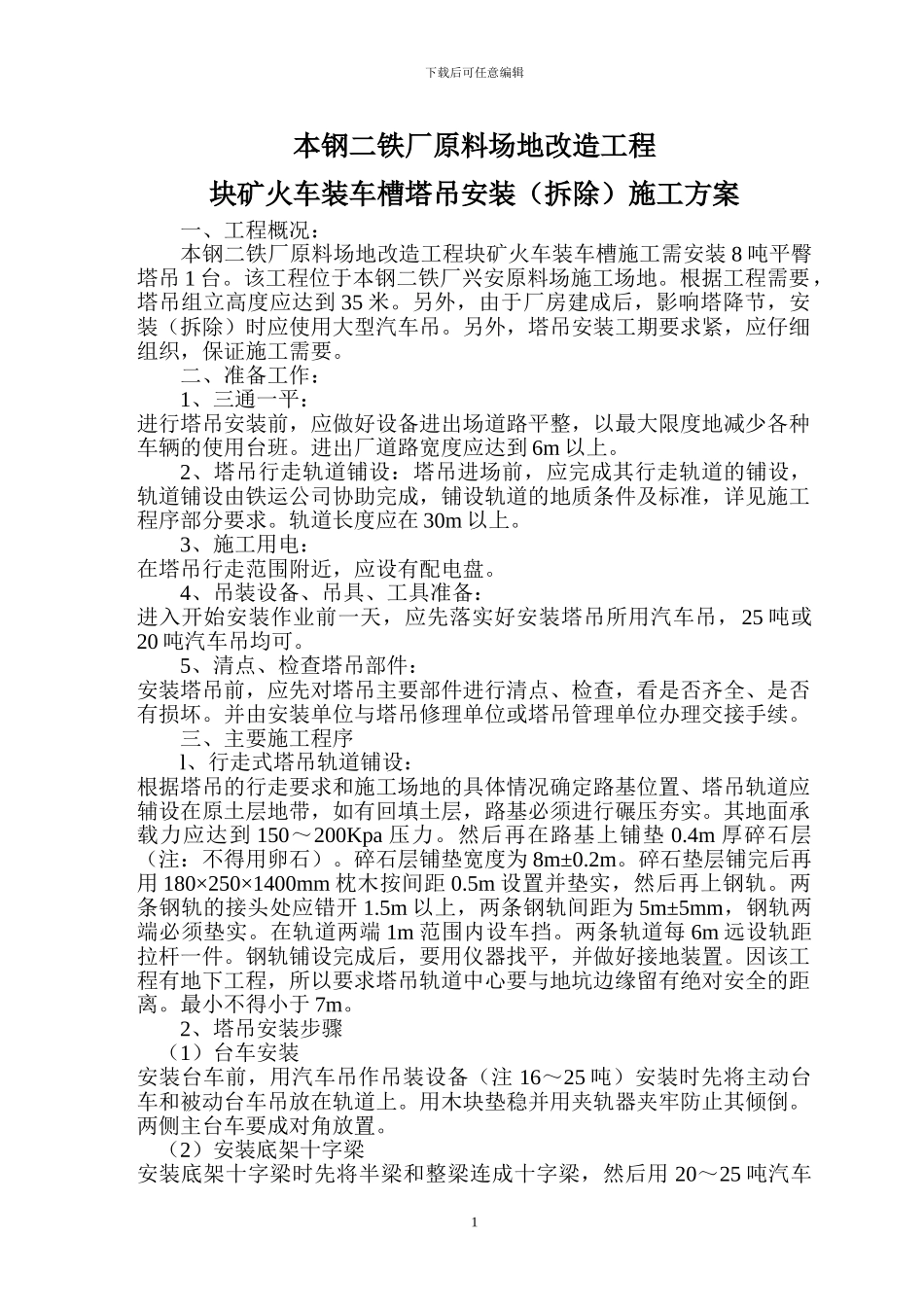

二、准备工作:1、三通一平:进行塔吊安装前,应做好设备进出场道路平整,以最大限度地减少各种车辆的使用台班
进出厂道路宽度应达到 6m 以上
2、塔吊行走轨道铺设:塔吊进场前,应完成其行走轨道的铺设,轨道铺设由铁运公司协助完成,铺设轨道的地质条件及标准,详见施工程序部分要求
轨道长度应在 30m 以上
3、施工用电:在塔吊行走范围附近,应设有配电盘
4、吊装设备、吊具、工具准备:进入开始安装作业前一天,应先落实好安装塔吊所用汽车吊,25 吨或20 吨汽车吊均可
5、清点、检查塔吊部件:安装塔吊前,应先对塔吊主要部件进行清点、检查,看是否齐全、是否有损坏
并由安装单位与塔吊修理单位或塔吊管理单位办理交接手续
三、主要施工程序l、行走式塔吊轨道铺设:根据塔吊的行走要求和施工场地的具体情况确定路基位置、塔吊轨道应辅设在原土层地带,如有回填土层,路基必须进行碾压夯实
其地面承载力应达到 150~200Kpa 压力
然后再在路基上铺垫 0
4m 厚碎石层(注:不得用卵石)
碎石层铺垫宽度为 8m±0
碎石垫层铺完后再用 180×250×1400mm 枕木按间距 0
5m 设置并垫实,然后再上钢轨
两条钢轨的接头处应错开 1
5m 以上,两条钢轨间距为 5m±5mm,钢轨
