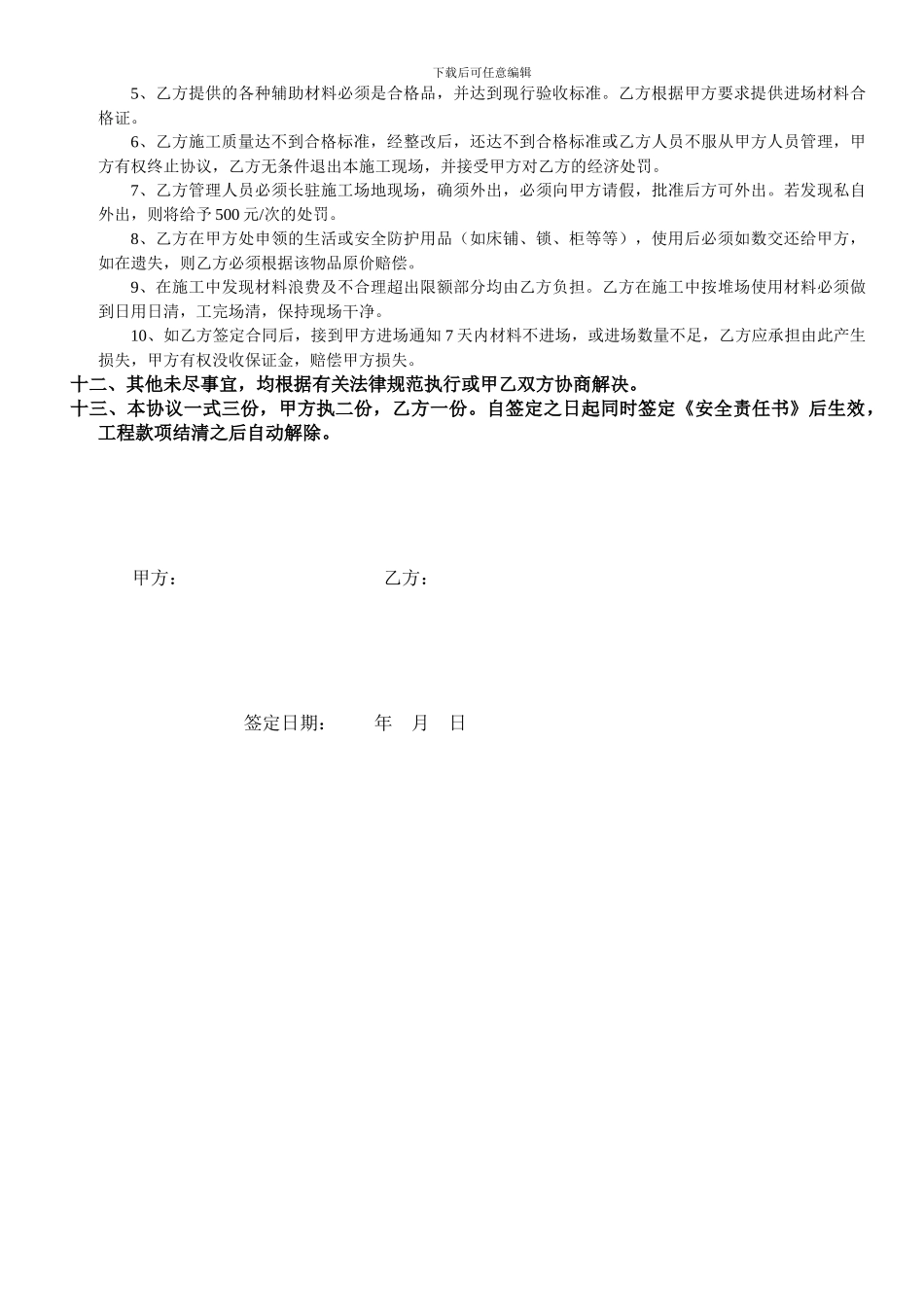

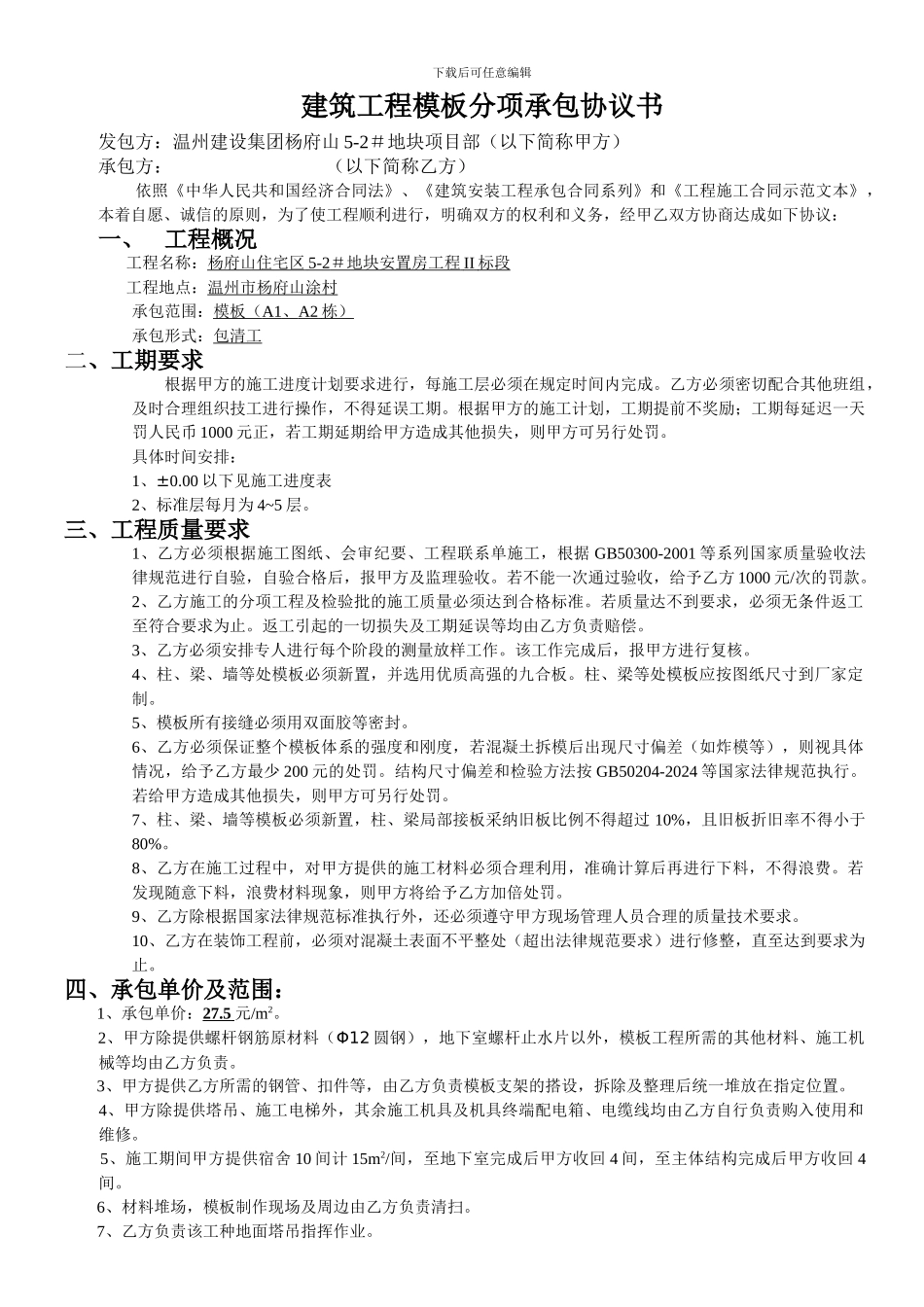

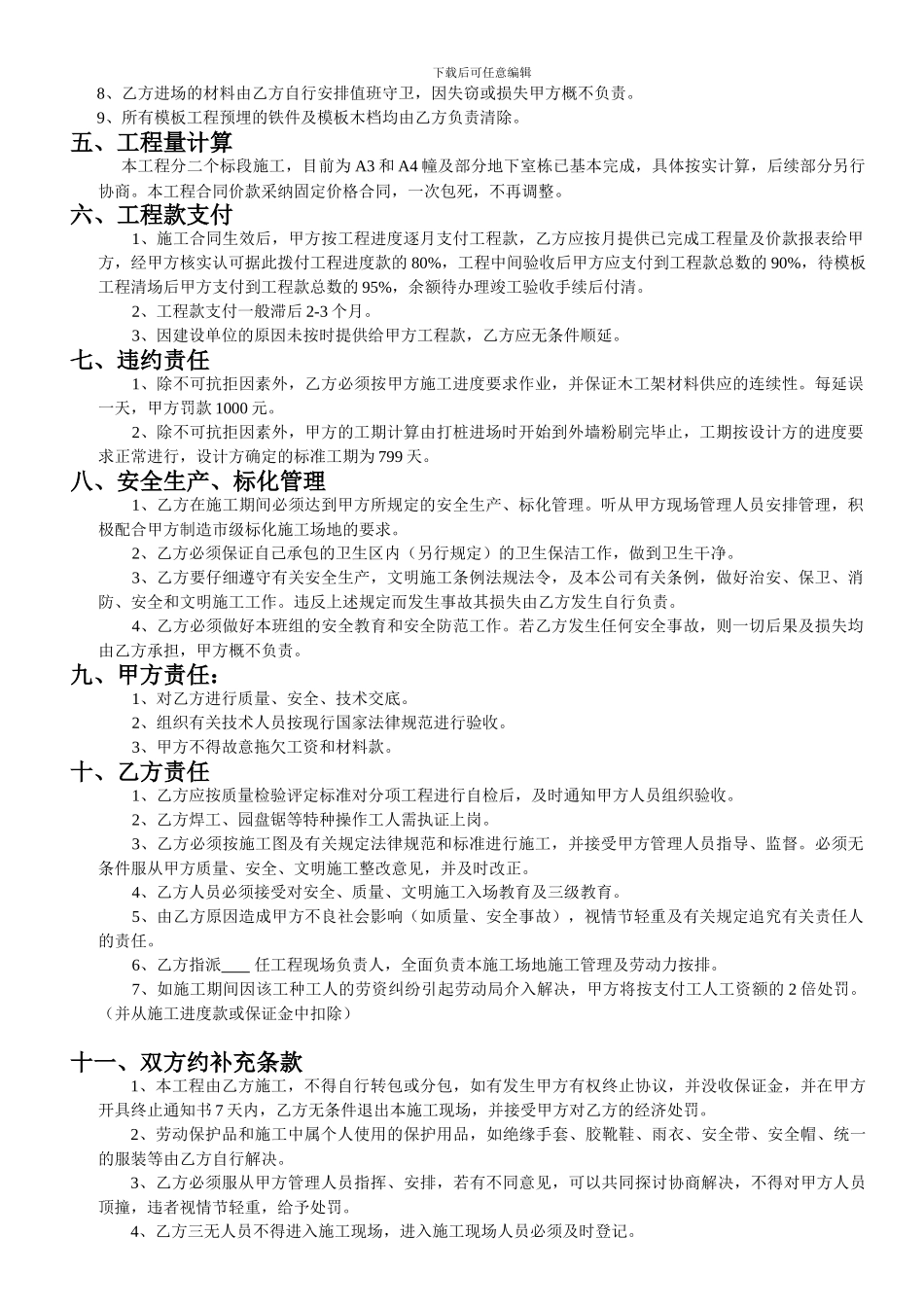

下载后可任意编辑建筑工程模板分项承包协议书发包方:温州建设集团杨府山 5-2#地块项目部(以下简称甲方)承包方: (以下简称乙方)依照《中华人民共和国经济合同法》、《建筑安装工程承包合同系列》和《工程施工合同示范文本》,本着自愿、诚信的原则,为了使工程顺利进行,明确双方的权利和义务,经甲乙双方协商达成如下协议:一、工程概况工程名称:杨府山住宅区 5-2 #地块安置房工程 II 标段 工程地点:温州市杨府山涂村承包范围:模板( A1 、 A2 栋) 承包形式:包清工二、工期要求根据甲方的施工进度计划要求进行,每施工层必须在规定时间内完成
乙方必须密切配合其他班组,及时合理组织技工进行操作,不得延误工期
根据甲方的施工计划,工期提前不奖励;工期每延迟一天罚人民币 1000 元正,若工期延期给甲方造成其他损失,则甲方可另行处罚
具体时间安排:1、±0
00 以下见施工进度表2、标准层每月为 4~5 层
三、工程质量要求1、乙方必须根据施工图纸、会审纪要、工程联系单施工,根据 GB50300-2001 等系列国家质量验收法律规范进行自验,自验合格后,报甲方及监理验收
若不能一次通过验收,给予乙方 1000 元/次的罚款
2、乙方施工的分项工程及检验批的施工质量必须达到合格标准
若质量达不到要求,必须无条件返工至符合要求为止
返工引起的一切损失及工期延误等均由乙方负责赔偿
3、乙方必须安排专人进行每个阶段的测量放样工作
该工作完成后,报甲方进行复核
4、柱、梁、墙等处模板必须新置,并选用优质高强的九合板
柱、梁等处模板应按图纸尺寸到厂家定制
5、模板所有接缝必须用双面胶等密封
6、乙方必须保证整个模板体系的强度和刚度,若混凝土拆模后出现尺寸偏差(如炸模等),则视具体情况,给予乙方最少 200 元的处罚
结构尺寸偏差和检验方法按 GB50204-2024 等国家法律规范执行
