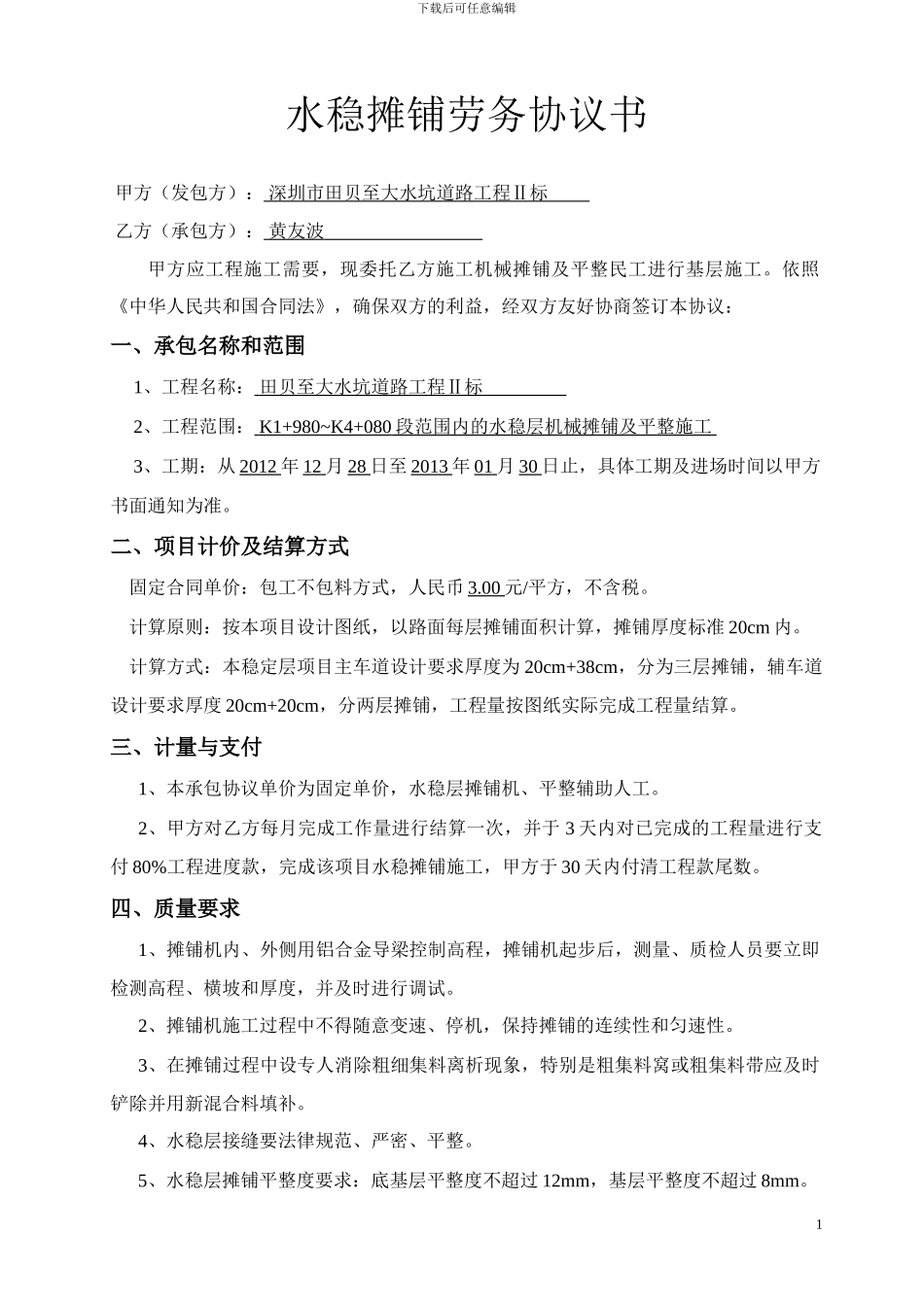

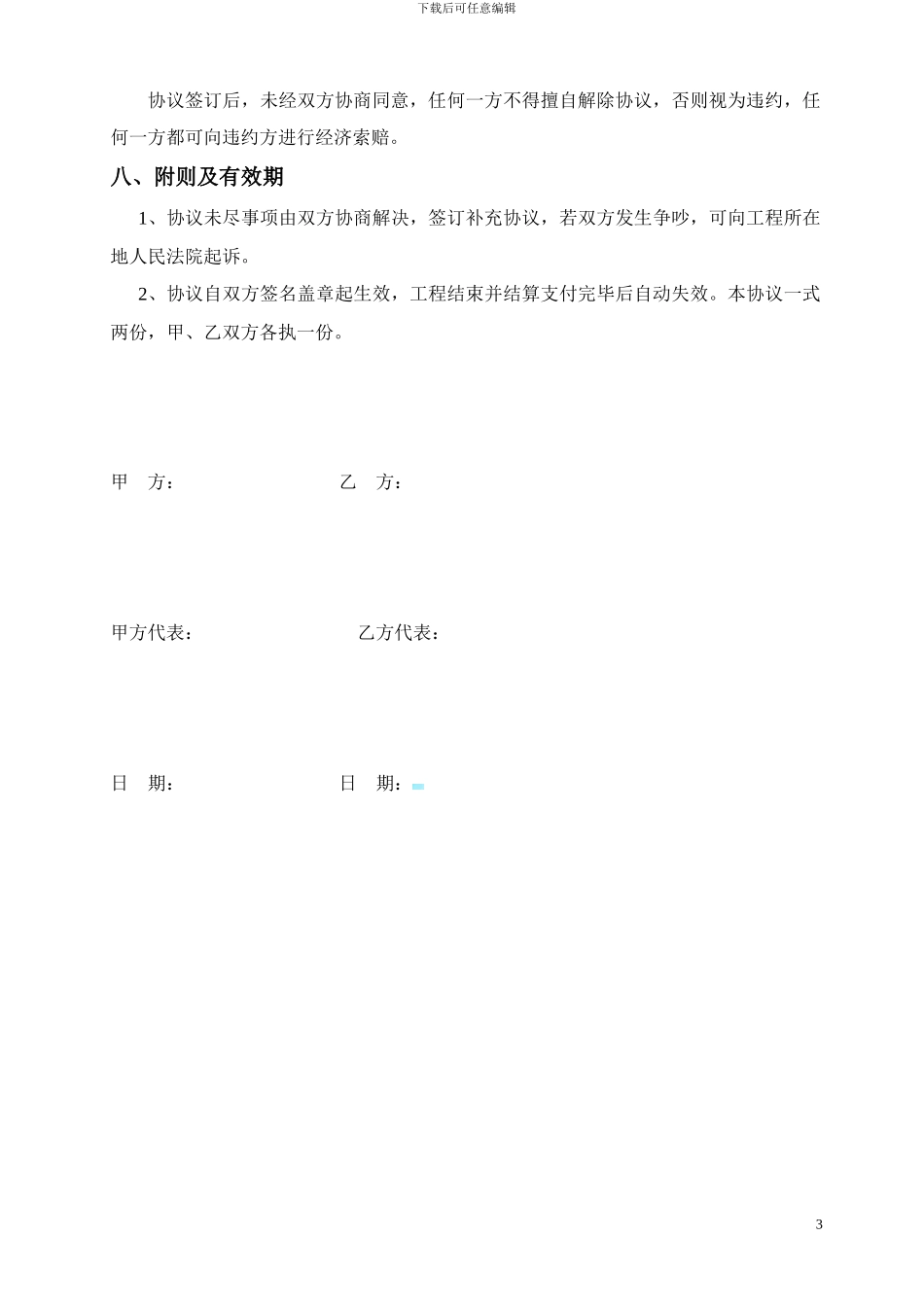

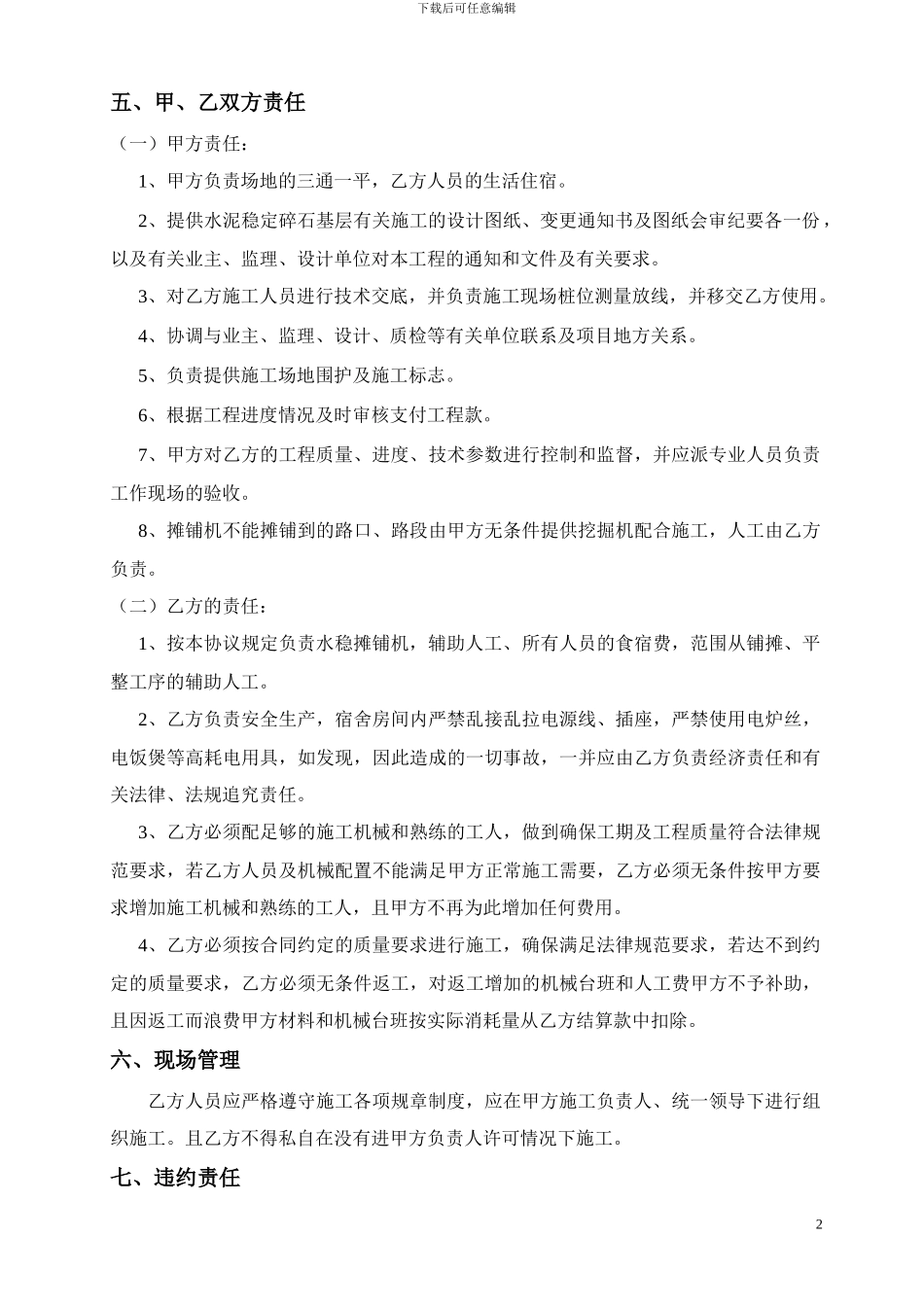

下载后可任意编辑水稳摊铺劳务协议书甲方(发包方): 深圳市田贝至大水坑道路工程Ⅱ标 乙方(承包方): 黄友波 甲方应工程施工需要,现委托乙方施工机械摊铺及平整民工进行基层施工。依照《中华人民共和国合同法》,确保双方的利益,经双方友好协商签订本协议:一、承包名称和范围1、工程名称: 田贝至大水坑道路工程Ⅱ标 2、工程范围: K1+980~K4+080 段范围内的水稳层机械摊铺及平整施工 3、工期:从 2012 年 12 月 28 日至 2013 年 01 月 30 日止,具体工期及进场时间以甲方书面通知为准。 二、项目计价及结算方式 固定合同单价:包工不包料方式,人民币 3.00 元/平方,不含税。 计算原则:按本项目设计图纸,以路面每层摊铺面积计算,摊铺厚度标准 20cm 内。 计算方式:本稳定层项目主车道设计要求厚度为 20cm+38cm,分为三层摊铺,辅车道设计要求厚度 20cm+20cm,分两层摊铺,工程量按图纸实际完成工程量结算。三、计量与支付1、本承包协议单价为固定单价,水稳层摊铺机、平整辅助人工。2、甲方对乙方每月完成工作量进行结算一次,并于 3 天内对已完成的工程量进行支付 80%工程进度款,完成该项目水稳摊铺施工,甲方于 30 天内付清工程款尾数。四、质量要求1、摊铺机内、外侧用铝合金导梁控制高程,摊铺机起步后,测量、质检人员要立即检测高程、横坡和厚度,并及时进行调试。2、摊铺机施工过程中不得随意变速、停机,保持摊铺的连续性和匀速性。3、在摊铺过程中设专人消除粗细集料离析现象,特别是粗集料窝或粗集料带应及时铲除并用新混合料填补。4、水稳层接缝要法律规范、严密、平整。5、水稳层摊铺平整度要求:底基层平整度不超过 12mm,基层平整度不超过 8mm。1下载后可任意编辑五、甲、乙双方责任(一)甲方责任:1、甲方负责场地的三通一平,乙方人员的生活住宿。2、提供水泥稳定碎石基层有关施工的设计图纸、变更通知书及图纸会审纪要各一份,以及有关业主、监理、设计单位对本工程的通知和文件及有关要求。3、对乙方施工人员进行技术交底,并负责施工现场桩位测量放线,并移交乙方使用。4、协调与业主、监理、设计、质检等有关单位联系及项目地方关系。5、负责提供施工场地围护及施工标志。6、根据工程进度情况及时审核支付工程款。7、甲方对乙方的工程质量、进度、技术参数进行控制和监督,并应派专业人员负责工作现场的验收。8、摊铺机不能摊铺到的路口、路段由甲方无条件提供挖掘机配合...
