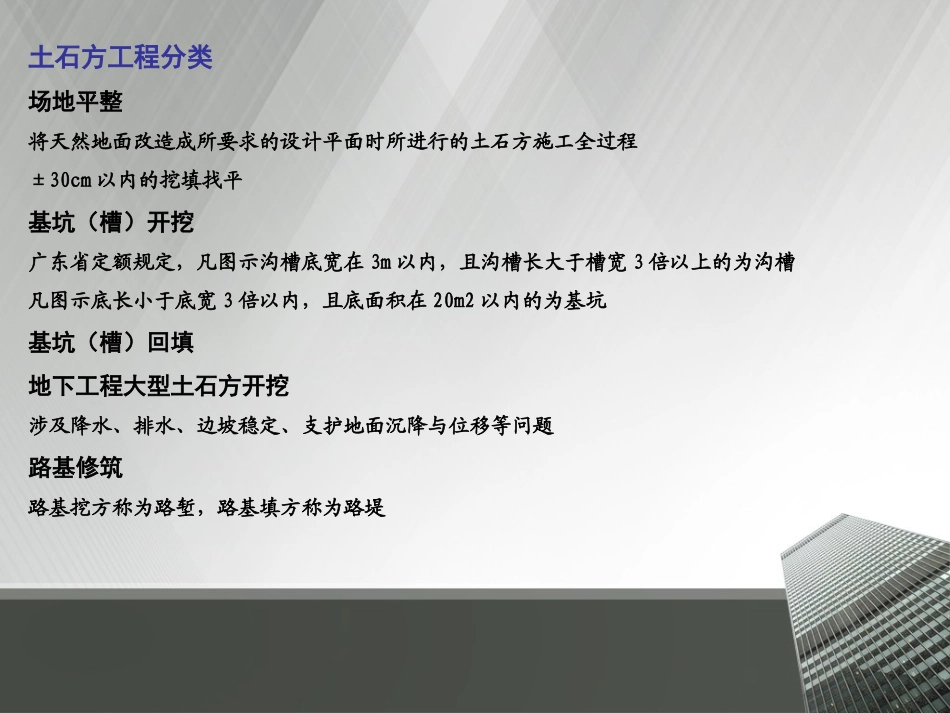

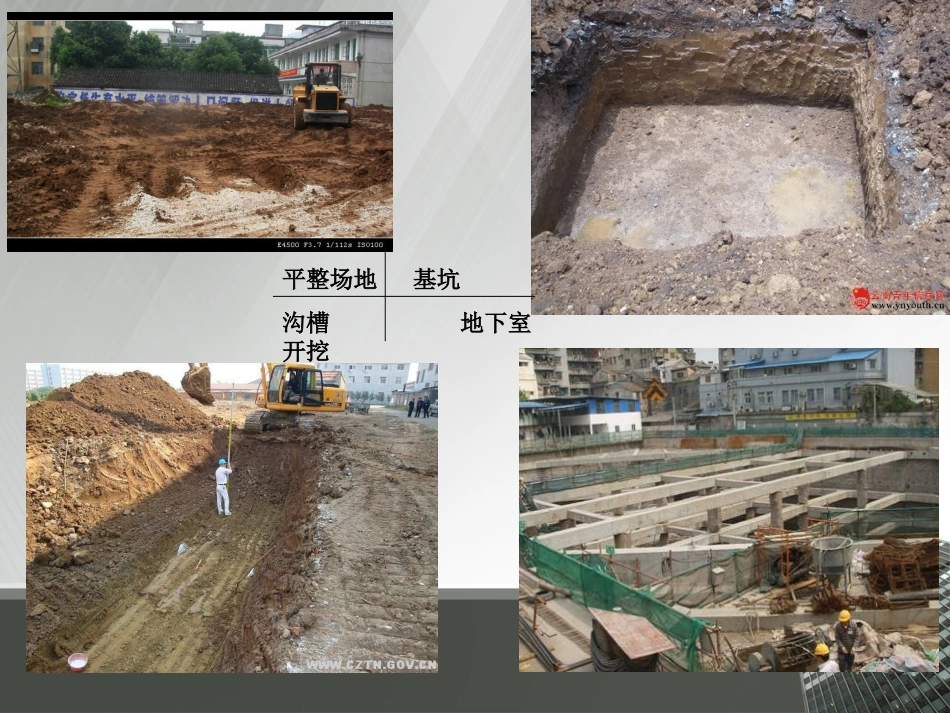

单元四建设工程工程量计算土石方工程量计算讲授人:吴慧土石方工程分类场地平整将天然地面改造成所要求的设计平面时所进行的土石方施工全过程±30cm以内的挖填找平基坑(槽)开挖广东省定额规定,凡图示沟槽底宽在3m以内,且沟槽长大于槽宽3倍以上的为沟槽凡图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑基坑(槽)回填地下工程大型土石方开挖涉及降水、排水、边坡稳定、支护地面沉降与位移等问题路基修筑路基挖方称为路堑,路基填方称为路堤平整场地基坑沟槽地下室开挖土石方工程的准备与辅助工作准备工作•场地清理•排除地表水•临时道路及供水供电•材料、机具、土方机械的进场•土方测量、放线辅助工作•土方边坡及其稳定•基坑支护•排水降水土石方工程量清单规范(清单计算的是图纸的净尺寸)挖土方平均厚度应按自然地面测量标高至设计地坪标高间的平均厚度确定
基础土方、石方开挖深度应按基础垫层底表面标高至交付施工场地标高确定,无交付施工场地标高时,应按自然地面标高确定
4-2土石方体积折算系数表挖土深度挖基础土方包括带形基础、独立基础、满堂基础(包括地下室基础)及设备基础、人工挖孔桩等的挖方
带形基础应按不同底宽和深度,独立基础和满堂基础应按不同底面积和深度分别编码列项
土石方体积应按挖掘前的天然密实体积计算
如需按天然密实体积折算时,应按表A
4-2系数计算
例题:如图所示,假设室外地坪以下埋入的体积为80m^3,计算各项土石方工程量
(假设墙厚为240mm,垫层厚100mm
)解:平整场地S=(5+5+5+0
24)*(6+0
24)+5*(4+0
24)=116
30㎡挖基础土方外墙中心线=5+5+5+2+5+4+5+5+5+5+6=52m内墙净长线=(6-0
4*2)*2+(4-0
4*2)=13
6m基础土方=【0
8*(2-0
45)】*(52+13
34m^3基础回填
