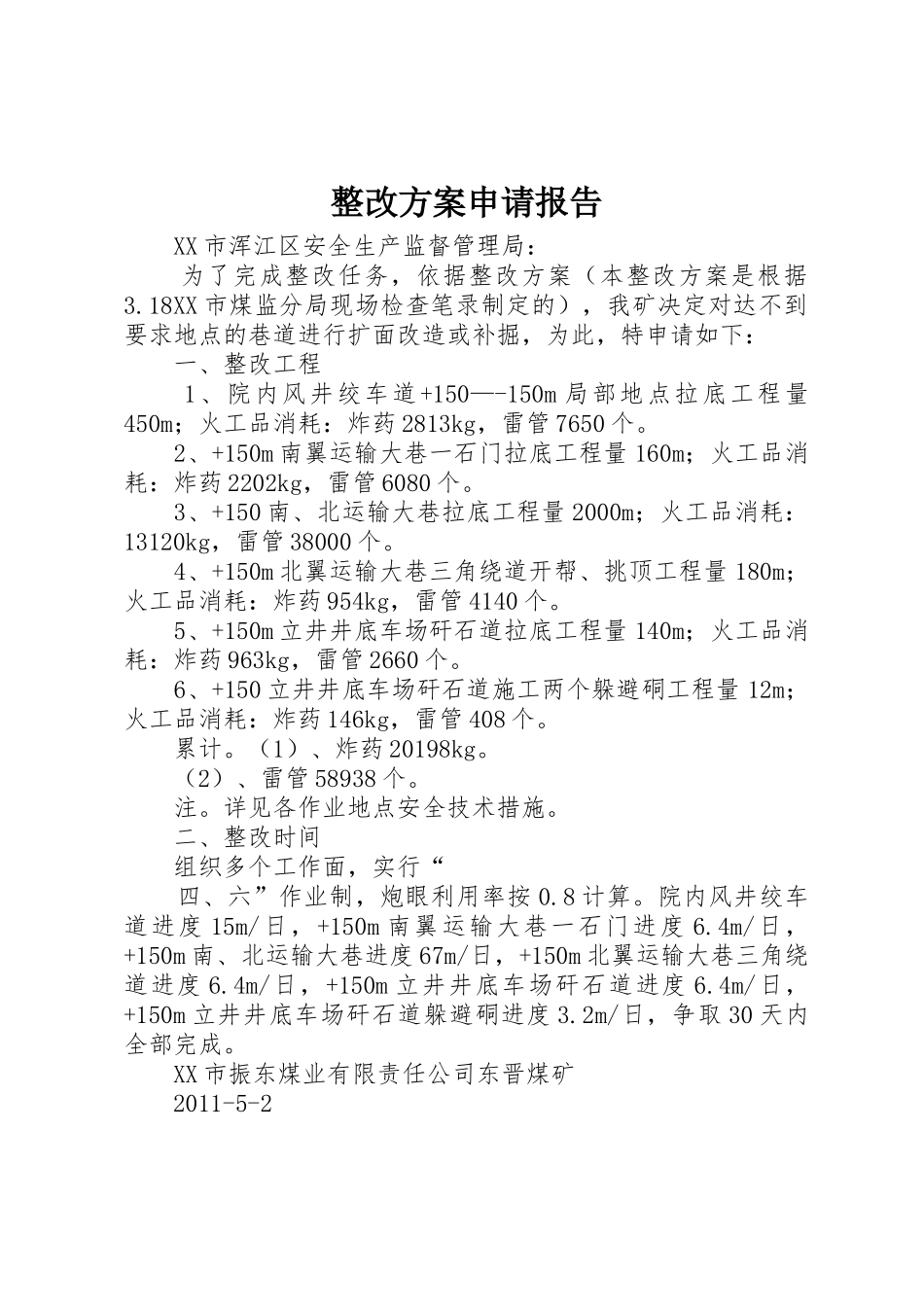

整改方案申请报告 XX 市浑江区安全生产监督管理局: 为了完成整改任务,依据整改方案(本整改方案是根据3.18XX 市煤监分局现场检查笔录制定的),我矿决定对达不到要求地点的巷道进行扩面改造或补掘,为此,特申请如下: 一、整改工程 1、院内风井绞车道+150—-150m 局部地点拉底工程量450m;火工品消耗:炸药 2813kg,雷管 7650 个。 2、+150m 南翼运输大巷一石门拉底工程量 160m;火工品消耗:炸药 2202kg,雷管 6080 个。 3、+150 南、北运输大巷拉底工程量 2000m;火工品消耗:13120kg,雷管 38000 个。 4、+150m 北翼运输大巷三角绕道开帮、挑顶工程量 180m;火工品消耗:炸药 954kg,雷管 4140 个。 5、+150m 立井井底车场矸石道拉底工程量 140m;火工品消耗:炸药 963kg,雷管 2660 个。 6、+150 立井井底车场矸石道施工两个躲避硐工程量 12m;火工品消耗:炸药 146kg,雷管 408 个。 累计。(1)、炸药 20198kg。 (2)、雷管 58938 个。 注。详见各作业地点安全技术措施。 二、整改时间 组织多个工作面,实行“ 四、六”作业制,炮眼利用率按 0.8 计算。院内风井绞车道进度 15m/日,+150m 南翼运输大巷一石门进度 6.4m/日,+150m 南、北运输大巷进度 67m/日,+150m 北翼运输大巷三角绕道进度 6.4m/日,+150m 立井井底车场矸石道进度 6.4m/日,+150m 立井井底车场矸石道躲避硐进度 3.2m/日,争取 30 天内全部完成。 XX 市振东煤业有限责任公司东晋煤矿 2011-5-2
