4 验收 2四、回填注意事项 3五、质量规定 4六、成品保护 4七、安全事项 4八、环保方法 5主楼室内外回填土施工方案一、工程概况1

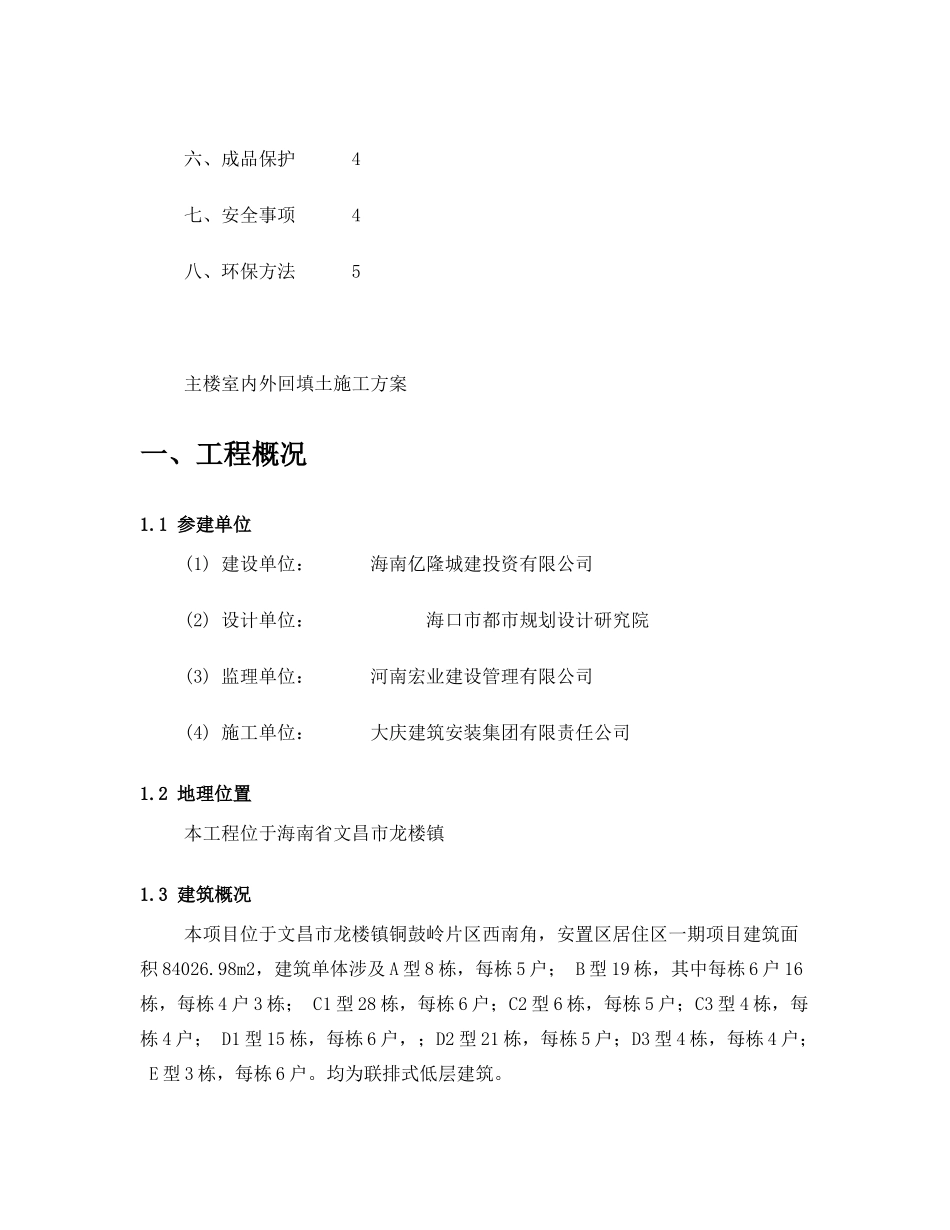

1 参建单位(1) 建设单位: 海南亿隆城建投资有限公司(2) 设计单位: 海口市都市规划设计研究院(3) 监理单位: 河南宏业建设管理有限公司(4) 施工单位: 大庆建筑安装集团有限责任公司1
2 地理位置本工程位于海南省文昌市龙楼镇1
3 建筑概况本项目位于文昌市龙楼镇铜鼓岭片区西南角,安置区居住区一期项目建筑面积 84026
98m2,建筑单体涉及 A 型 8 栋,每栋 5 户; B 型 19 栋,其中每栋 6 户 16栋,每栋 4 户 3 栋; C1 型 28 栋,每栋 6 户;C2 型 6 栋,每栋 5 户;C3 型 4 栋,每栋 4 户; D1 型 15 栋,每栋 6 户,;D2 型 21 栋,每栋 5 户;D3 型 4 栋,每栋 4 户; E 型 3 栋,每栋 6 户
均为联排式低层建筑
二、施工准备2
1 工程规定1、 本项目室内土方回填土之前应完毕±0
00 下列基础墙砌筑
2、 需回填部位的构造混凝土强度全部达成设计规定的 100%以上,基础分部已组织并通过验收
3、 需要回填部位的垃圾已去除完毕
4、 施工前技术交底:土方回填前,由技术部门向作业班组进行具体的技术交底,将回填部位的材料规定、压实实验拟定的压实系数、施工办法等技术规定,交代去除
2 土料规定1、 填方土料应符合设计规定,本工程采用砂质粘性土进行回填,确保填土的
