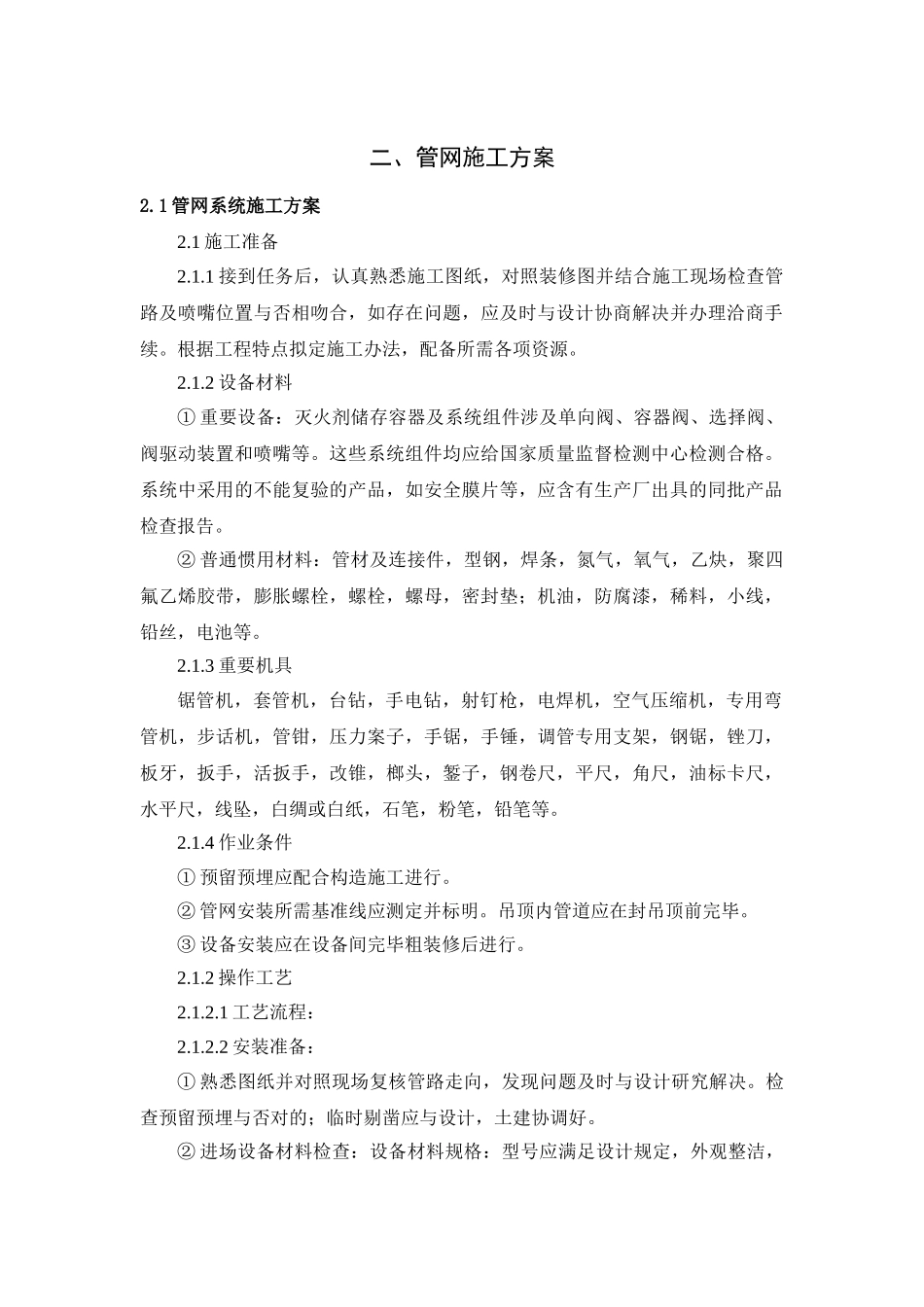

二、管网施工方案2
1 管网系统施工方案2
1 施工准备2
1 接到任务后,认真熟悉施工图纸,对照装修图并结合施工现场检查管路及喷嘴位置与否相吻合,如存在问题,应及时与设计协商解决并办理洽商手续
根据工程特点拟定施工办法,配备所需各项资源
2 设备材料① 重要设备:灭火剂储存容器及系统组件涉及单向阀、容器阀、选择阀、阀驱动装置和喷嘴等
这些系统组件均应给国家质量监督检测中心检测合格
系统中采用的不能复验的产品,如安全膜片等,应含有生产厂出具的同批产品检查报告
② 普通惯用材料:管材及连接件,型钢,焊条,氮气,氧气,乙炔,聚四氟乙烯胶带,膨胀螺栓,螺栓,螺母,密封垫;机油,防腐漆,稀料,小线,铅丝,电池等
3 重要机具锯管机,套管机,台钻,手电钻,射钉枪,电焊机,空气压缩机,专用弯管机,步话机,管钳,压力案子,手锯,手锤,调管专用支架,钢锯,锉刀,板牙,扳手,活扳手,改锥,榔头,錾子,钢卷尺,平尺,角尺,油标卡尺,水平尺,线坠,白绸或白纸,石笔,粉笔,铅笔等
4 作业条件① 预留预埋应配合构造施工进行
② 管网安装所需基准线应测定并标明
吊顶内管道应在封吊顶前完毕
③ 设备安装应在设备间完毕粗装修后进行
2 操作工艺2
1 工艺流程:2
2 安装准备:① 熟悉图纸并对照现场复核管路走向,发现问题及时与设计研究解决
检查预留预埋与否对的;临时剔凿应与设计,土建协调好
② 进场设备材料检查:设备材料规格:型号应满足设计规定,外观整洁,无缺损、变形及锈蚀,镀锌或涂漆均匀无脱落,接口螺纹和法兰密封面完好无损伤;充压药剂钢瓶压力表指针应在指定范畴内
选择阀、单向阀、高压软管、集流管逐个水压实验和气压严密性实验成果,应满足施工规范规定

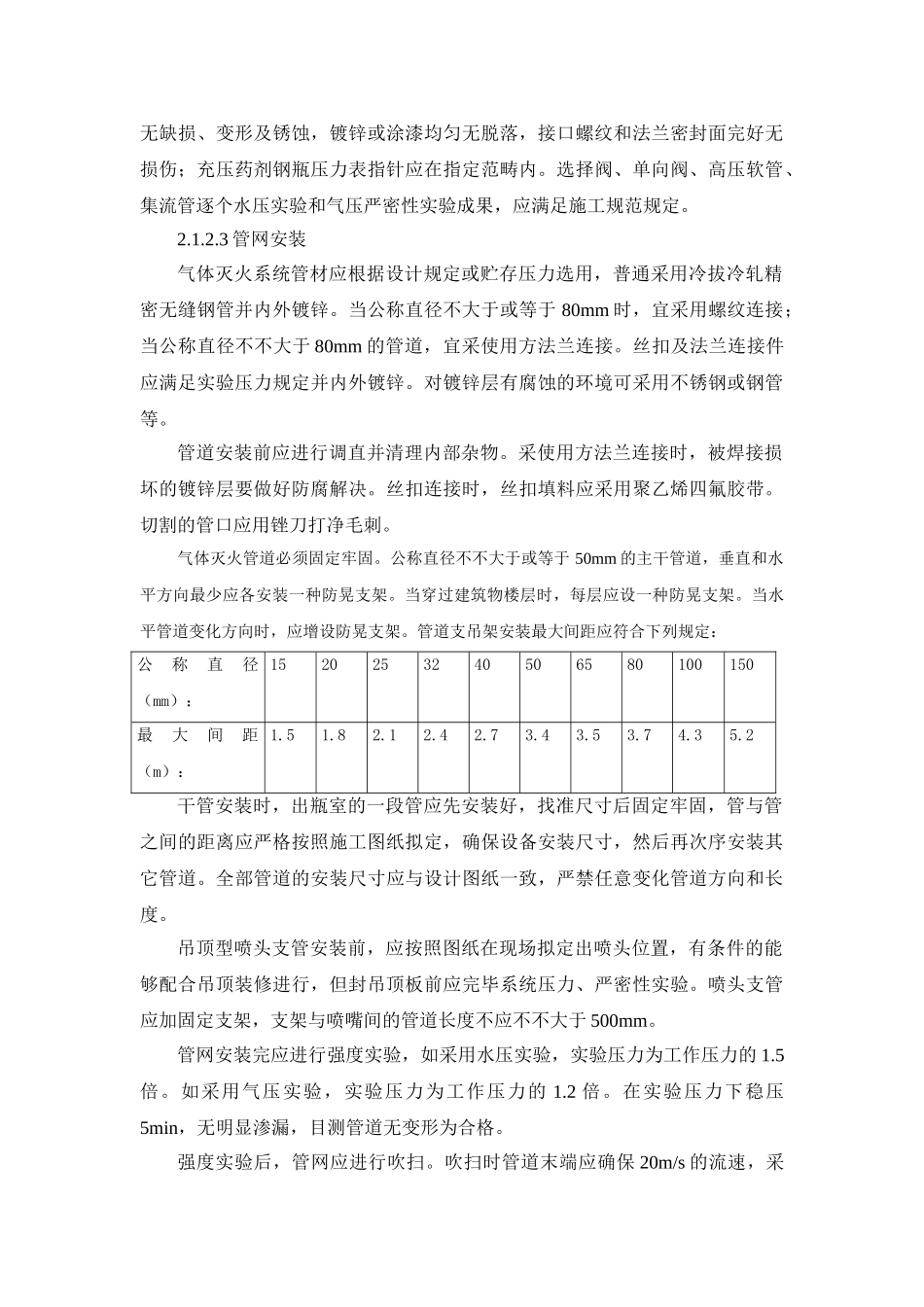

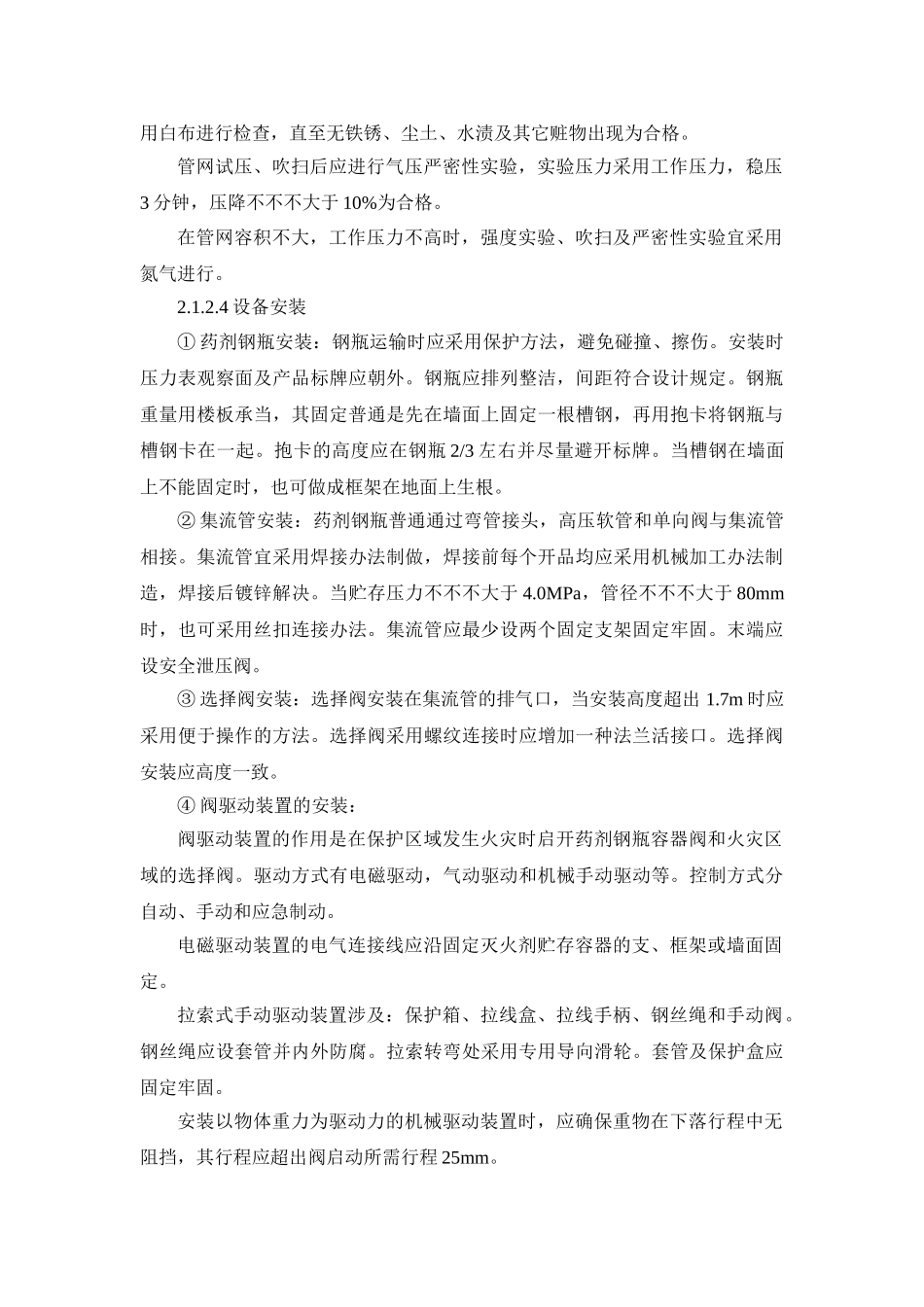

3 管网安装气体灭火系统管材应根据设计规定或贮存压力选用,普通采用冷拔冷轧精密无缝钢管并内
