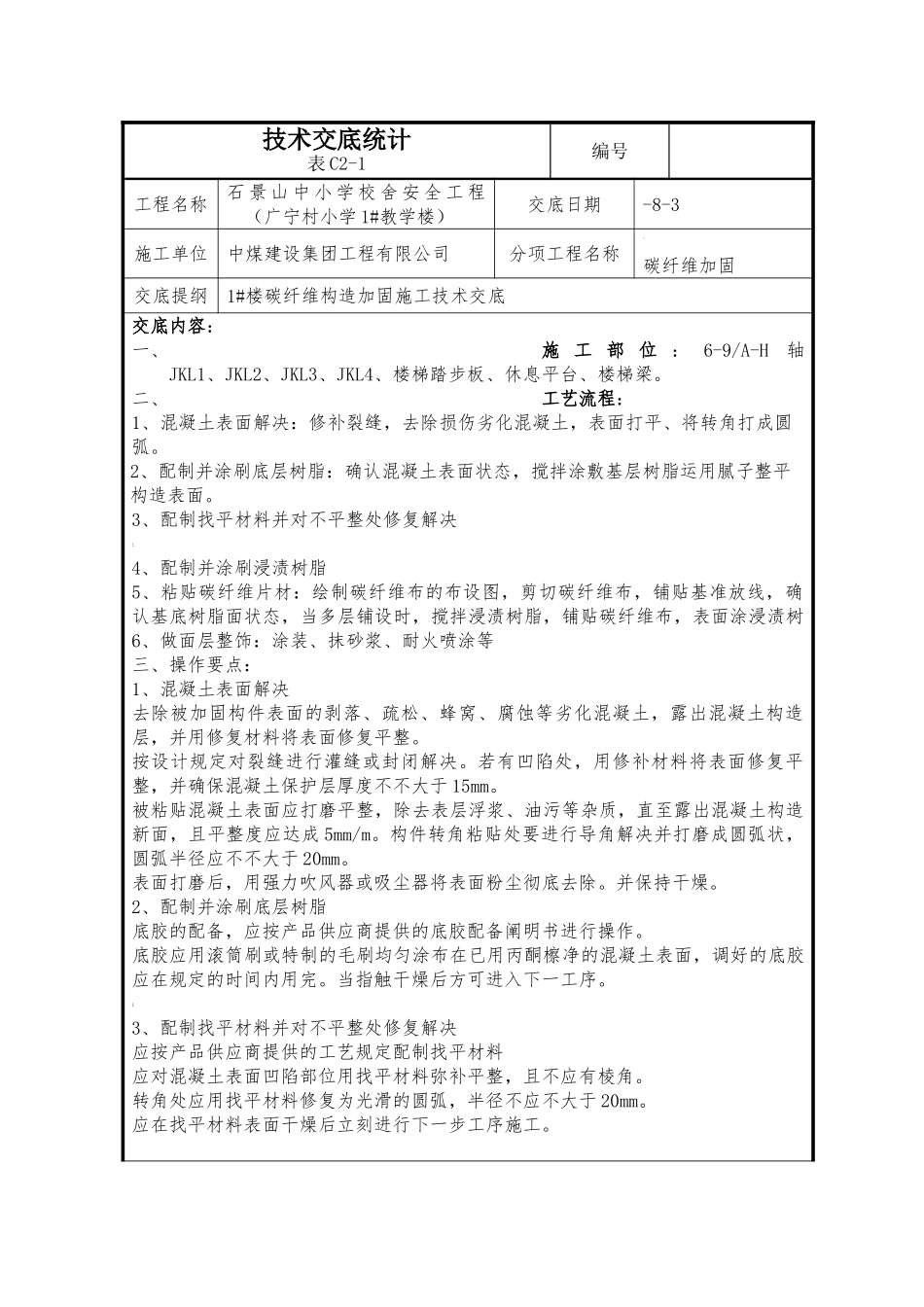

技术交底统计表 C2-1编号工程名称石 景 山 中 小 学 校 舍 安 全 工 程(广宁村小学 1#教学楼)交底日期-8-3施工单位中煤建设集团工程有限公司分项工程名称`碳纤维加固交底提纲1#楼碳纤维构造加固施工技术交底交底内容:一、施 工 部 位 : 6-9/A-H轴JKL1、JKL2、JKL3、JKL4、楼梯踏步板、休息平台、楼梯梁
二、工艺流程:1、混凝土表面解决:修补裂缝,去除损伤劣化混凝土,表面打平、将转角打成圆弧
2、配制并涂刷底层树脂:确认混凝土表面状态,搅拌涂敷基层树脂运用腻子整平构造表面

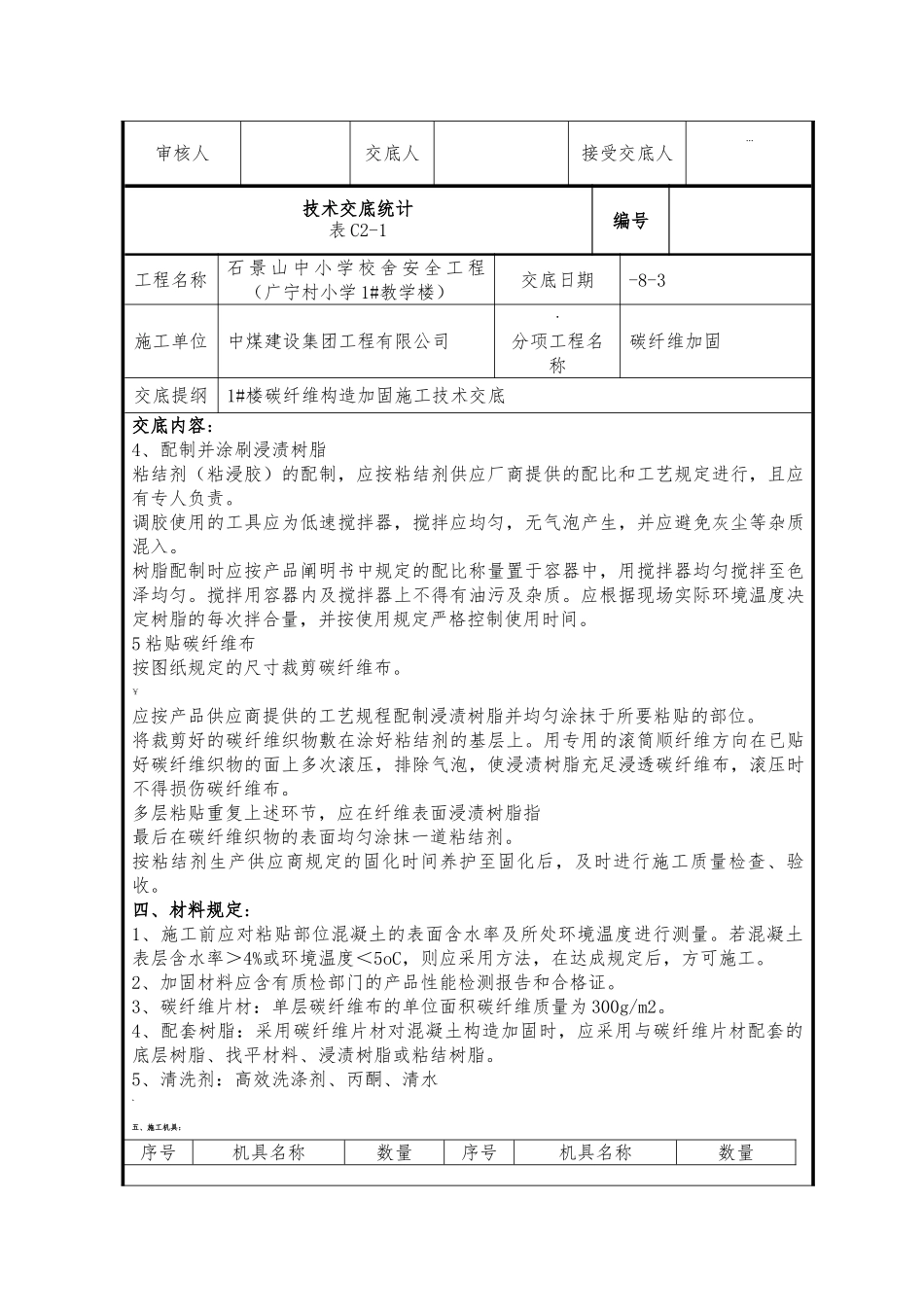

3、配制找平材料并对不平整处修复解决:4、配制并涂刷浸渍树脂5、粘贴碳纤维片材:绘制碳纤维布的布设图,剪切碳纤维布,铺贴基准放线,确认基底树脂面状态,当多层铺设时,搅拌浸渍树脂,铺贴碳纤维布,表面涂浸渍树6、做面层整饰:涂装、抹砂浆、耐火喷涂等三、操作要点:1、混凝土表面解决去除被加固构件表面的剥落、疏松、蜂窝、腐蚀等劣化混凝土,露出混凝土构造层,并用修复材料将表面修复平整
按设计规定对裂缝进行灌缝或封闭解决
若有凹陷处,用修补材料将表面修复平整,并确保混凝土保护层厚度不不大于 15mm
被粘贴混凝土表面应打磨平整,除去表层浮浆、油污等杂质,直至露出混凝土构造新面,且平整度应达成 5mm/m
构件转角粘贴处要进行导角解决并打磨成圆弧状,圆弧半径应不不大于 20mm
表面打磨后,用强力吹风器或吸尘器将表面粉尘彻底去除
2、配制并涂刷底层树脂底胶的配备,应按产品供应商提供的底胶配备阐明书进行操作
底胶应用滚筒刷或特制的毛刷均匀涂布在已用丙酮檫净的混凝土表面,调好的底胶应在规定的时间内用完
当指触干燥后方可进入下一工序
;3、配制找平材料并对不平整处修复解决应按产品供应商提供的工艺规定配制找平材料应对混凝土表面凹陷部位用找平材料弥补平整,且不应有棱角
转角处应用找平
