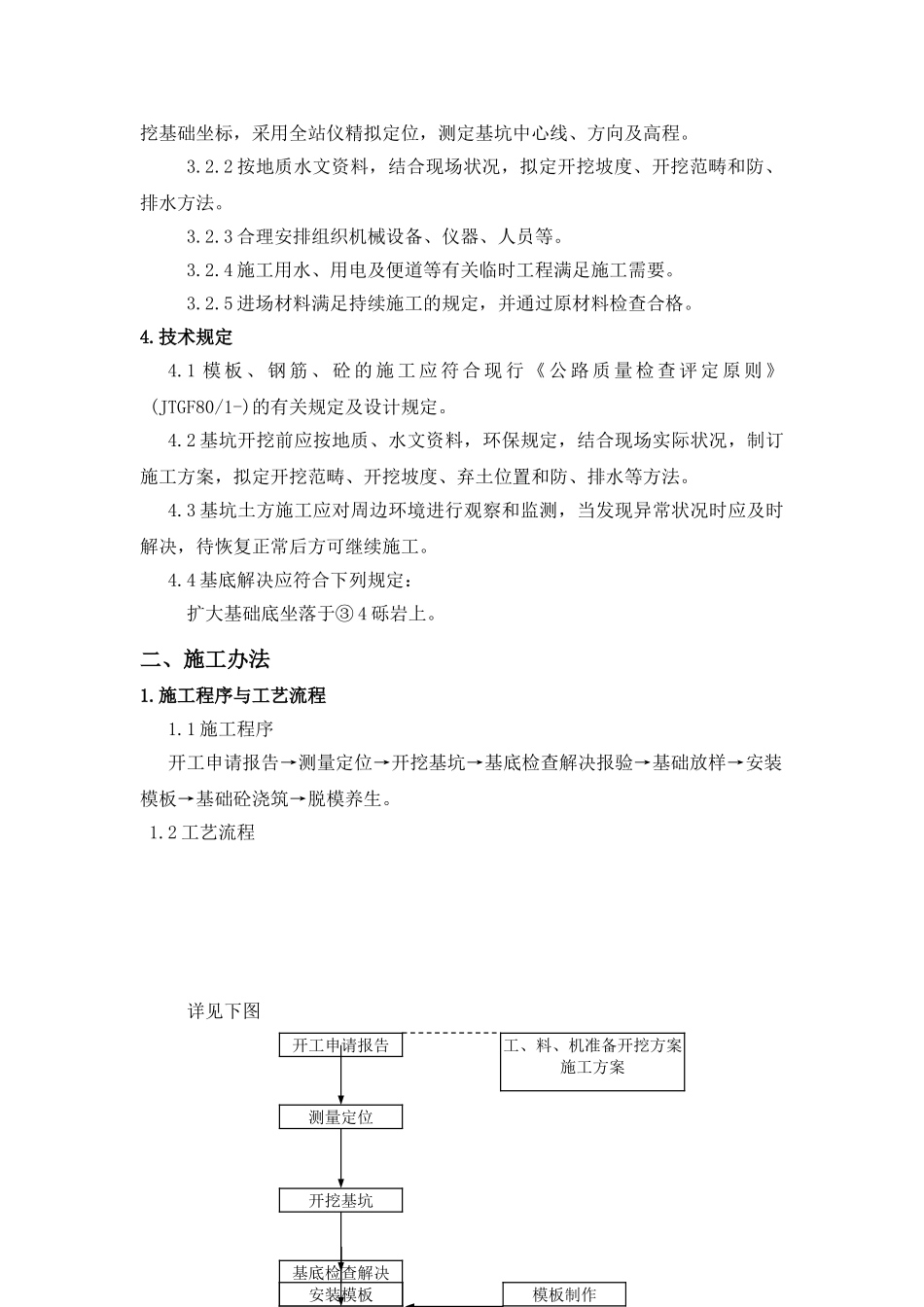

扩大基础施工方案一、工程概况1、唐家河桥概况本桥跨越唐家河,桥梁中心桩号 ZK307+823.5,桥梁中心与河道中心交角为 90°,桥梁设计为 1-16m 预应力钢筋混凝土简支空心板梁,全长 34.02m,全宽 10m,下部构造采用 U 型桥台,扩大基础。 1.1.1 上部构造上部采用预应力钢筋混凝土简支空心板梁,空心板梁梁长 15.94m,梁高0.85m,单片预制中梁宽 1.24m,预制边梁宽 1.24m,湿接缝宽 0.1m,全桥共 2片边梁,6 片中梁。1.1.2.下部构造桥台采用重力式 U 型桥台,扩大基础,桥台基础采用 C25 片石混凝土。扩大基础底规定座落于③ 4 砾岩上,地基承载力不不大于 350KPa。1.1.3.附属构造1)桥面铺装设计为 50mmAC-16C 沥青混凝土+水性沥青基防水涂料层+100mm C50 混凝土桥面现浇层。 2)护栏采用 F 型(SA 级)钢筋混凝土护栏。3)排水设立:地袱预留孔,后塞铸铁写水管,将桥面水直接排入河道。 4)支座:采用 GYZ200×35(NR)型板式橡胶支座。 5)桥头搭板:桥头处采用 9m 长的钢筋混凝土搭板,搭板下铺设两层水泥稳定碎石,两层厚 400mm,压实度不不大于 98%。6)河道铺砌:河底及河坡采用 300mmM10 浆砌片石+ 100mm 砂砾垫层护砌,上下游各护砌 20 米。2、合用范畴合用于唐家沟桥梁的明挖基础施工。3.作业准备3.1 内业技术准备3.1.1 施工前对图纸进行复核;3.1.2 施工前应做好施工交底资料;3.1.3 及时填写多个施工过程用表。3.2 外业技术准备3.2.1 根据已布设的平面控制加密导线控制点坐标和经复核计算无误的明挖基础坐标,采用全站仪精拟定位,测定基坑中心线、方向及高程。3.2.2 按地质水文资料,结合现场状况,拟定开挖坡度、开挖范畴和防、排水方法。3.2.3 合理安排组织机械设备、仪器、人员等。3.2.4 施工用水、用电及便道等有关临时工程满足施工需要。3.2.5 进场材料满足持续施工的规定,并通过原材料检查合格。4.技术规定4.1 模 板 、 钢 筋 、 砼 的 施 工 应 符 合 现 行 《 公 路 质 量 检 查 评 定 原 则 》(JTGF80/1-)的有关规定及设计规定。4.2 基坑开挖前应按地质、水文资料,环保规定,结合现场实际状况,制订施工方案,拟定开挖范畴、开挖坡度、弃土位置和防、排水等方法。4.3 基坑土方施工应对周边环境进行观察和监测,当发现异常状况时应及时解决,待恢复正常后方可继续施工。4.4 基底解决应符合下列规定:扩大基础底坐落于③ 4 砾岩上。...
