施工技术交底单位工程名称沾化粉煤灰综合运用能源分厂厂区道路工程施工内容厂区道路交底单位山东北方路桥工程有限公司交底内容混凝土路面技术交底交底内容:1、水泥路面施工工艺
模板安装、传力杆设立、砼的拌合与运输、砼摊铺和振捣、接缝制作、表面整修、混凝土养生与作缝
2、施工准备(1)材料准备与性能检查
本路面混凝土采用商品混凝土,在施工中应做好混凝土的使用计划和协调调度,使材料能及时供应
(2)垫层质量检查
基层摊铺前,应对垫层进行全方面检查及维修,及时解决垫层上的杂物,最后洒水润湿垫层表面,但不得有积水
(3)测量放线
施工放样根据设计图纸放出道路中心线及路边线,在路中心线上每 5m-10m设一中心桩,同时设胀缩缝、曲线起讫点和纵坡转折点等中心桩,并对应在路边各设一对边桩
重要中心桩分别固定在路旁稳固位置
根据放好的中心线及边线,在现场核对施工图纸的混凝土分块线
放样时为了确保曲线地段中线内外侧车道混凝土块有效合理的划分,必须保持横向分块线与路中心线垂直
对测量放样经常进行复核,做到勤测、勤核、勤纠偏
3、施工机械的选择和配套
选用自行式水泥混凝土摊铺整平机作为路面的主导机械
4 混凝土摊铺与振捣

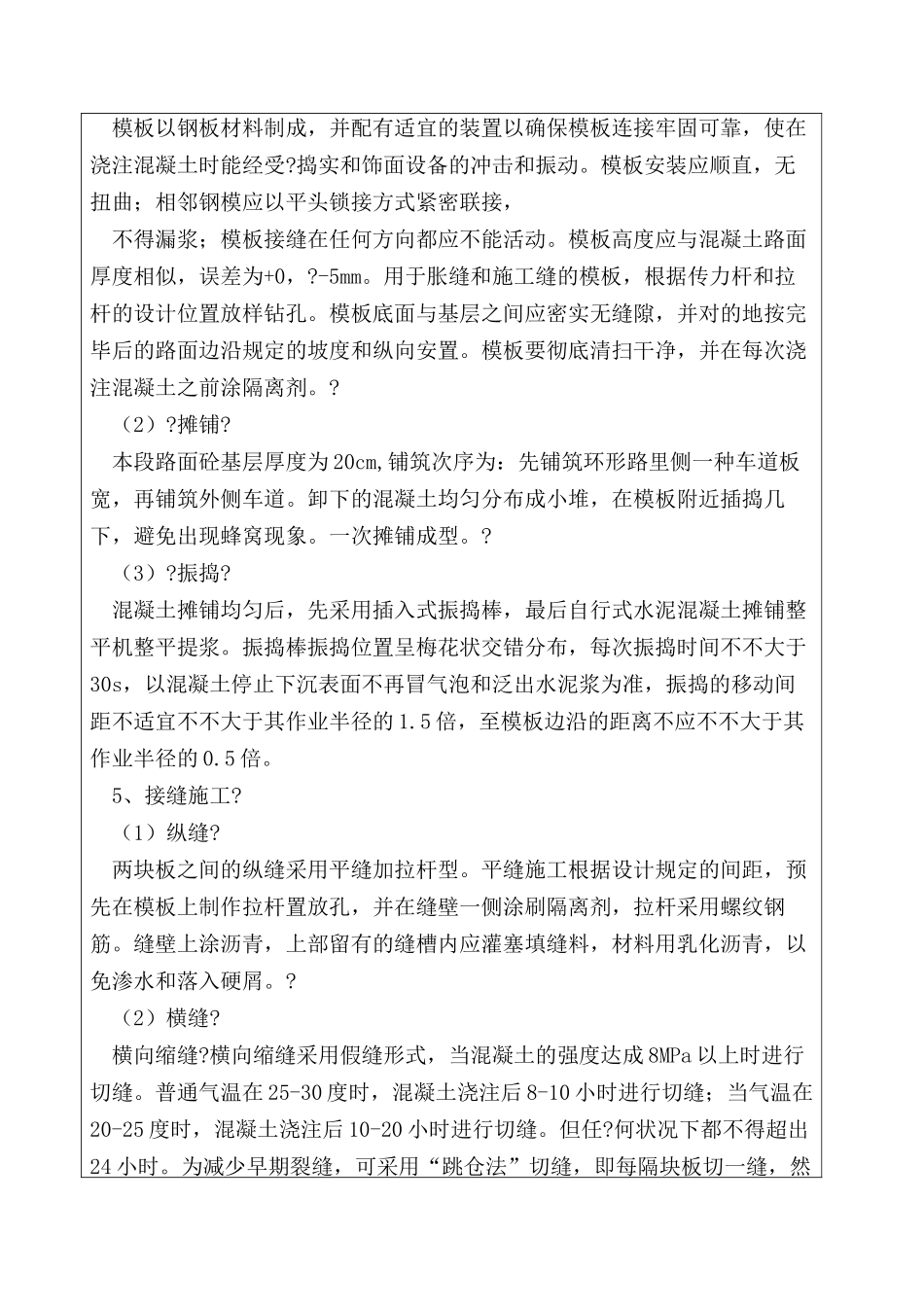

模板以钢板材料制成,并配有适宜的装置以确保模板连接牢固可靠,使在浇注混凝土时能经受
捣实和饰面设备的冲击和振动
模板安装应顺直,无扭曲;相邻钢模应以平头锁接方式紧密联接,不得漏浆;模板接缝在任何方向都应不能活动
模板高度应与混凝土路面厚度相似,误差为+0,
用于胀缝和施工缝的模板,根据传力杆和拉杆的设计位置放样钻孔
模板底面与基层之间应密实无缝隙,并对的地按完毕后的路面边沿规定的坡度和纵向安置
模板要彻底清扫干净,并在每次浇注混凝土之前涂隔离剂
本段路面砼基层厚度为 20cm,铺筑次序为:先铺筑环形路里侧一种车道板宽,再铺筑外侧车道
