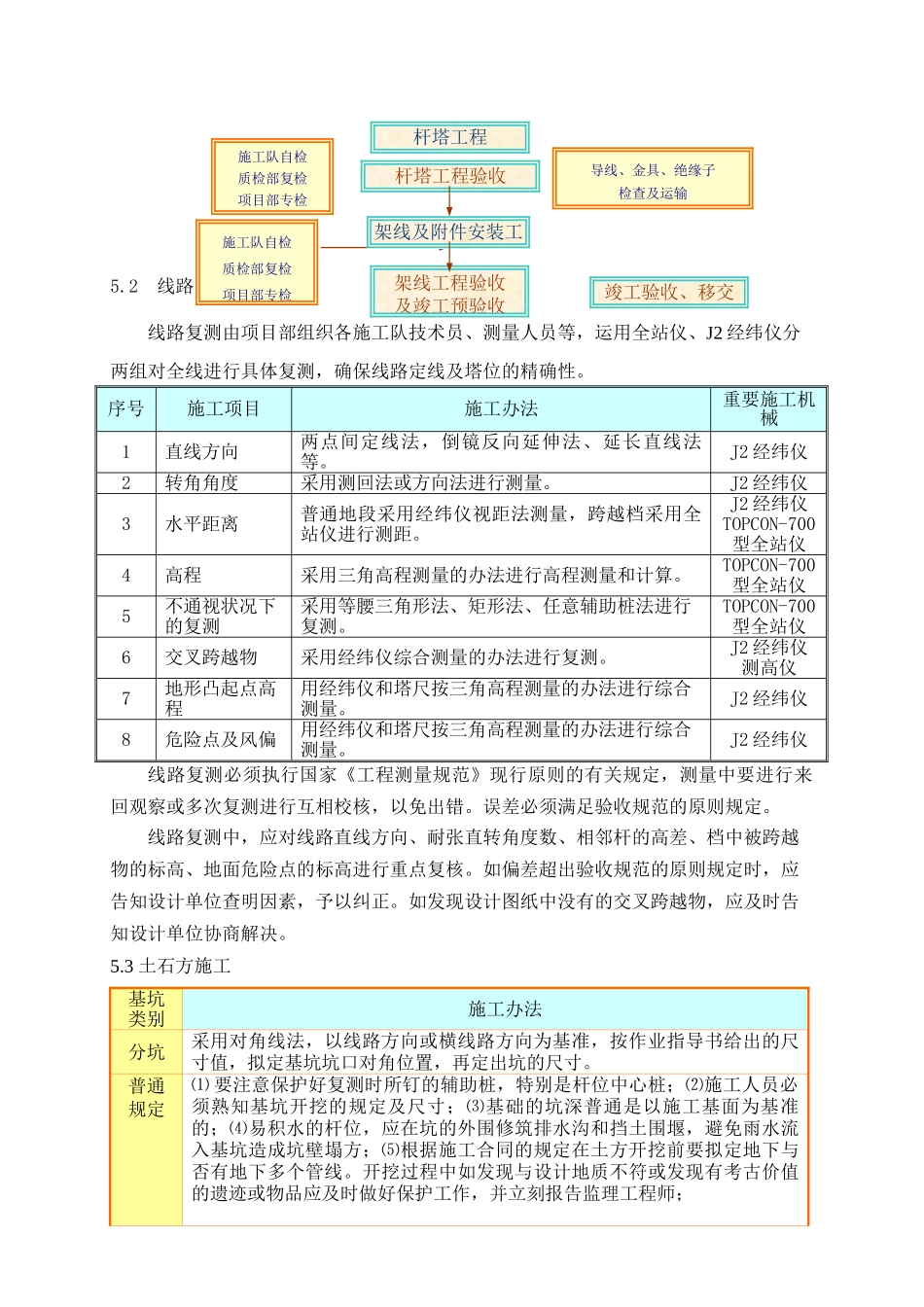

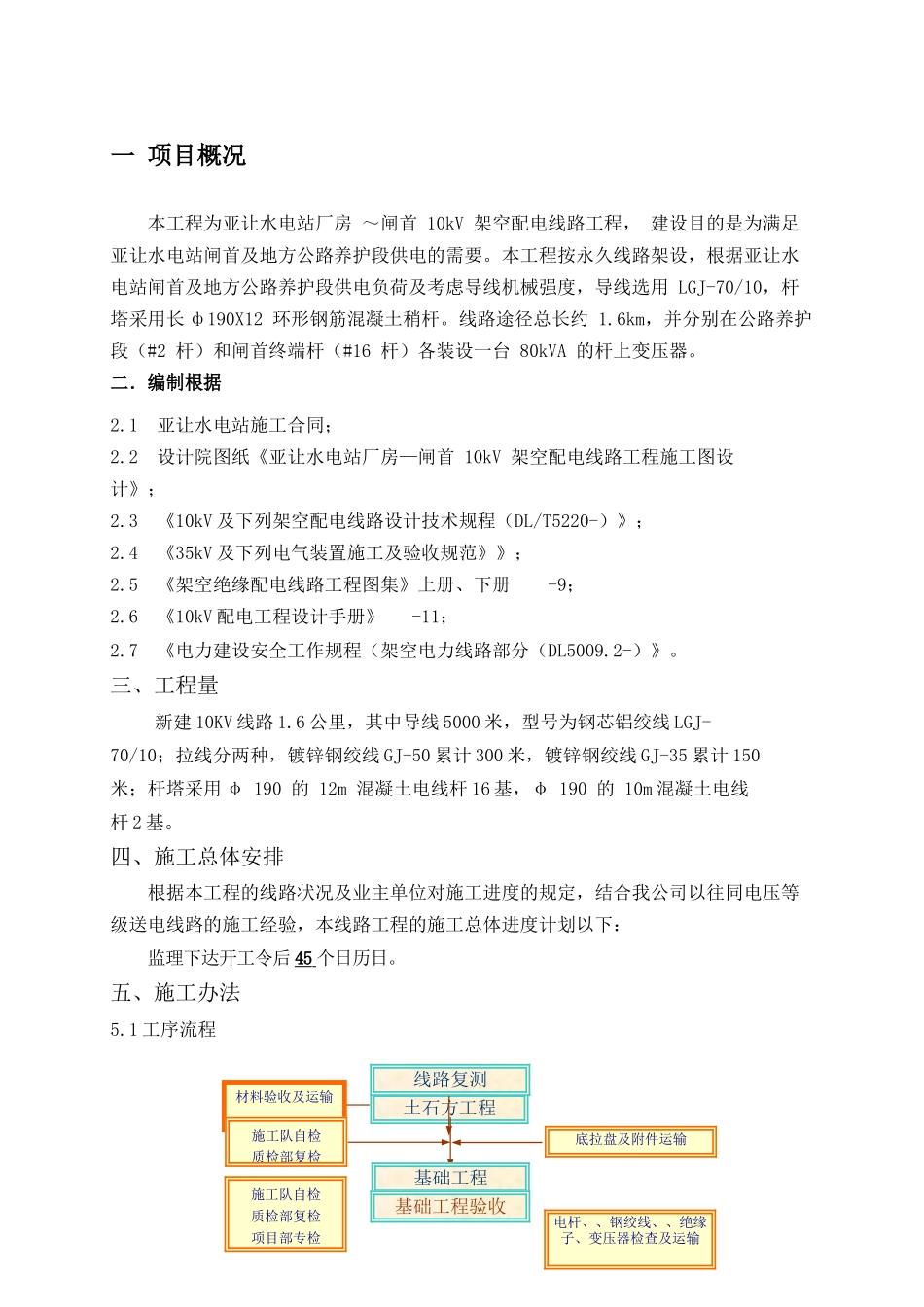

水 泥 杆 线 路 施 工 方 案 ( 总 7 页 )-CAL-FENGHAI.-(YICAI)-Company One1 -CAL-本页仅作为文档封面,使用请直接删除一 项目概况本工程为亚让水电站厂房 ~闸首 10kV 架空配电线路工程, 建设目的是为满足亚让水电站闸首及地方公路养护段供电的需要。本工程按永久线路架设,根据亚让水电站闸首及地方公路养护段供电负荷及考虑导线机械强度,导线选用 LGJ-70/10,杆塔采用长 ф190X12 环形钢筋混凝土稍杆。线路途径总长约 1.6km,并分别在公路养护段(#2 杆)和闸首终端杆(#16 杆)各装设一台 80kVA 的杆上变压器。二.编制根据2.1 亚让水电站施工合同;2.2 设计院图纸《亚让水电站厂房—闸首 10kV 架空配电线路工程施工图设计》;2.3 《10kV 及下列架空配电线路设计技术规程(DL/T5220-)》;2.4 《35kV 及下列电气装置施工及验收规范》》;2.5 《架空绝缘配电线路工程图集》上册、下册 -9;2.6 《10kV 配电工程设计手册》 -11;2.7 《电力建设安全工作规程(架空电力线路部分(DL5009.2-)》。三、工程量新建 10KV 线路 1.6 公里,其中导线 5000 米,型号为钢芯铝绞线 LGJ-70/10;拉线分两种,镀锌钢绞线 GJ-50 累计 300 米,镀锌钢绞线 GJ-35 累计 150米;杆塔采用 φ 190 的 12m 混凝土电线杆 16 基,φ 190 的 10m 混凝土电线杆 2 基。四、施工总体安排根据本工程的线路状况及业主单位对施工进度的规定,结合我公司以往同电压等级送电线路的施工经验,本线路工程的施工总体进度计划以下:监理下达开工令后 45 个日历日。五、施工办法5.1 工序流程材料验收及运输施工队自检质检部复检电杆、、钢绞线、、绝缘子、变压器检查及运输施工队自检质检部复检项目部专检土石方工程基础工程基础工程验收线路复测底拉盘及附件运输5.2 线路复测线路复测由项目部组织各施工队技术员、测量人员等,运用全站仪、J2 经纬仪分两组对全线进行具体复测,确保线路定线及塔位的精确性。序号施工项目施工办法重要施工机械1直线方向两点间定线法,倒镜反向延伸法、延长直线法等。J2 经纬仪2转角角度采用测回法或方向法进行测量。J2 经纬仪3水平距离普通地段采用经纬仪视距法测量,跨越档采用全站仪进行测距。J2 经纬仪TOPCON-700型全站仪4高程采用三角高程测量的办法进行高程测量和计算。TOPCON-700型全站仪5不通视状况下的复测采用等腰三角形法、矩形法、任意辅助桩法进行复测。TO...
