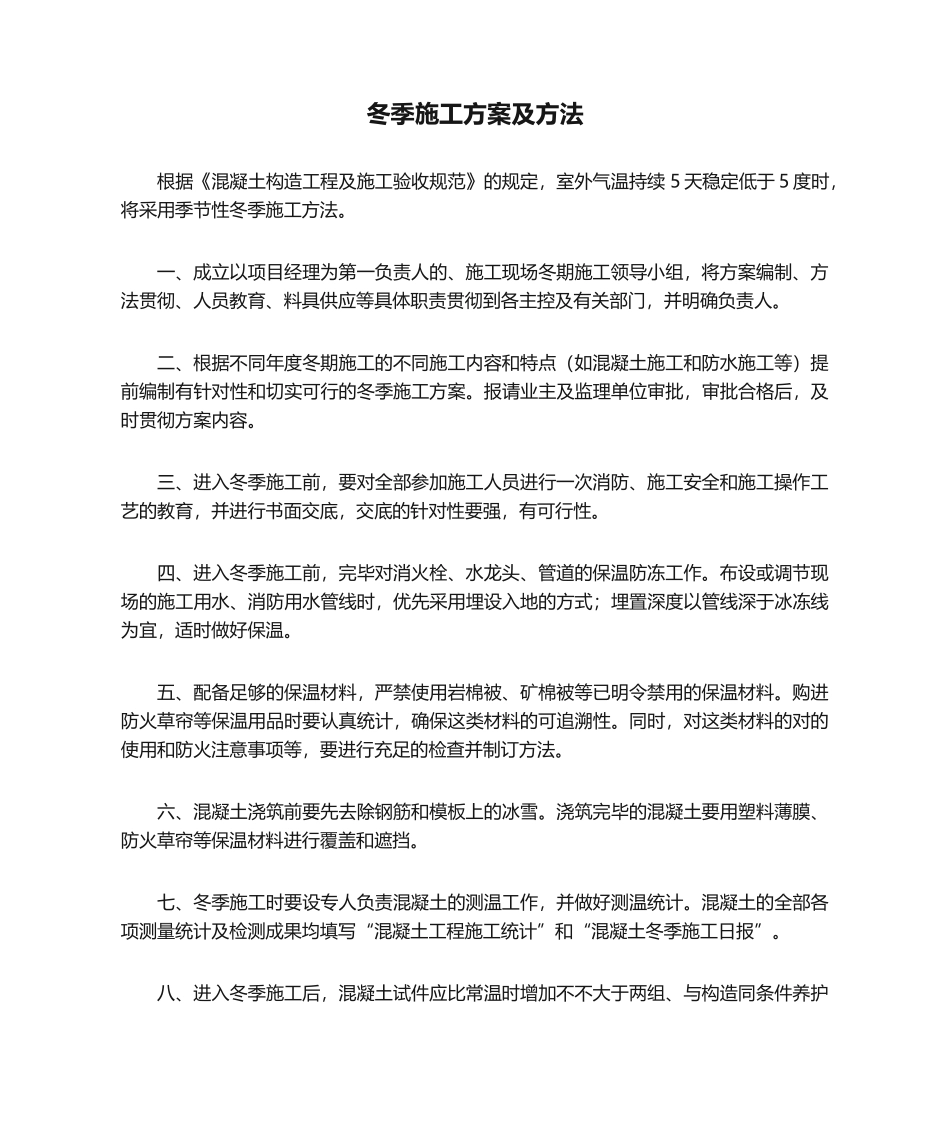

冬季施工方案及方法根据《混凝土构造工程及施工验收规范》的规定,室外气温持续 5 天稳定低于 5 度时,将采用季节性冬季施工方法
一、成立以项目经理为第一负责人的、施工现场冬期施工领导小组,将方案编制、方法贯彻、人员教育、料具供应等具体职责贯彻到各主控及有关部门,并明确负责人
二、根据不同年度冬期施工的不同施工内容和特点(如混凝土施工和防水施工等)提前编制有针对性和切实可行的冬季施工方案
报请业主及监理单位审批,审批合格后,及时贯彻方案内容
三、进入冬季施工前,要对全部参加施工人员进行一次消防、施工安全和施工操作工艺的教育,并进行书面交底,交底的针对性要强,有可行性
四、进入冬季施工前,完毕对消火栓、水龙头、管道的保温防冻工作
布设或调节现场的施工用水、消防用水管线时,优先采用埋设入地的方式;埋置深度以管线深于冰冻线为宜,适时做好保温
五、配备足够的保温材料,严禁使用岩棉被、矿棉被等已明令禁用的保温材料
购进防火草帘等保温用品时要认真统计,确保这类材料的可追溯性
同时,对这类材料的对的使用和防火注意事项等,要进行充足的检查并制订方法
六、混凝土浇筑前要先去除钢筋和模板上的冰雪
浇筑完毕的混凝土要用塑料薄膜、防火草帘等保温材料进行覆盖和遮挡
七、冬季施工时要设专人负责混凝土的测温工作,并做好测温统计

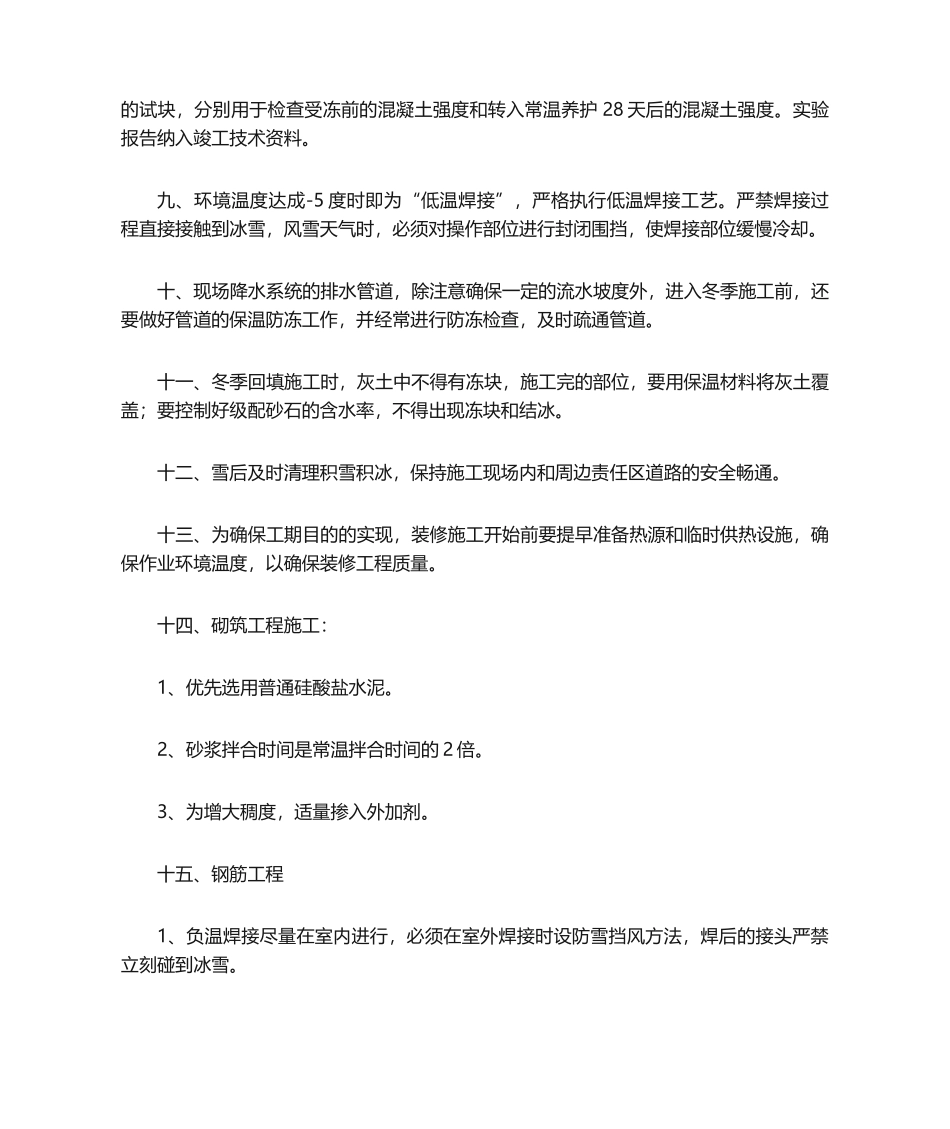

混凝土的全部各项测量统计及检测成果均填写“混凝土工程施工统计”和“混凝土冬季施工日报”
八、进入冬季施工后,混凝土试件应比常温时增加不不大于两组、与构造同条件养护的试块,分别用于检查受冻前的混凝土强度和转入常温养护 28 天后的混凝土强度
实验报告纳入竣工技术资料
九、环境温度达成-5 度时即为“低温焊接”,严格执行低温焊接工艺
严禁焊接过程直接接触到冰雪,风雪天气时,必须对操作部位进行封闭围挡,使焊接部位缓慢冷却
十、现场降水系统的排水管道,除注意确保一定的流水坡度外,进入冬季施
