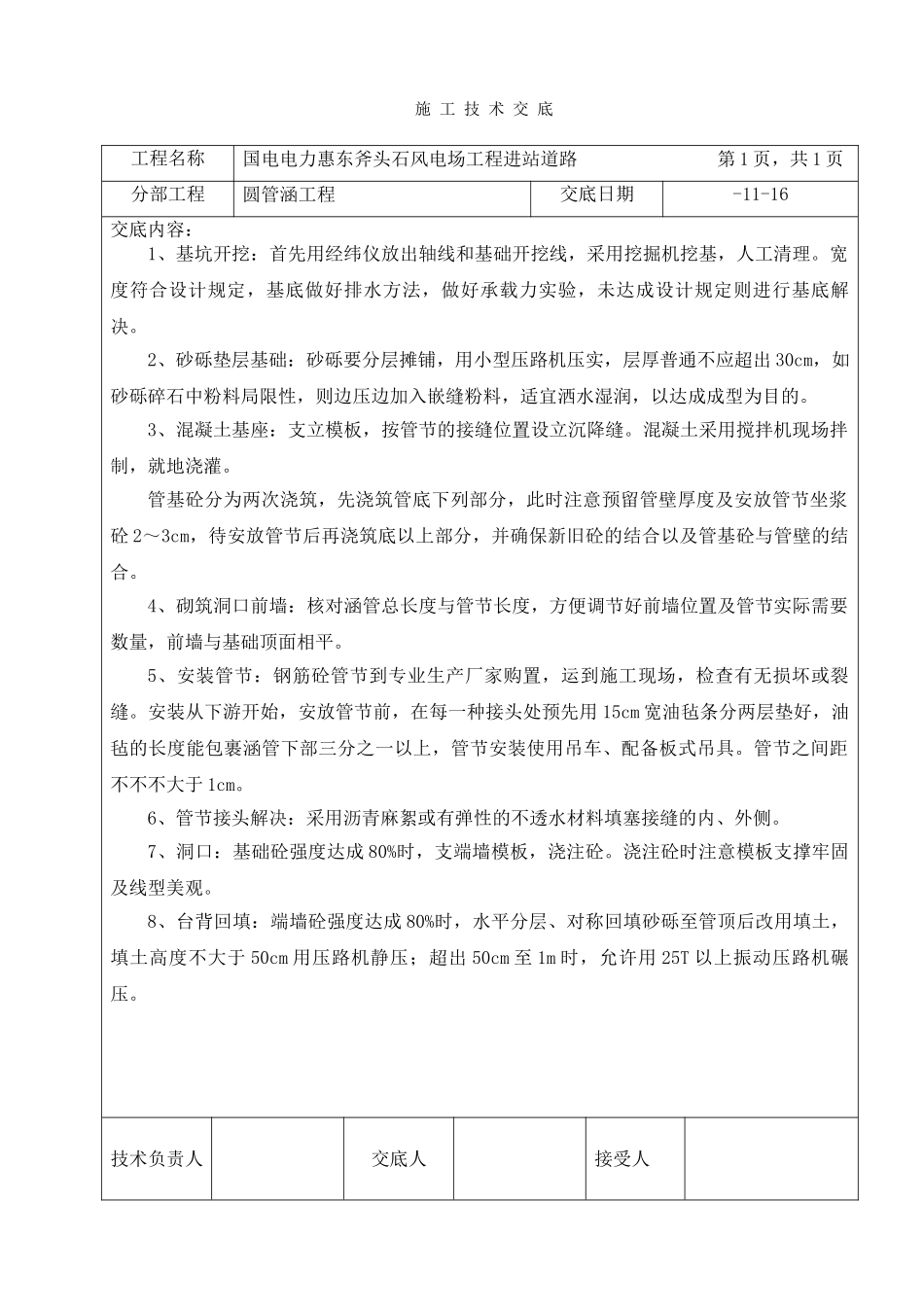

施 工 技 术 交 底工程名称国电电力惠东斧头石风电场工程进站道路 第 1 页,共 1 页分部工程圆管涵工程交底日期-11-16交底内容:1、基坑开挖:首先用经纬仪放出轴线和基础开挖线,采用挖掘机挖基,人工清理。宽度符合设计规定,基底做好排水方法,做好承载力实验,未达成设计规定则进行基底解决。2、砂砾垫层基础:砂砾要分层摊铺,用小型压路机压实,层厚普通不应超出 30cm,如砂砾碎石中粉料局限性,则边压边加入嵌缝粉料,适宜洒水湿润,以达成成型为目的。3、混凝土基座:支立模板,按管节的接缝位置设立沉降缝。混凝土采用搅拌机现场拌制,就地浇灌。管基砼分为两次浇筑,先浇筑管底下列部分,此时注意预留管壁厚度及安放管节坐浆砼 2~3cm,待安放管节后再浇筑底以上部分,并确保新旧砼的结合以及管基砼与管壁的结合。4、砌筑洞口前墙:核对涵管总长度与管节长度,方便调节好前墙位置及管节实际需要数量,前墙与基础顶面相平。5、安装管节:钢筋砼管节到专业生产厂家购置,运到施工现场,检查有无损坏或裂缝。安装从下游开始,安放管节前,在每一种接头处预先用 15cm 宽油毡条分两层垫好,油毡的长度能包裹涵管下部三分之一以上,管节安装使用吊车、配备板式吊具。管节之间距不不不大于 1cm。6、管节接头解决:采用沥青麻絮或有弹性的不透水材料填塞接缝的内、外侧。7、洞口:基础砼强度达成 80%时,支端墙模板,浇注砼。浇注砼时注意模板支撑牢固及线型美观。8、台背回填:端墙砼强度达成 80%时,水平分层、对称回填砂砾至管顶后改用填土,填土高度不大于 50cm 用压路机静压;超出 50cm 至 1m 时,允许用 25T 以上振动压路机碾压。技术负责人交底人接受人
