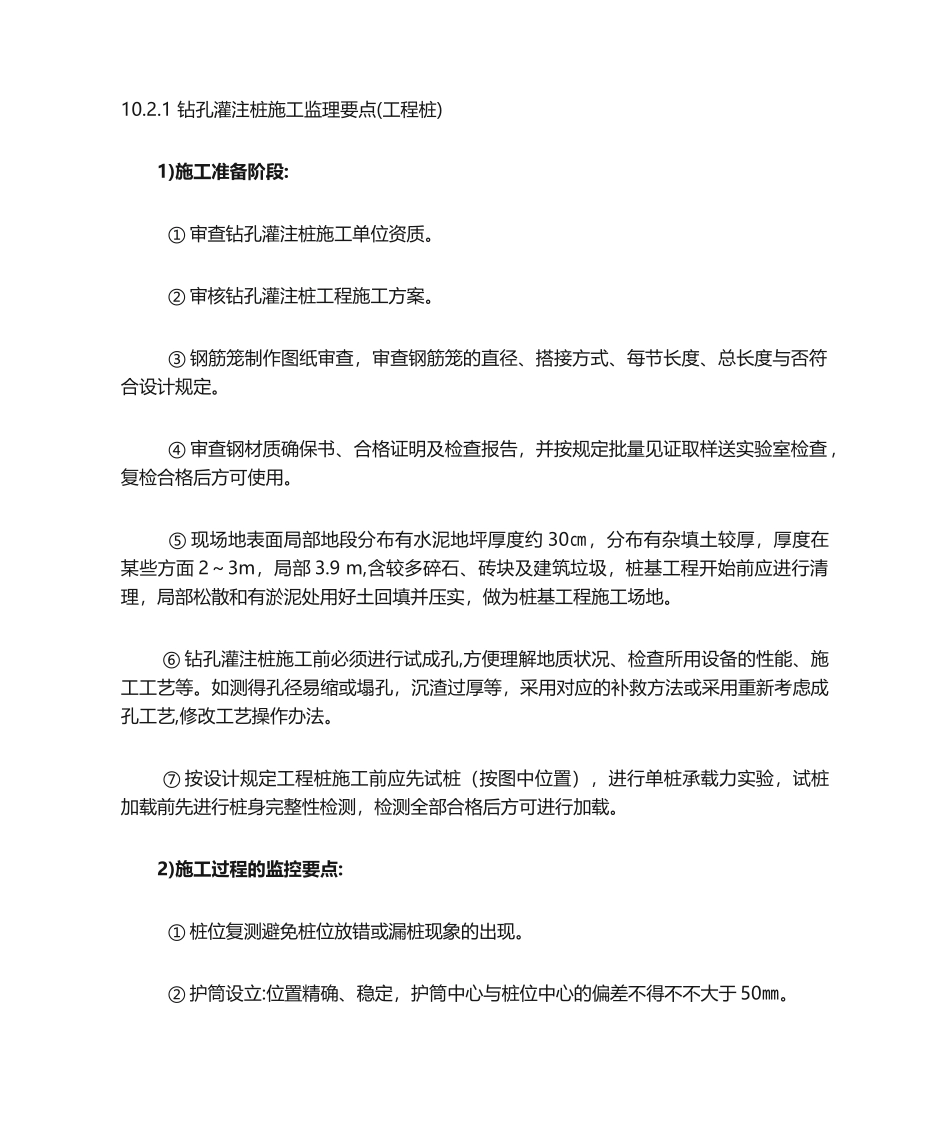

1 钻孔灌注桩施工监理要点(工程桩)1)施工准备阶段: ① 审查钻孔灌注桩施工单位资质
② 审核钻孔灌注桩工程施工方案
③ 钢筋笼制作图纸审查,审查钢筋笼的直径、搭接方式、每节长度、总长度与否符合设计规定
④ 审查钢材质确保书、合格证明及检查报告,并按规定批量见证取样送实验室检查,复检合格后方可使用
⑤ 现场地表面局部地段分布有水泥地坪厚度约 30㎝,分布有杂填土较厚,厚度在某些方面 2~3m,局部 3
9 m,含较多碎石、砖块及建筑垃圾,桩基工程开始前应进行清理,局部松散和有淤泥处用好土回填并压实,做为桩基工程施工场地
⑥ 钻孔灌注桩施工前必须进行试成孔,方便理解地质状况、检查所用设备的性能、施工工艺等
如测得孔径易缩或塌孔,沉渣过厚等,采用对应的补救方法或采用重新考虑成孔工艺,修改工艺操作办法
⑦ 按设计规定工程桩施工前应先试桩(按图中位置),进行单桩承载力实验,试桩加载前先进行桩身完整性检测,检测全部合格后方可进行加载
2)施工过程的监控要点: ① 桩位复测避免桩位放错或漏桩现象的出现
② 护筒设立:位置精确、稳定,护筒中心与桩位中心的偏差不得不不大于 50㎜

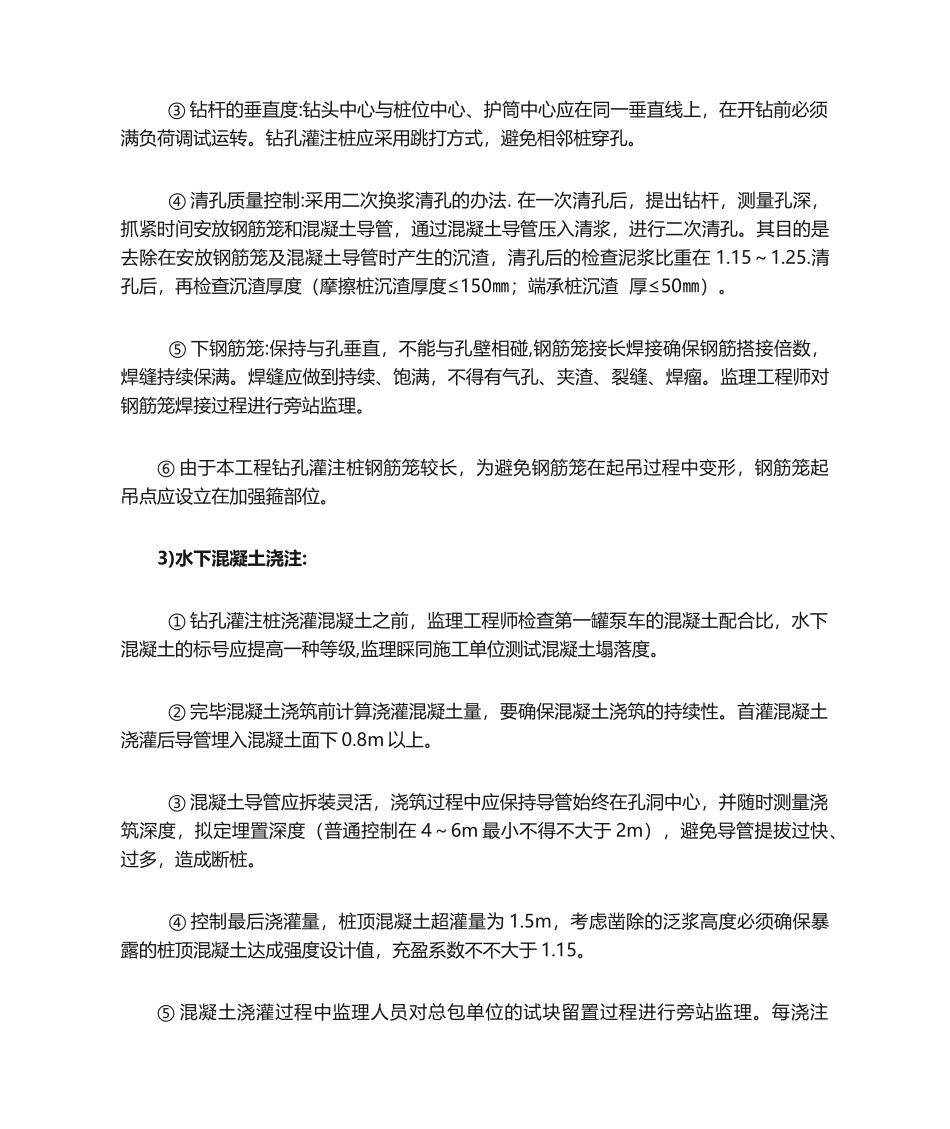

③ 钻杆的垂直度:钻头中心与桩位中心、护筒中心应在同一垂直线上,在开钻前必须满负荷调试运转
钻孔灌注桩应采用跳打方式,避免相邻桩穿孔
④ 清孔质量控制:采用二次换浆清孔的办法
在一次清孔后,提出钻杆,测量孔深,抓紧时间安放钢筋笼和混凝土导管,通过混凝土导管压入清浆,进行二次清孔
其目的是去除在安放钢筋笼及混凝土导管时产生的沉渣,清孔后的检查泥浆比重在 1
清孔后,再检查沉渣厚度(摩擦桩沉渣厚度≤150㎜;端承桩沉渣 厚≤50㎜)
⑤ 下钢筋笼:保持与孔垂直,不能与孔壁相碰,钢筋笼接长焊接确保钢筋搭接倍数,焊缝持续保满
焊缝应做到持续、饱满,不得有气孔、夹渣、裂缝、
