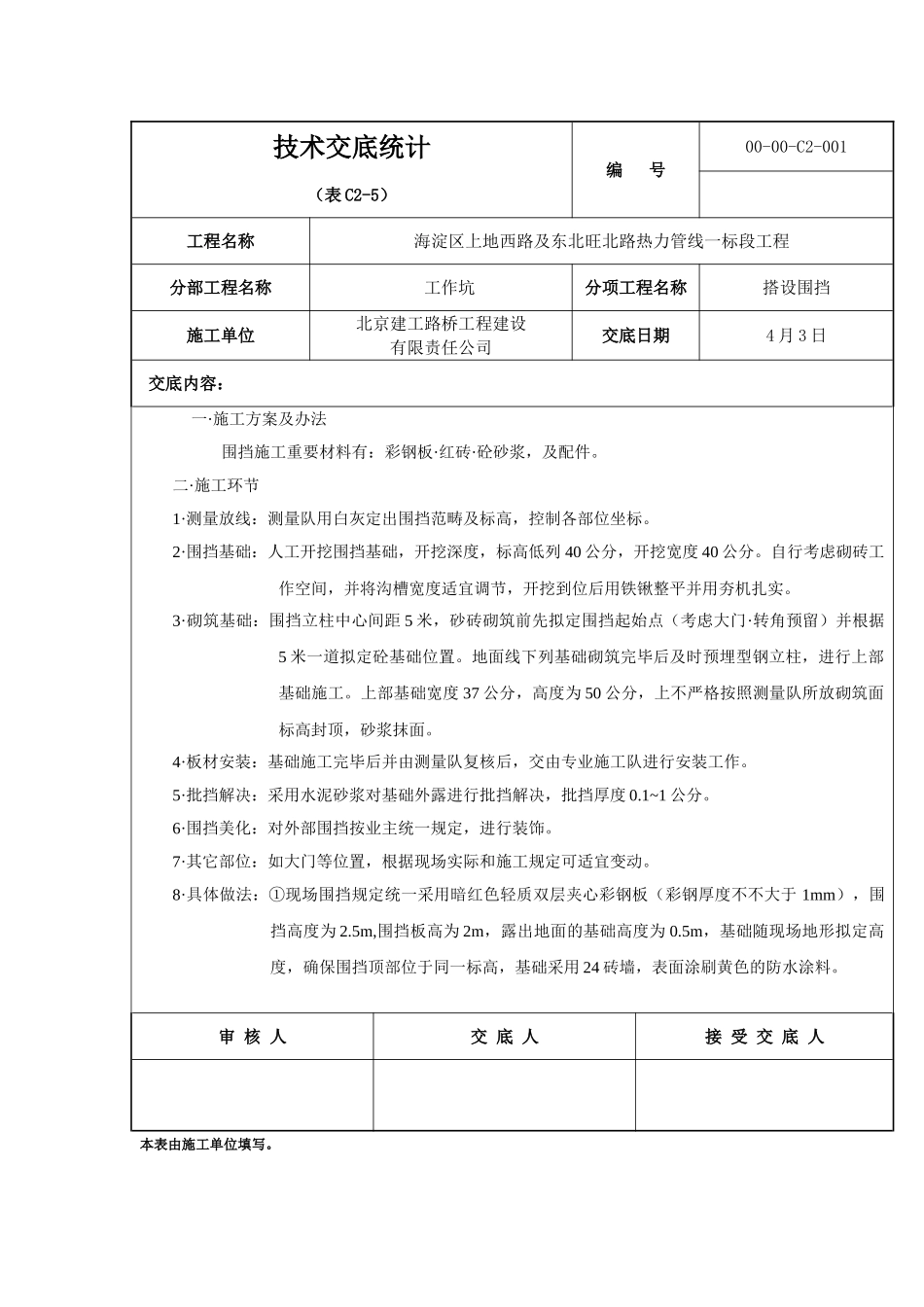

技术交底统计编 号 00-00-C2-001(表 C2-5) 工程名称海淀区上地西路及东北旺北路热力管线一标段工程分部工程名称 工作坑分项工程名称搭设围挡 施工单位北京建工路桥工程建设有限责任公司交底日期4 月 3 日 交底内容: 一·施工方案及办法围挡施工重要材料有:彩钢板·红砖·砼砂浆,及配件
二·施工环节1·测量放线:测量队用白灰定出围挡范畴及标高,控制各部位坐标
2·围挡基础:人工开挖围挡基础,开挖深度,标高低列 40 公分,开挖宽度 40 公分
自行考虑砌砖工作空间,并将沟槽宽度适宜调节,开挖到位后用铁锹整平并用夯机扎实
3·砌筑基础:围挡立柱中心间距 5 米,砂砖砌筑前先拟定围挡起始点(考虑大门·转角预留)并根据5 米一道拟定砼基础位置
地面线下列基础砌筑完毕后及时预埋型钢立柱,进行上部基础施工
上部基础宽度 37 公分,高度为 50 公分,上不严格按照测量队所放砌筑面标高封顶,砂浆抹面
4·板材安装:基础施工完毕后并由测量队复核后,交由专业施工队进行安装工作
5·批挡解决:采用水泥砂浆对基础外露进行批挡解决,批挡厚度 0
1~1 公分
6·围挡美化:对外部围挡按业主统一规定,进行装饰
7·其它部位:如大门等位置,根据现场实际和施工规定可适宜变动
8·具体做法:①现场围挡规定统一采用暗红色轻质双层夹心彩钢板(彩钢厚度不不大于 1mm),围挡高度为 2
5m,围挡板高为 2m,露出地面的基础高度为 0
5m,基础随现场地形拟定高度,确保围挡顶部位于同一标高,基础采用 24 砖墙,表面涂刷黄色的防水涂料
审 核 人交 底 人接 受 交 底 人 本表由施工单位填写

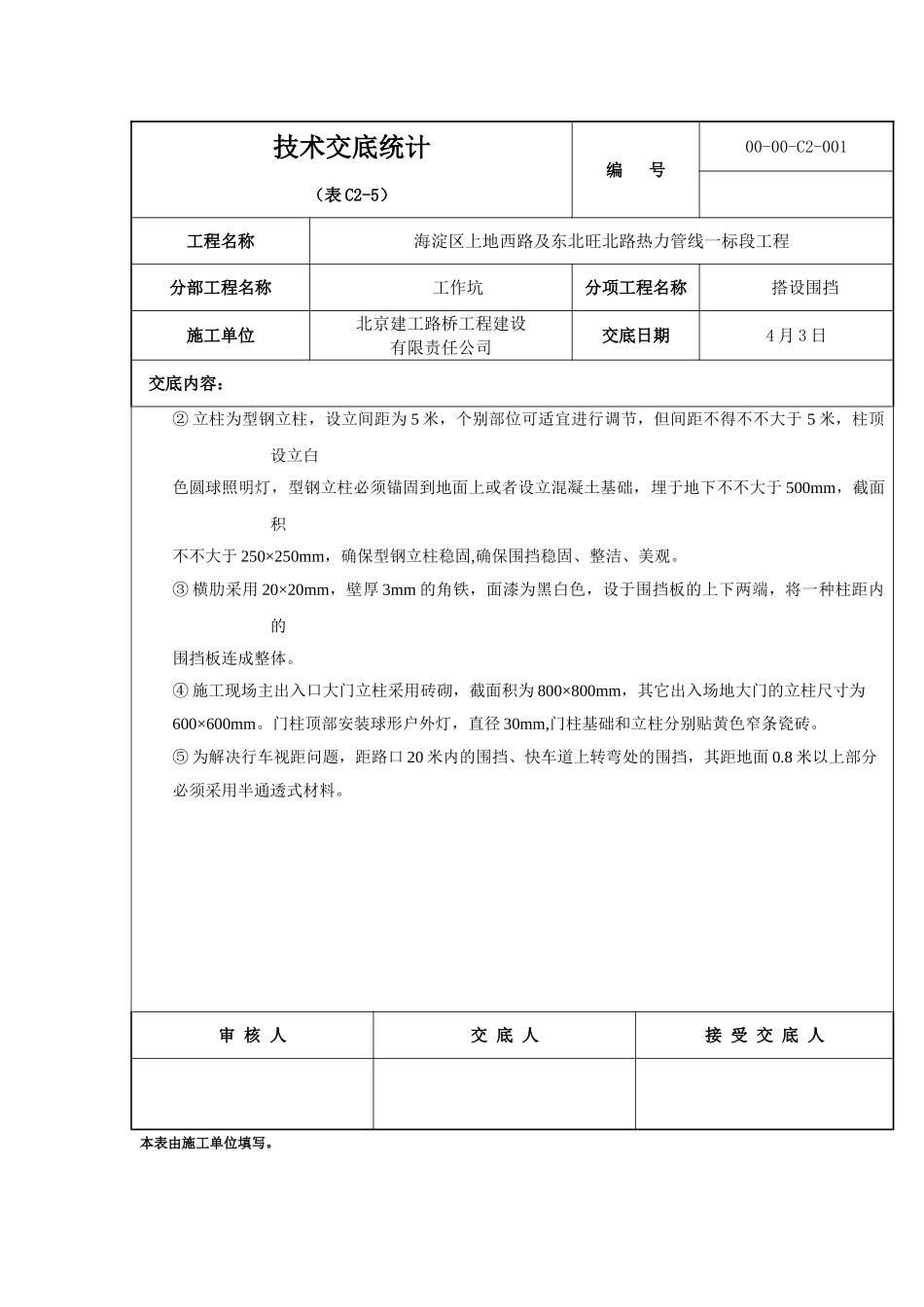

技术交底统计编 号 00-00-C2-001(表 C2-5) 工程名称海淀区上地西路及东北旺北路热力管线一标段工程分部工程名称 工作坑分项工程名称 搭设围挡 施工单位北京建工路桥工程建设有限责任公司交底日期
