交底内容:桥涵架子三队一工班承台施工1 工程概况柴河特大桥起讫里程为 DK147+389
40~DK147+996
26,桥长为 606
86m,2~14#承台尺寸为 4
2m,15#墩承台尺寸为 9
5m+5m*8
5m,16 墩承台尺寸为 14
2m*14m*3m,沈方台承台尺寸为 12m*13m2 施工工艺流程、操作要点及质量原则2

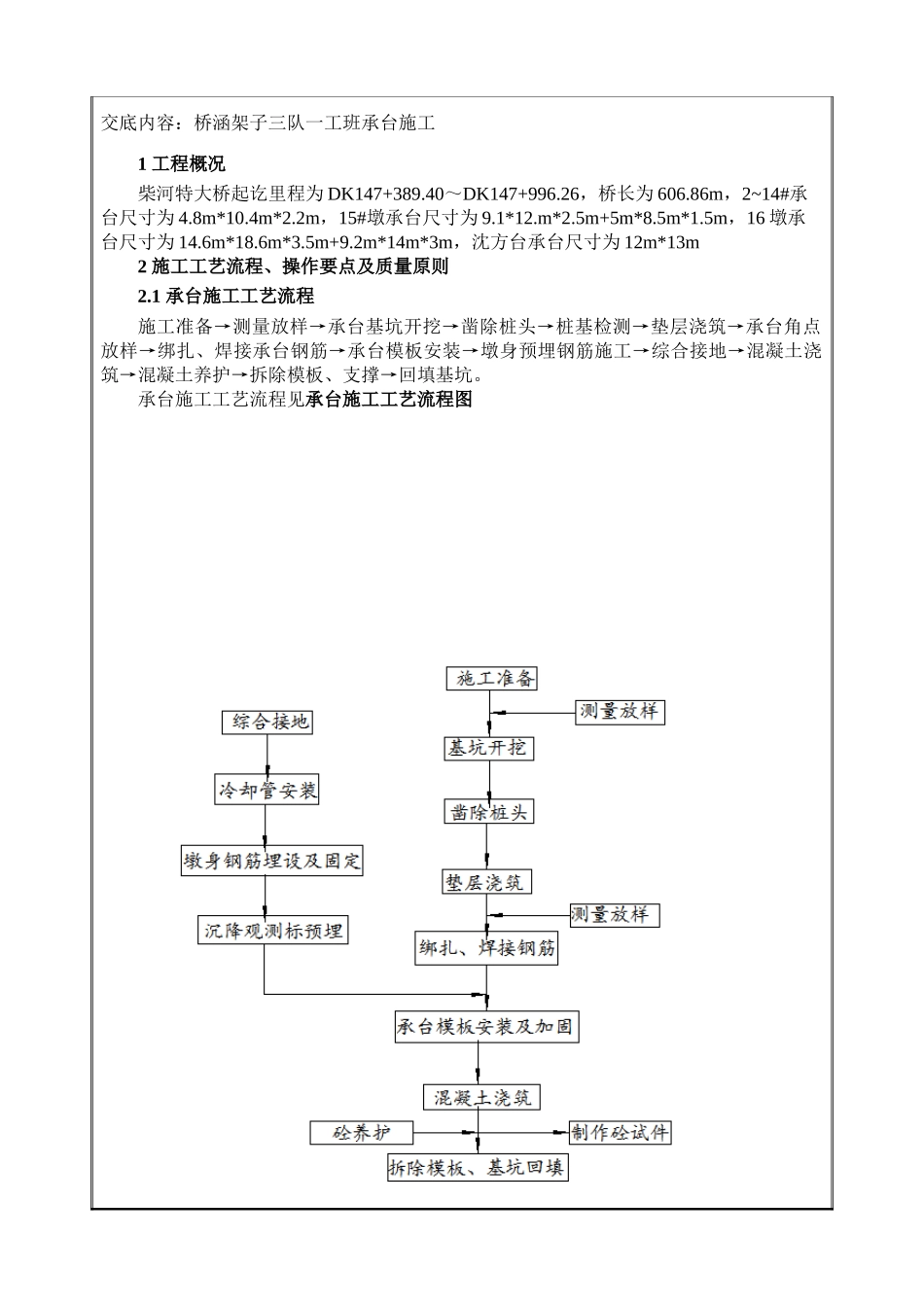

1 承台施工工艺流程施工准备→测量放样→承台基坑开挖→凿除桩头→桩基检测→垫层浇筑→承台角点放样→绑扎、焊接承台钢筋→承台模板安装→墩身预埋钢筋施工→综合接地→混凝土浇筑→混凝土养护→拆除模板、支撑→回填基坑
承台施工工艺流程见承台施工工艺流程图承台施工工艺流程图2
2 基坑开挖2
1 承台基坑开挖前测量队对承台进行定位放样,放样后根据开挖深度及开挖边坡定出承台开挖边界限
开挖采用以机械开挖为主、人工开挖为辅,进行放坡施工,确保基岩的完整性不被破坏,开挖时,注意确保桩基不被扰动和损坏
开挖过程中及时排出坑内积水,机械开挖至距设计标高 10~20cm 后,改由人工进行去除
基坑内设立爬梯,方便工人进行施工,承台开挖完毕后,四周用钢管加防护网进行防护

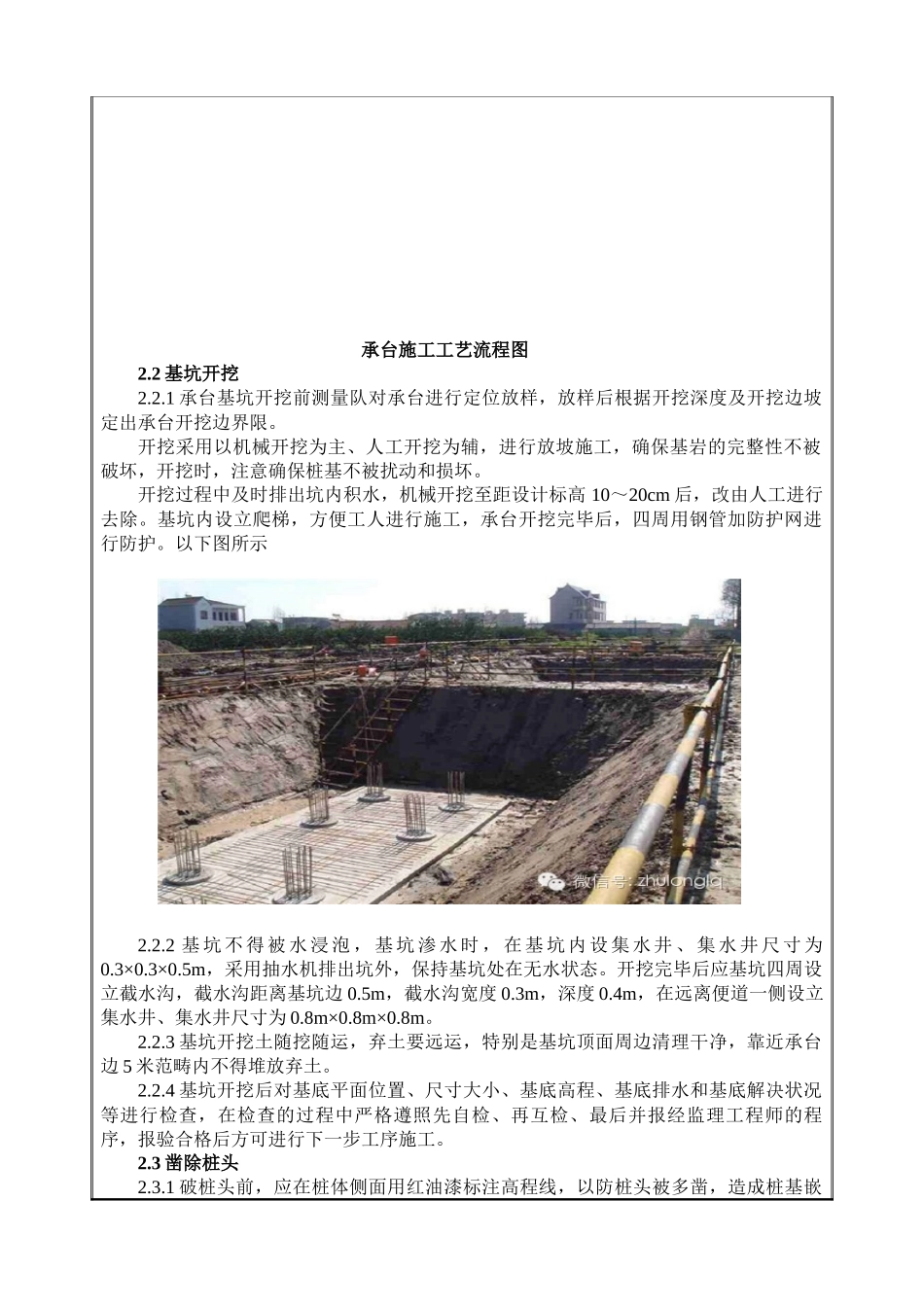

以下图所示2
2 基 坑 不 得 被 水 浸 泡 , 基 坑 渗 水 时 , 在 基 坑 内 设 集 水 井 、 集 水 井 尺 寸 为0
5m,采用抽水机排出坑外,保持基坑处在无水状态
开挖完毕后应基坑四周设立截水沟,截水沟距离基坑边 0
5m,截水沟宽度 0
3m,深度 0
4m,在远离便道一侧设立集水井、集水井尺寸为 0
3 基坑开挖土随挖随运,弃土要远运,特别是基坑顶面周边清理干净,靠近承台边 5 米范畴内不得堆放弃土
4 基坑开挖后对基底平
