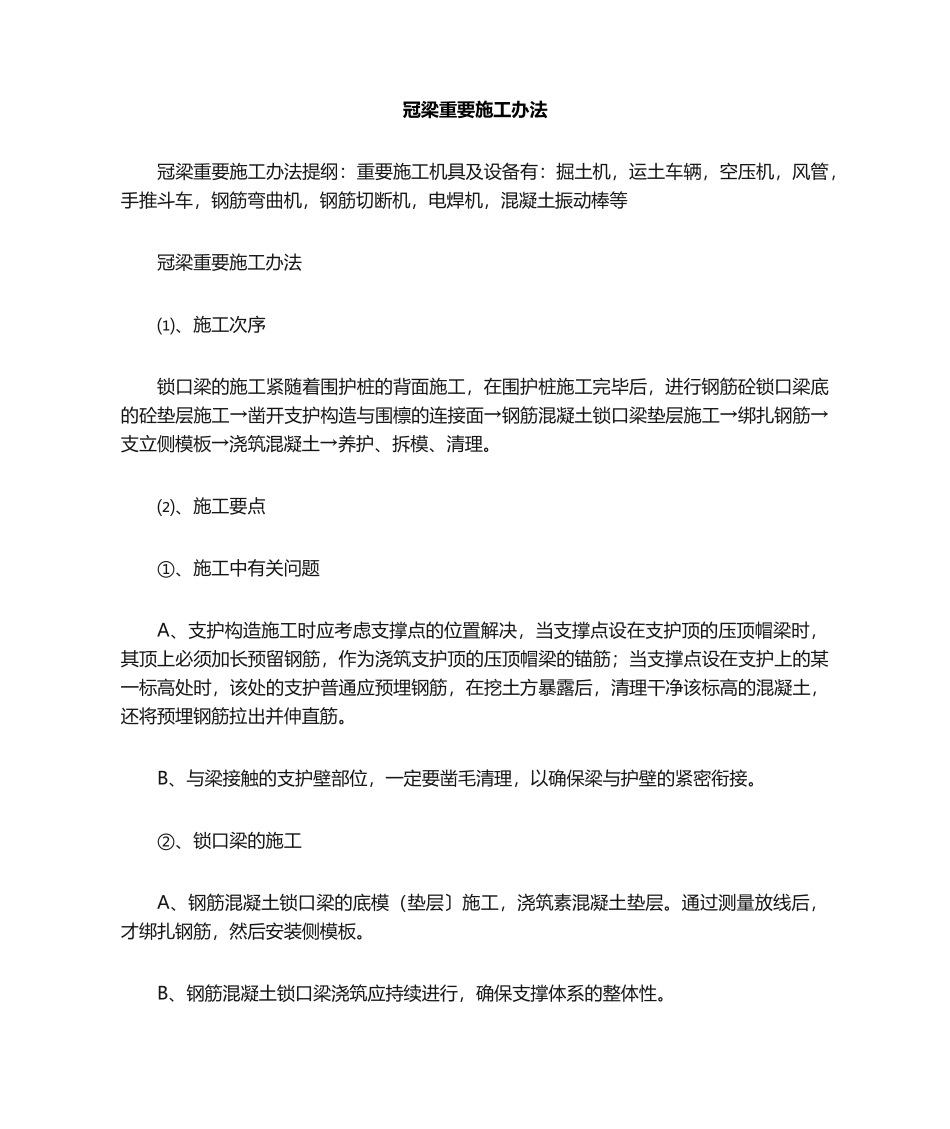

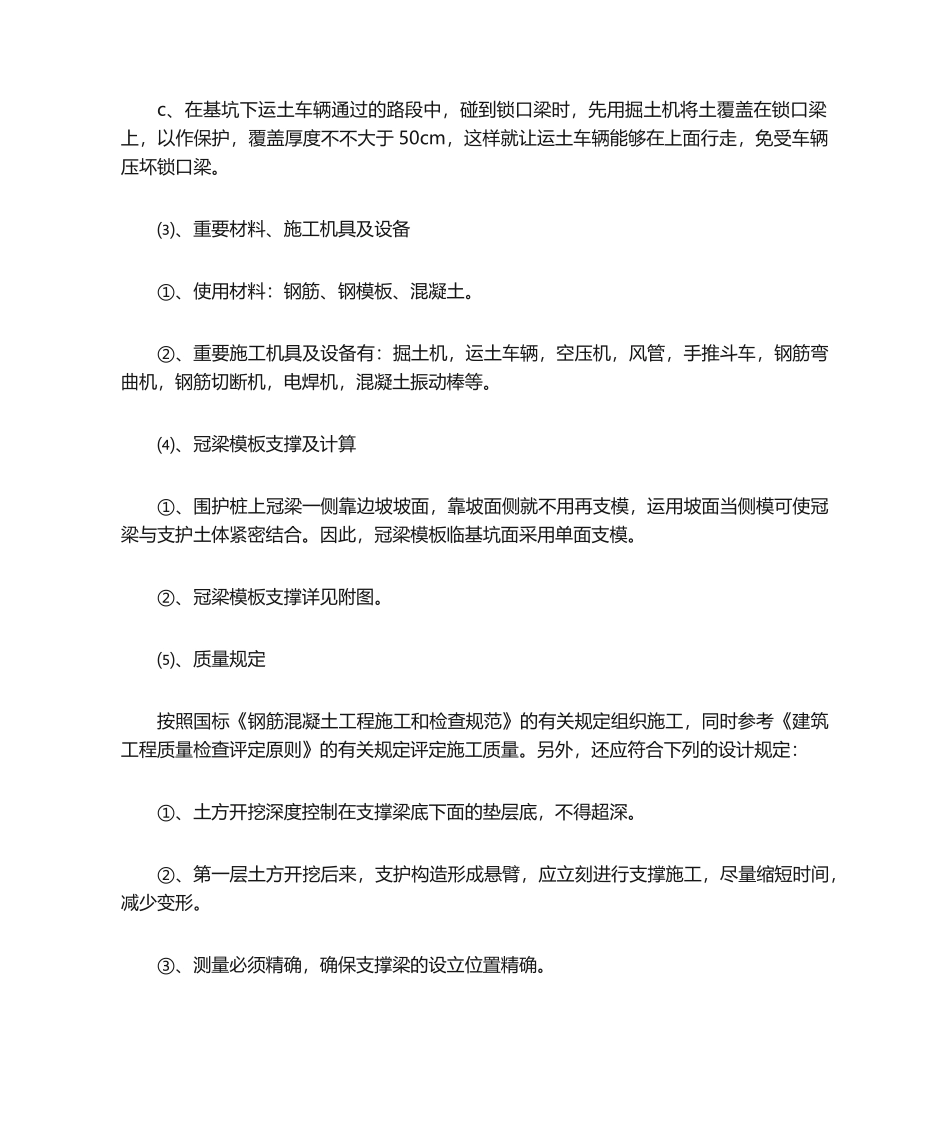

冠梁重要施工办法冠梁重要施工办法提纲:重要施工机具及设备有:掘土机,运土车辆,空压机,风管,手推斗车,钢筋弯曲机,钢筋切断机,电焊机,混凝土振动棒等冠梁重要施工办法⑴、施工次序锁口梁的施工紧随着围护桩的背面施工,在围护桩施工完毕后,进行钢筋砼锁口梁底的砼垫层施工→凿开支护构造与围檩的连接面→钢筋混凝土锁口梁垫层施工→绑扎钢筋→支立侧模板→浇筑混凝土→养护、拆模、清理。⑵、施工要点①、施工中有关问题A、支护构造施工时应考虑支撑点的位置解决,当支撑点设在支护顶的压顶帽梁时,其顶上必须加长预留钢筋,作为浇筑支护顶的压顶帽梁的锚筋;当支撑点设在支护上的某一标高处时,该处的支护普通应预埋钢筋,在挖土方暴露后,清理干净该标高的混凝土,还将预埋钢筋拉出并伸直筋。B、与梁接触的支护壁部位,一定要凿毛清理,以确保梁与护壁的紧密衔接。②、锁口梁的施工A、钢筋混凝土锁口梁的底模(垫层〕施工,浇筑素混凝土垫层。通过测量放线后,才绑扎钢筋,然后安装侧模板。B、钢筋混凝土锁口梁浇筑应持续进行,确保支撑体系的整体性。c、在基坑下运土车辆通过的路段中,碰到锁口梁时,先用掘土机将土覆盖在锁口梁上,以作保护,覆盖厚度不不大于 50cm,这样就让运土车辆能够在上面行走,免受车辆压坏锁口梁。⑶、重要材料、施工机具及设备①、使用材料:钢筋、钢模板、混凝土。②、重要施工机具及设备有:掘土机,运土车辆,空压机,风管,手推斗车,钢筋弯曲机,钢筋切断机,电焊机,混凝土振动棒等。⑷、冠梁模板支撑及计算①、围护桩上冠梁一侧靠边坡坡面,靠坡面侧就不用再支模,运用坡面当侧模可使冠梁与支护土体紧密结合。因此,冠梁模板临基坑面采用单面支模。②、冠梁模板支撑详见附图。⑸、质量规定按照国标《钢筋混凝土工程施工和检查规范》的有关规定组织施工,同时参考《建筑工程质量检查评定原则》的有关规定评定施工质量。另外,还应符合下列的设计规定:①、土方开挖深度控制在支撑梁底下面的垫层底,不得超深。②、第一层土方开挖后来,支护构造形成悬臂,应立刻进行支撑施工,尽量缩短时间,减少变形。③、测量必须精确,确保支撑梁的设立位置精确。④、支护构造土与梁混凝土应紧密接触,使其含有足够的摩擦力。
