钻孔灌注桩施工方案一、 工程概况桩基工程桩采用钻孔灌注桩,采用 Φ600mm 钻孔灌注桩 243 根,有效长度约为 30M
设计持力层为③ 1层中(附表),混凝土设计强度等级为 C35
其中抗压桩进入持力层不不大于 2m,抗拔桩进入持力层不不大于 0
二、 钻孔灌注桩工艺流程测定桩位→埋设钢护筒(涉及挖泥浆沟槽)→复测桩位→安装钻机就位(涉及接通电源)→钻进成孔(涉及供应护壁泥浆)→冲孔(第一次清孔)→移至新桩位
灌浆平台就位→吊接钢筋笼→下放导管→ 第二次清孔→水下灌注混凝土→控制桩头加灌高度→钻孔空灌段回填→清洗机具→移至新桩位
见灌注桩施工工艺流程3.桩基施工方案1

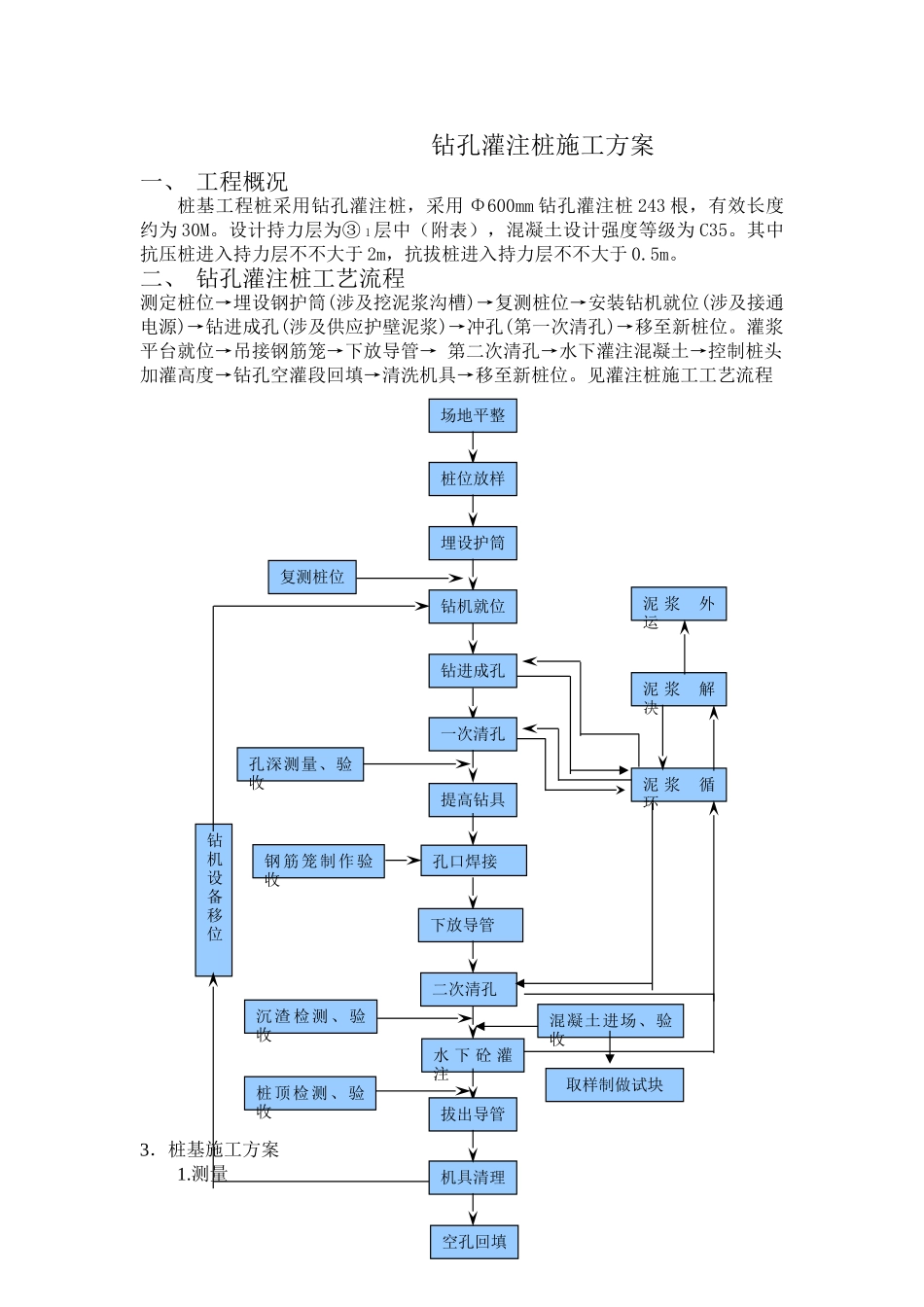

测量钢筋笼制作验收提高钻具水 下 砼 灌注场地平整桩位放样埋设护筒钻机就位钻进成孔一次清孔孔口焊接下放导管二次清孔拔出导管机具清理孔深测量、验收沉 渣 检测、验收桩顶检测、验收泥 浆 循环钻机设备移位泥 浆 解决泥 浆 外运复测桩位空孔回填混凝土进场、验收取样制做试块1)
桩基施工控制网根据桩位平面图和总平面定位图有关规划图文献,及规划院移交的红线点,采用方格网轴线法测放出现场平面控制网,各轴线交点钉桩保护
请监理复核无误后进行轴线和桩位的放样
轴线及桩位放样运用各控制点用经纬仪和钢尺先依次放出各轴线,验收符合规定后就能够进行最后的桩定位工作
桩位放样采用直角坐标轴线法和极坐标定位
采用经纬仪定向钢尺定距拟定桩位后,用“打入钉”在现场做好标记,方便施工中桩位查找、复核,确保桩位的精确
护筒的开挖和埋设护筒的埋深都在回填士里,四周及底部都用粘士回填,并捣实后采用十子线法恢复桩位中心点,规定护筒中心与桩位中心的允许编差不不不大于 20mm,确保护筒的垂直稳固,桩机方可就位,桩机的安装就位应对中、水平、稳固,确保天车中心,转盘中心与桩位中心“三点一线”

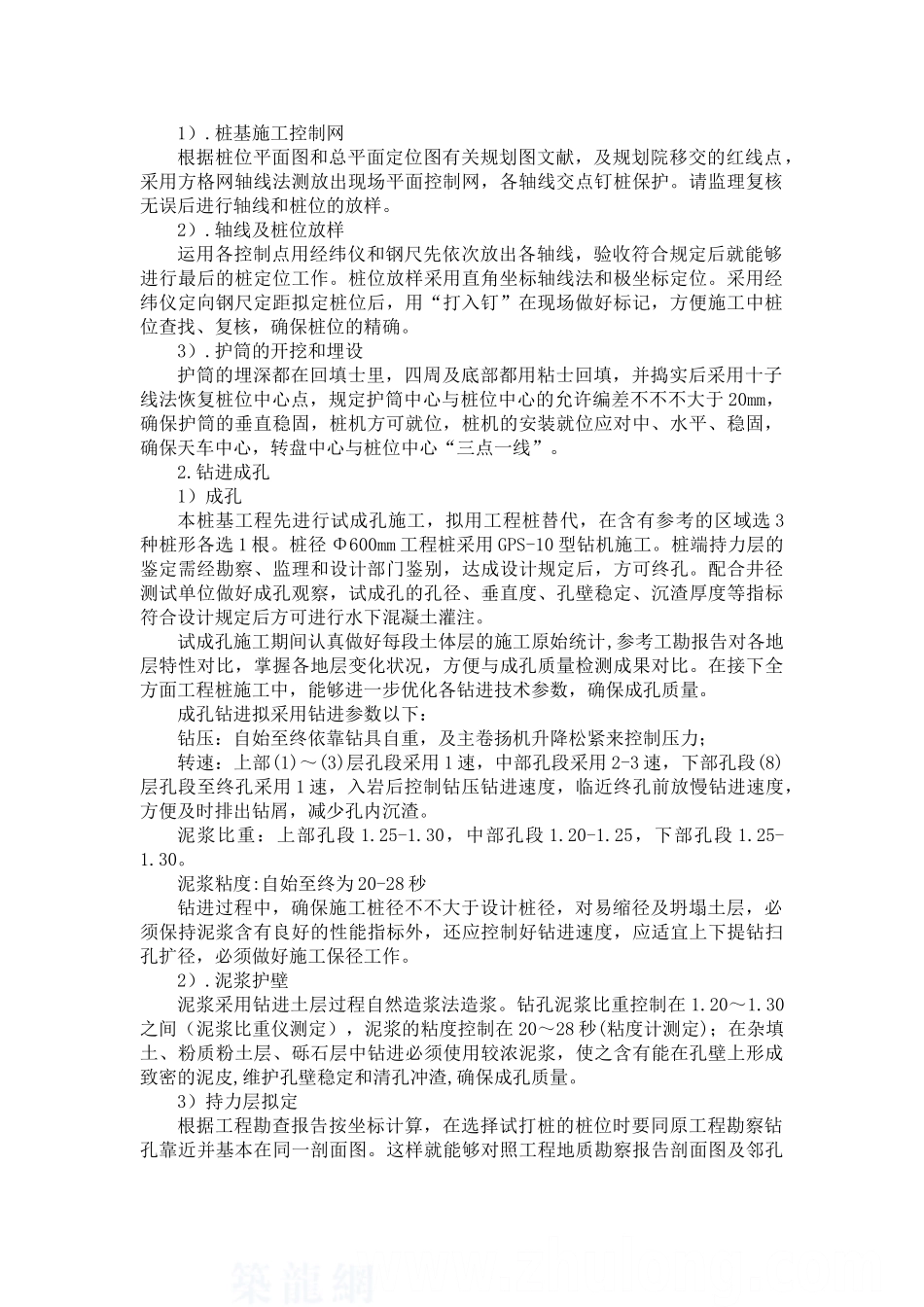

钻进成孔1)成孔本桩基工程先进行试成
