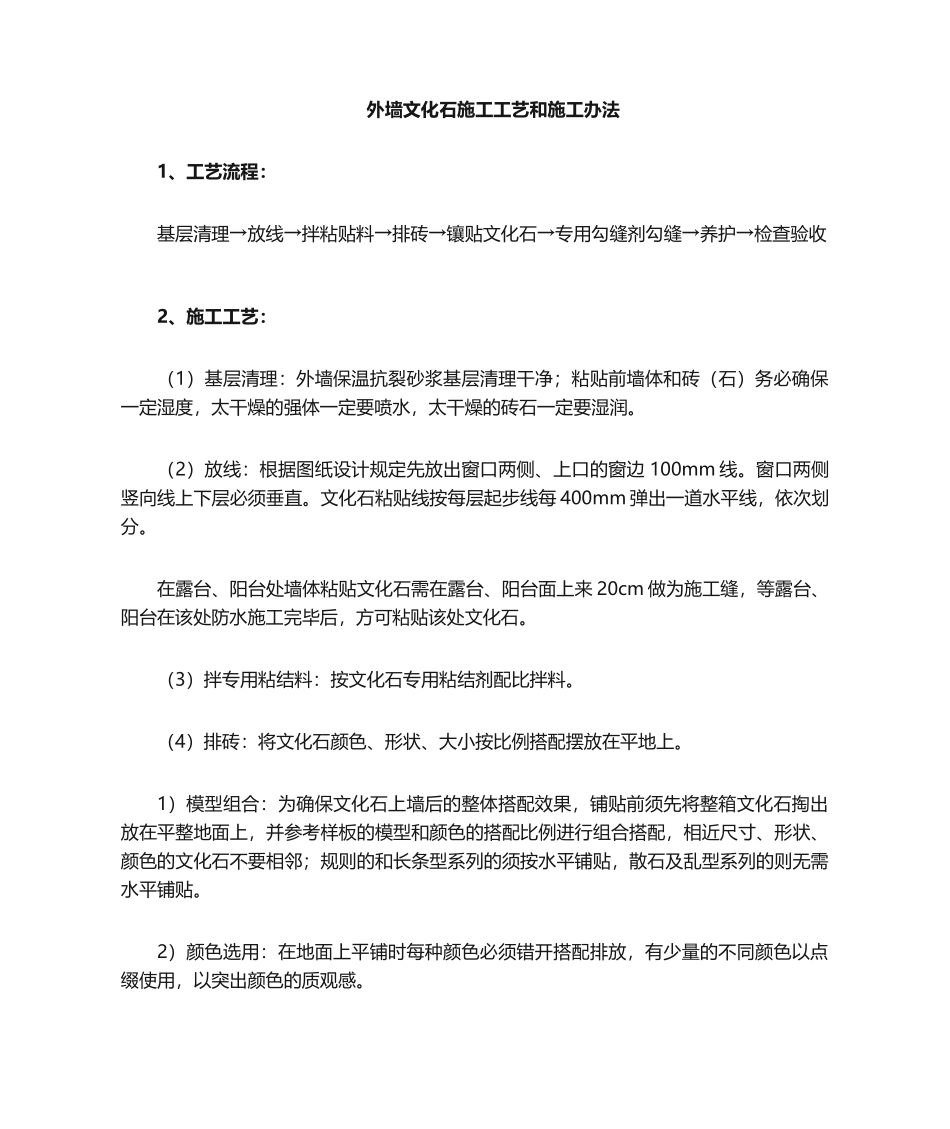

外墙文化石施工工艺和施工办法1、工艺流程:基层清理→放线→拌粘贴料→排砖→镶贴文化石→专用勾缝剂勾缝→养护→检查验收 2、施工工艺: (1)基层清理:外墙保温抗裂砂浆基层清理干净;粘贴前墙体和砖(石)务必确保一定湿度,太干燥的强体一定要喷水,太干燥的砖石一定要湿润
(2)放线:根据图纸设计规定先放出窗口两侧、上口的窗边 100mm 线
窗口两侧竖向线上下层必须垂直
文化石粘贴线按每层起步线每 400mm 弹出一道水平线,依次划分
在露台、阳台处墙体粘贴文化石需在露台、阳台面上来 20cm 做为施工缝,等露台、阳台在该处防水施工完毕后,方可粘贴该处文化石
(3)拌专用粘结料:按文化石专用粘结剂配比拌料
(4)排砖:将文化石颜色、形状、大小按比例搭配摆放在平地上
1)模型组合:为确保文化石上墙后的整体搭配效果,铺贴前须先将整箱文化石掏出放在平整地面上,并参考样板的模型和颜色的搭配比例进行组合搭配,相近尺寸、形状、颜色的文化石不要相邻;规则的和长条型系列的须按水平铺贴,散石及乱型系列的则无需水平铺贴
2)颜色选用:在地面上平铺时每种颜色必须错开搭配排放,有少量的不同颜色以点缀使用,以突出颜色的质观感

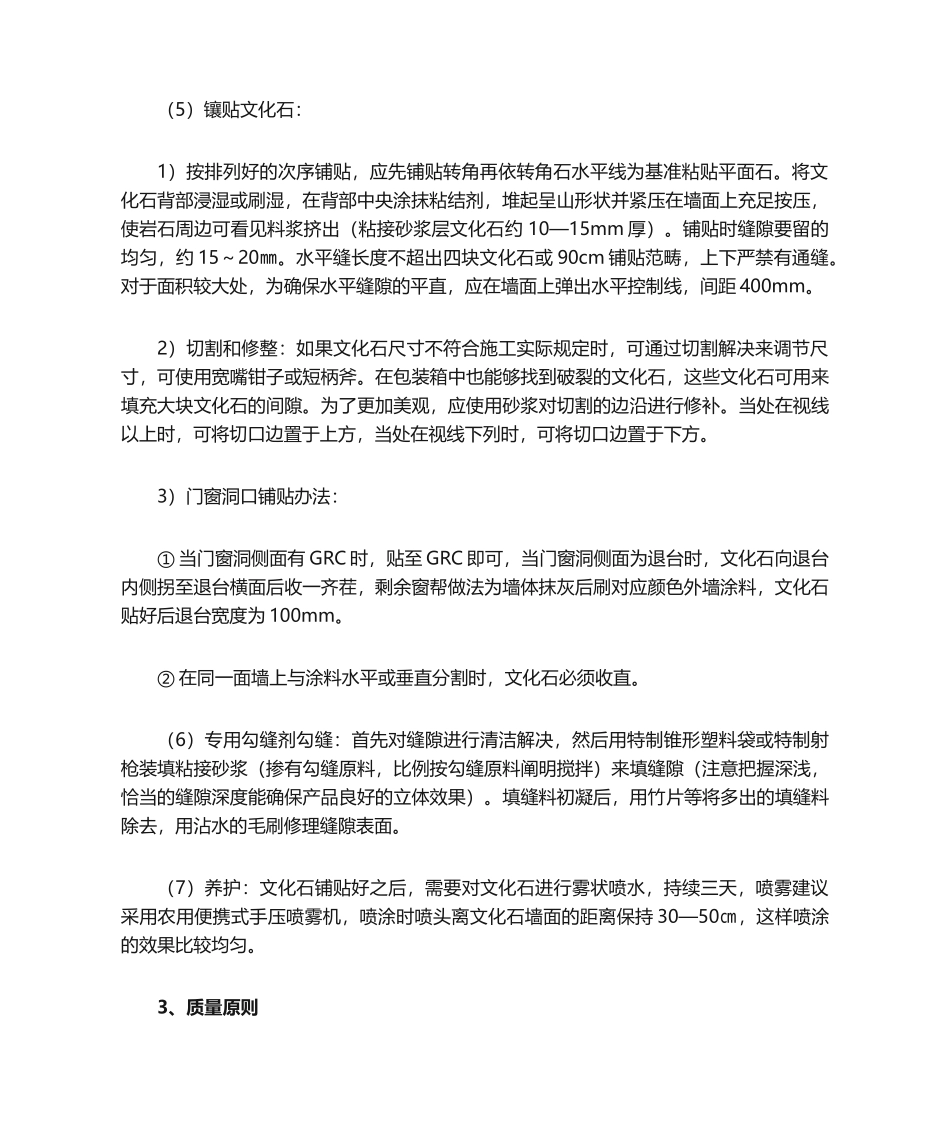

(5)镶贴文化石: 1)按排列好的次序铺贴,应先铺贴转角再依转角石水平线为基准粘贴平面石
将文化石背部浸湿或刷湿,在背部中央涂抹粘结剂,堆起呈山形状并紧压在墙面上充足按压,使岩石周边可看见料浆挤出(粘接砂浆层文化石约 10—15mm 厚)
铺贴时缝隙要留的均匀,约 15~20㎜
水平缝长度不超出四块文化石或 90cm 铺贴范畴,上下严禁有通缝
对于面积较大处,为确保水平缝隙的平直,应在墙面上弹出水平控制线,间距 400mm
2)切割和修整:如果文化石尺寸不符合施工实际规定时,可通过切割解决来调节尺寸,可使用宽嘴钳子或短柄斧
在包装箱中也能够找到破裂的文化石,这些文化石可用
