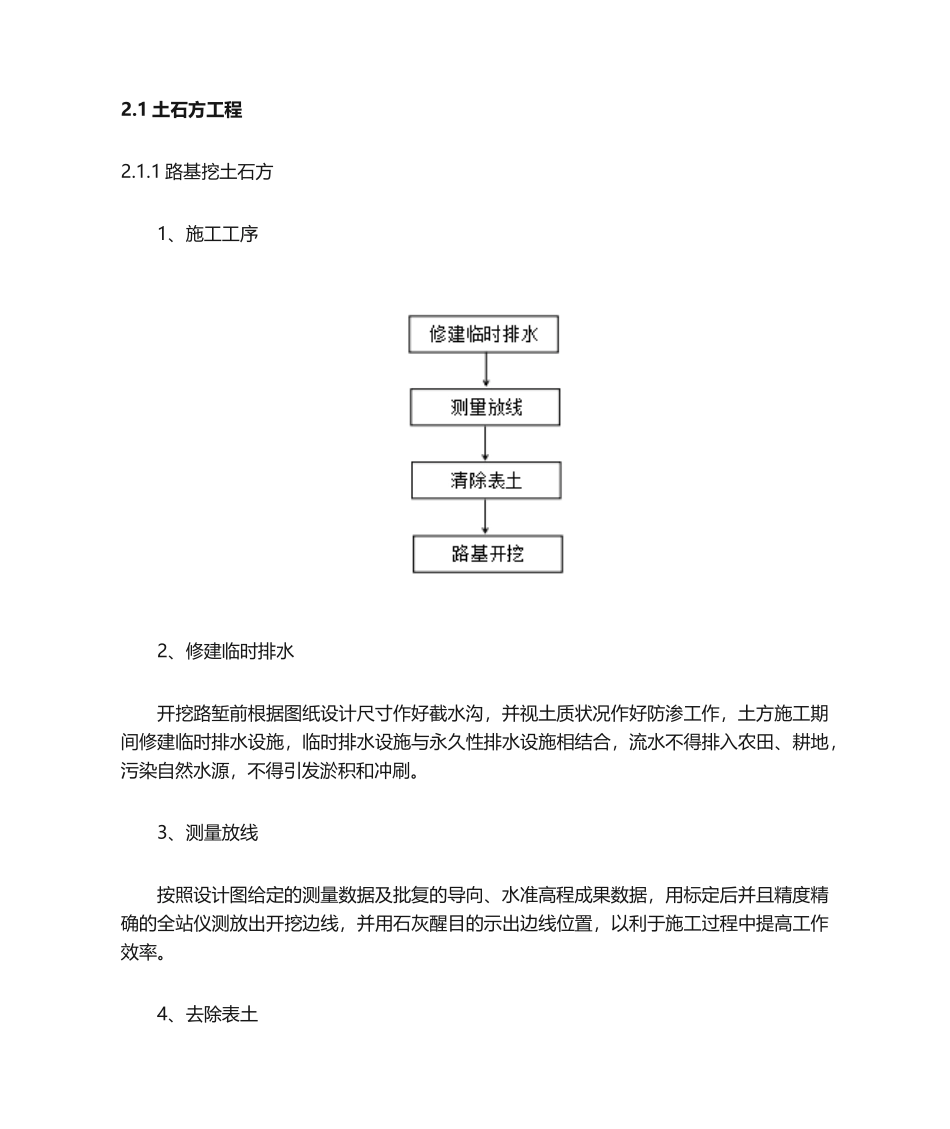

2.1 土石方工程2.1.1 路基挖土石方1、施工工序2、修建临时排水开挖路堑前根据图纸设计尺寸作好截水沟,并视土质状况作好防渗工作,土方施工期间修建临时排水设施,临时排水设施与永久性排水设施相结合,流水不得排入农田、耕地,污染自然水源,不得引发淤积和冲刷。3、测量放线 按照设计图给定的测量数据及批复的导向、水准高程成果数据,用标定后并且精度精确的全站仪测放出开挖边线,并用石灰醒目的示出边线位置,以利于施工过程中提高工作效率。4、去除表土(1)运用 1 台挖掘机和 1 台装载机进行清理表土,去除施工范畴内的树木、灌木、垃圾及地表下列 20cm 内的草皮和表土,拆除构造物清理有机物残渣,并按指定弃土地点堆放。场地清理完毕后进行晾晒。(2)对路基用地范畴内的道路、河流、沟渠根据设计文献进行改移解决,并协助有关部门作好路基内构造物的拆迁工作。(3)拆除原有构造物或障碍物:原有构造物的地下部分,其挖除深度和范畴应符合设计图纸或监理工程师批示的规定;构造物拆除后的坑穴立刻回填并压实。压实度不不大于90%。去除的耕种土作为挖方碎落台、边坡绿化所需种植土。5、路基土方开挖(1)土方开挖采用机械施工为主,选用 2 台挖掘机和 4 辆自卸车配合开挖,施工时分段进行,采用横挖法、纵挖法及横纵相结合的方式进行开挖,每段自上而下分层开挖,并及时用人工配合挖掘机整刷边坡,对不便于机械施工的并行地段,采用人力施工。作为路基填料的土方,分类开挖并拉到近来距离的路堤使用,非合用性材料按弃方置于弃土场。(2)土方开挖自上而下次序逐级开挖,挖方边坡高度不大于 10 米的一坡到顶,在边坡高度不不大于 10 米采用阶梯形边坡,第一级台阶高 10m,坡率根据地质条件的不同而不同,以上每隔 10 米高边坡平台,边坡平台宽 2m,设立 4%向外的坡。对边坡稳定较差路段,采用随挖随支护的施工办法,严禁一次开挖终究,应开挖一级,支护一级,待上级边坡支护全部实施并产生加固作用后方可进行下级边坡的开挖作业,以确保坡体稳定和构造安全。同时也要避免开挖暴露时间过长,使边坡松弛范畴变大,造成新病害。(3)开挖至边坡线前,应预留一定宽度,预留宽度应确保刷坡过程中设计边坡线外的土层不受到扰动,边坡上稳定的孤石应保存。(4)边坡开挖要确保平鉴顺直,以利于支挡和防护施工。(5)开挖过程中,如有地下水出露,应将地下水排出引至排水系统,不可堵死。6、路基石方开挖(1)对于石方开挖,尽量采用挖掘...
