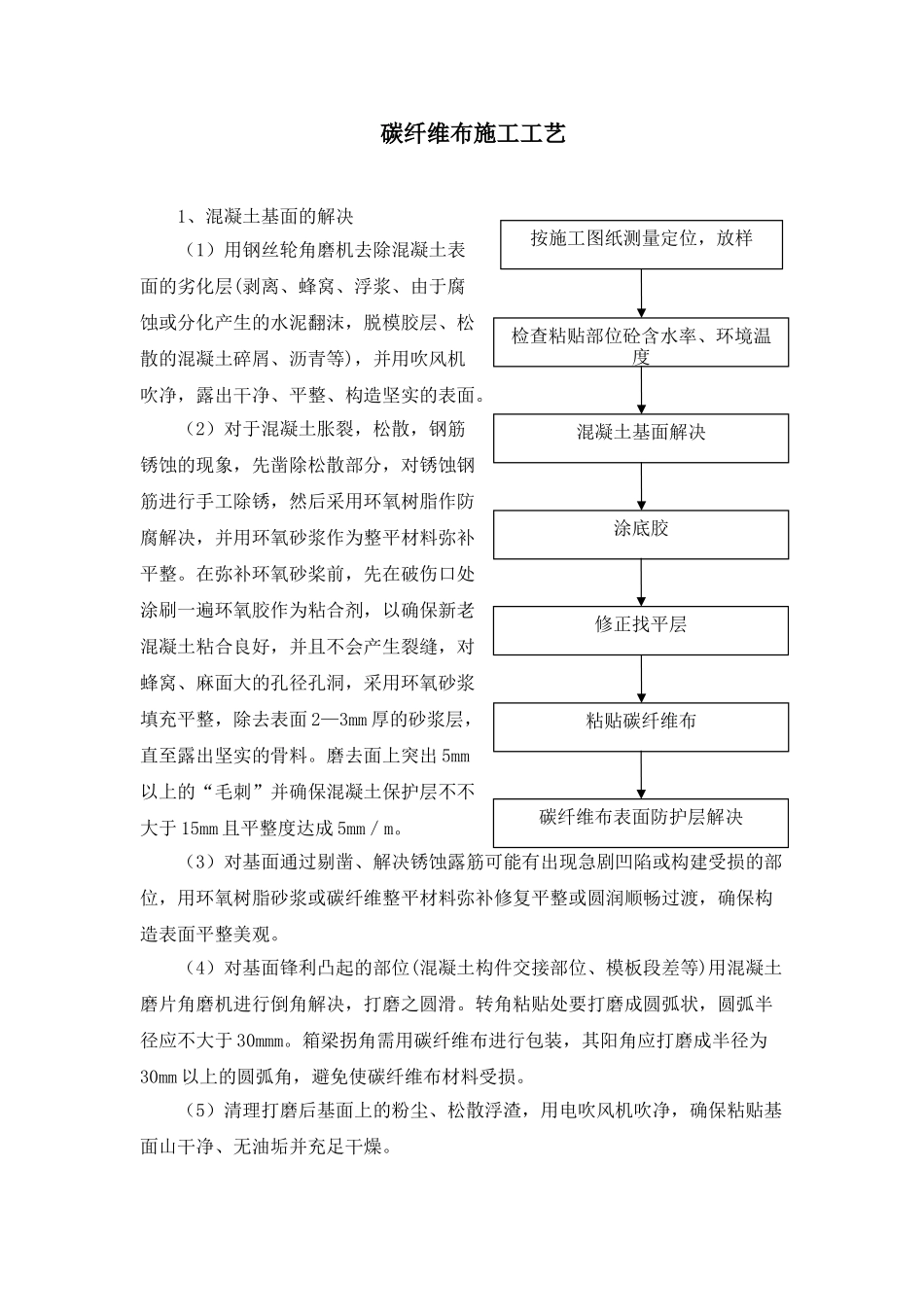

碳纤维布施工工艺1、混凝土基面的解决(1)用钢丝轮角磨机去除混凝土表面的劣化层(剥离、蜂窝、浮浆、由于腐蚀或分化产生的水泥翻沫,脱模胶层、松散的混凝土碎屑、沥青等),并用吹风机吹净,露出干净、平整、构造坚实的表面。(2)对于混凝土胀裂,松散,钢筋锈蚀的现象,先凿除松散部分,对锈蚀钢筋进行手工除锈,然后采用环氧树脂作防腐解决,并用环氧砂浆作为整平材料弥补平整。在弥补环氧砂桨前,先在破伤口处涂刷一遍环氧胶作为粘合剂,以确保新老混凝土粘合良好,并且不会产生裂缝,对蜂窝、麻面大的孔径孔洞,采用环氧砂浆填充平整,除去表面 2—3mm 厚的砂浆层,直至露出坚实的骨料。磨去面上突出 5mm以上的“毛刺”并确保混凝土保护层不不大于 15mm 且平整度达成 5mm/m。(3)对基面通过剔凿、解决锈蚀露筋可能有出现急剧凹陷或构建受损的部位,用环氧树脂砂浆或碳纤维整平材料弥补修复平整或圆润顺畅过渡,确保构造表面平整美观。(4)对基面锋利凸起的部位(混凝土构件交接部位、模板段差等)用混凝土磨片角磨机进行倒角解决,打磨之圆滑。转角粘贴处要打磨成圆弧状,圆弧半径应不大于 30mmm。箱梁拐角需用碳纤维布进行包装,其阳角应打磨成半径为30mm 以上的圆弧角,避免使碳纤维布材料受损。(5)清理打磨后基面上的粉尘、松散浮渣,用电吹风机吹净,确保粘贴基面山干净、无油垢并充足干燥。按施工图纸测量定位,放样检查粘贴部位砼含水率、环境温度混凝土基面解决涂底胶修正找平层粘贴碳纤维布碳纤维布表面防护层解决2、涂底胶(1)根据原则用量,算出所涂布面积的粘贴构造底胶用量,视现场气温等实际状况,确保在合用期内一次用完,按底层构造胶规定的比例把底层构造胶主剂和固化剂置于配胶容器中,搅拌均匀。(2)用滚筒刷或毛刷均匀,无遗漏地将底胶涂在需补强的混凝土表面,底胶涂布面边界不不大于所粘贴的碳纤维布大小。(3)等底胶凝胶至指触干燥(视施工现场气温状况,普通需 1.0 小时左右)后,如发现表面有突起毛刺,应用砂布打磨光顺,注意不能将底胶层打磨穿。如有打磨穿的局部应重复操作环节。3、修整找平层(1)底胶干燥后,若发现粘贴表面上有缺损、坑洼、凹陷拐角、模板接头处出现的高腰等状况,再用找平胶(用粘贴胶加适量作为触变剂的矿物填料调制成的腻子)进行刮填修补,确保接头处无明显高度差,缺损,坑洼平缓顺畅,凹陷拐角处弥补圆角过渡。整平材料的调制和合用事项与底胶相似。(2)等整平材料固化至...
