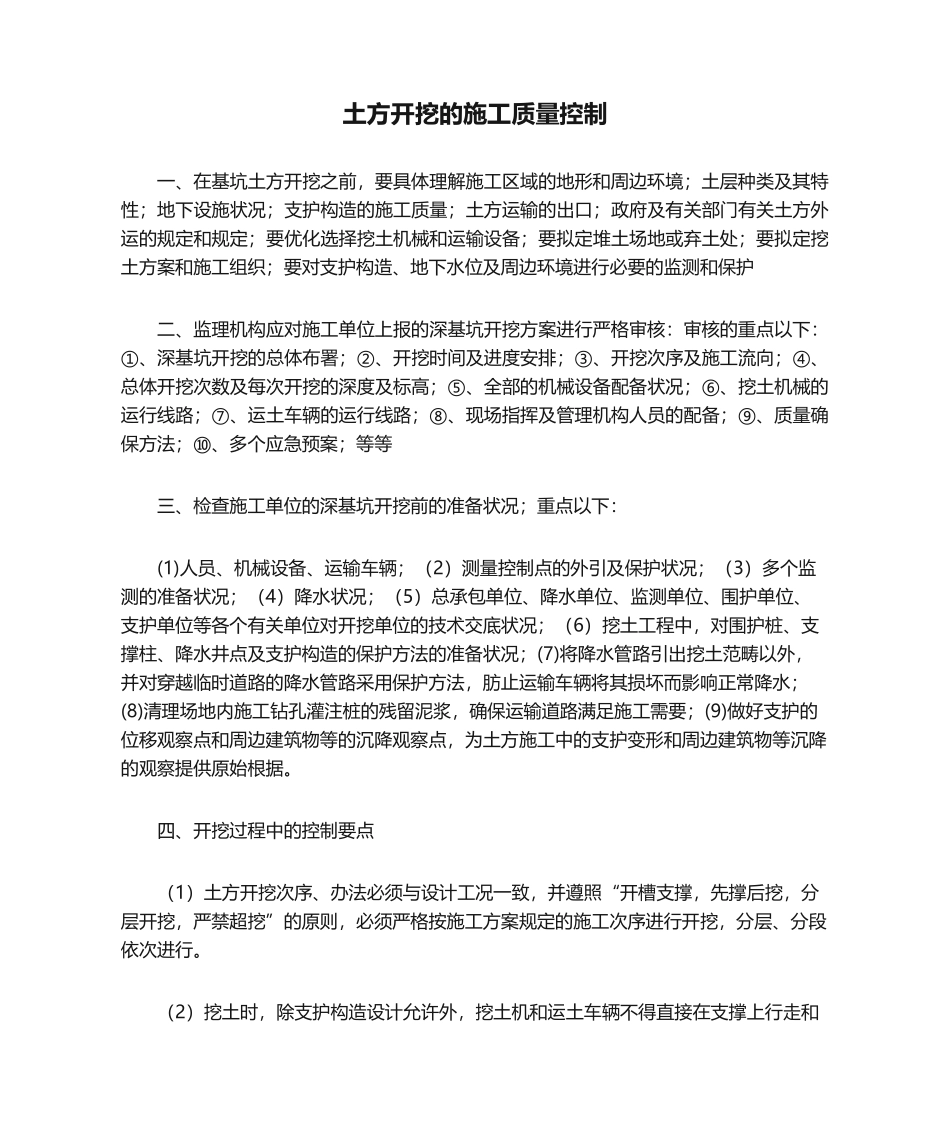

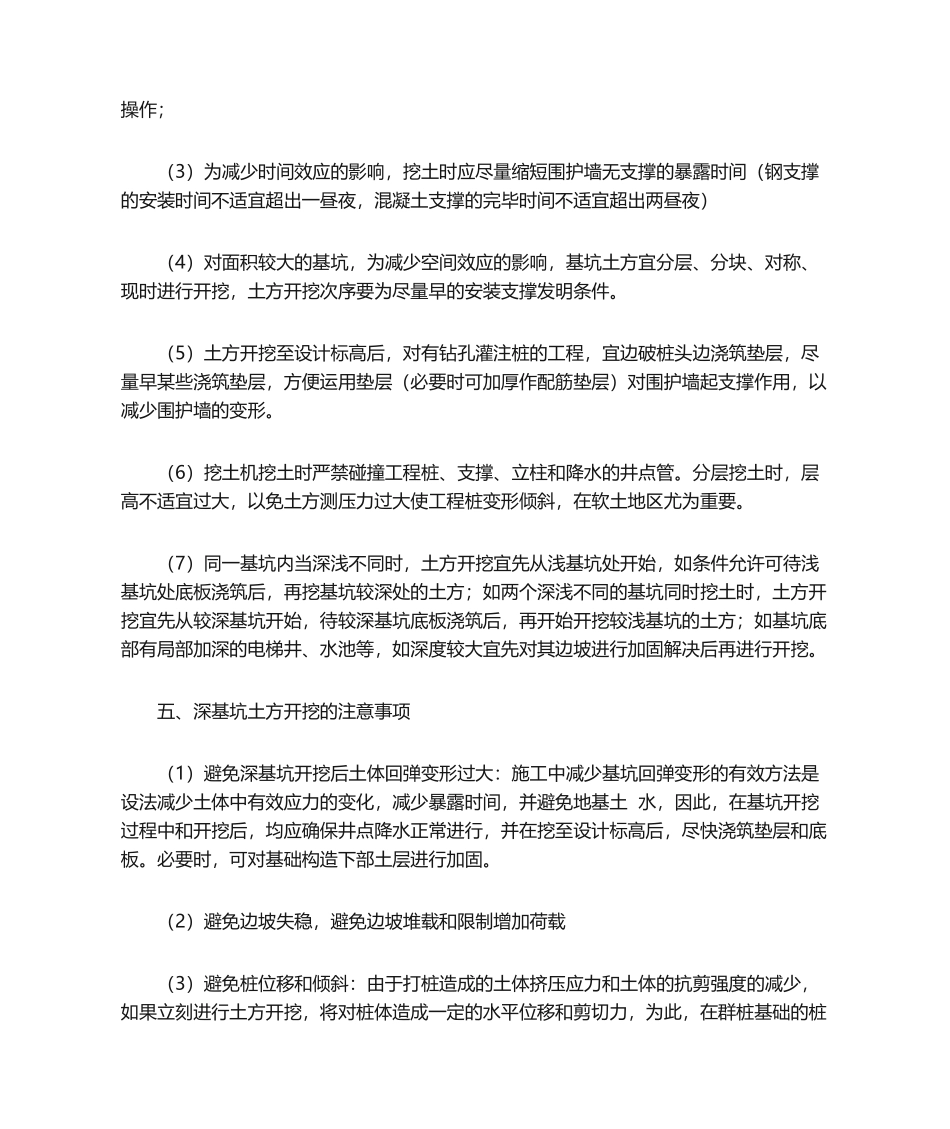

土方开挖的施工质量控制一、在基坑土方开挖之前,要具体理解施工区域的地形和周边环境;土层种类及其特性;地下设施状况;支护构造的施工质量;土方运输的出口;政府及有关部门有关土方外运的规定和规定;要优化选择挖土机械和运输设备;要拟定堆土场地或弃土处;要拟定挖土方案和施工组织;要对支护构造、地下水位及周边环境进行必要的监测和保护二、监理机构应对施工单位上报的深基坑开挖方案进行严格审核:审核的重点以下:①、深基坑开挖的总体布署;②、开挖时间及进度安排;③、开挖次序及施工流向;④、总体开挖次数及每次开挖的深度及标高;⑤、全部的机械设备配备状况;⑥、挖土机械的运行线路;⑦、运土车辆的运行线路;⑧、现场指挥及管理机构人员的配备;⑨、质量确保方法;⑩、多个应急预案;等等三、检查施工单位的深基坑开挖前的准备状况;重点以下:(1)人员、机械设备、运输车辆;(2)测量控制点的外引及保护状况;(3)多个监测的准备状况;(4)降水状况;(5)总承包单位、降水单位、监测单位、围护单位、支护单位等各个有关单位对开挖单位的技术交底状况;(6)挖土工程中,对围护桩、支撑柱、降水井点及支护构造的保护方法的准备状况;(7)将降水管路引出挖土范畴以外,并对穿越临时道路的降水管路采用保护方法,肪止运输车辆将其损坏而影响正常降水;(8)清理场地内施工钻孔灌注桩的残留泥浆,确保运输道路满足施工需要;(9)做好支护的位移观察点和周边建筑物等的沉降观察点,为土方施工中的支护变形和周边建筑物等沉降的观察提供原始根据。四、开挖过程中的控制要点(1)土方开挖次序、办法必须与设计工况一致,并遵照“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则,必须严格按施工方案规定的施工次序进行开挖,分层、分段依次进行。(2)挖土时,除支护构造设计允许外,挖土机和运土车辆不得直接在支撑上行走和操作;(3)为减少时间效应的影响,挖土时应尽量缩短围护墙无支撑的暴露时间(钢支撑的安装时间不适宜超出一昼夜,混凝土支撑的完毕时间不适宜超出两昼夜)(4)对面积较大的基坑,为减少空间效应的影响,基坑土方宜分层、分块、对称、现时进行开挖,土方开挖次序要为尽量早的安装支撑发明条件。(5)土方开挖至设计标高后,对有钻孔灌注桩的工程,宜边破桩头边浇筑垫层,尽量早某些浇筑垫层,方便运用垫层(必要时可加厚作配筋垫层)对围护墙起支撑作用,以减少围护墙的变形。(6)挖土机挖土时严禁碰撞工程...
