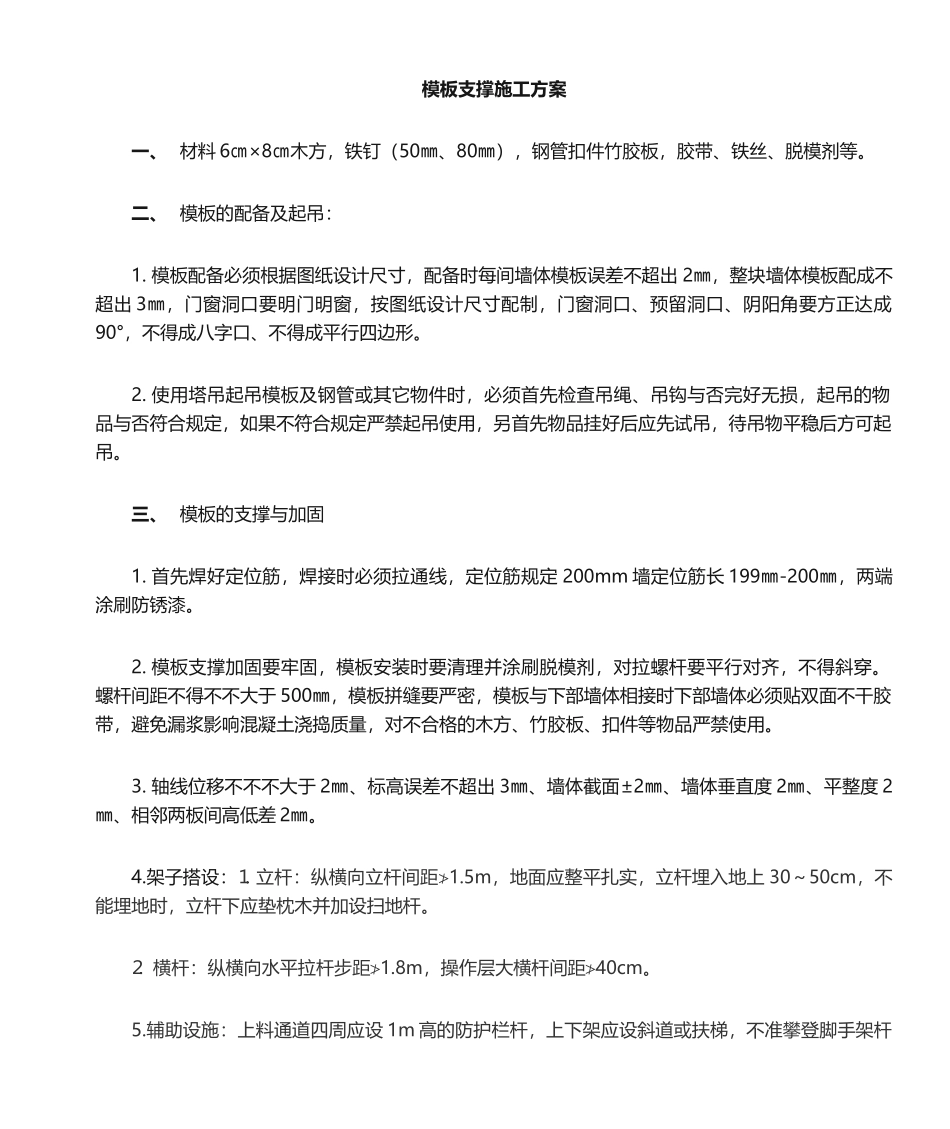

模板支撑施工方案一、 材料 6㎝×8㎝木方,铁钉(50㎜、80㎜),钢管扣件竹胶板,胶带、铁丝、脱模剂等
二、 模板的配备及起吊:1
模板配备必须根据图纸设计尺寸,配备时每间墙体模板误差不超出 2㎜,整块墙体模板配成不超出 3㎜,门窗洞口要明门明窗,按图纸设计尺寸配制,门窗洞口、预留洞口、阴阳角要方正达成90°,不得成八字口、不得成平行四边形
使用塔吊起吊模板及钢管或其它物件时,必须首先检查吊绳、吊钩与否完好无损,起吊的物品与否符合规定,如果不符合规定严禁起吊使用,另首先物品挂好后应先试吊,待吊物平稳后方可起吊
三、 模板的支撑与加固1
首先焊好定位筋,焊接时必须拉通线,定位筋规定 200mm 墙定位筋长 199㎜-200㎜,两端涂刷防锈漆
模板支撑加固要牢固,模板安装时要清理并涂刷脱模剂,对拉螺杆要平行对齐,不得斜穿
螺杆间距不得不不大于 500㎜,模板拼缝要严密,模板与下部墙体相接时下部墙体必须贴双面不干胶带,避免漏浆影响混凝土浇捣质量,对不合格的木方、竹胶板、扣件等物品严禁使用
轴线位移不不不大于 2㎜、标高误差不超出 3㎜、墙体截面±2㎜、墙体垂直度 2㎜、平整度 2㎜、相邻两板间高低差 2㎜
架子搭设:⒈立杆:纵横向立杆间距≯1
5m,地面应整平扎实,立杆埋入地上 30~50cm,不能埋地时,立杆下应垫枕木并加设扫地杆
⒉ 横杆:纵横向水平拉杆步距≯1
8m,操作层大横杆间距≯40cm
辅助设施:上料通道四周应设 1m 高的防护栏杆,上下架应设斜道或扶梯,不准攀登脚手架杆上下
施工荷载:普通不超出 100kg/ ,如需承受较大荷载应采用加固方法,并搭设剪刀撑,以确保墙体有足够的承载能力
四、 模板拆除:必须等混凝土强度达成规定并经项目部管理人员同意方可拆除,未经允许不得随意拆除,拆模时不得大面积撬落,应注意保护成品,产品不得缺
