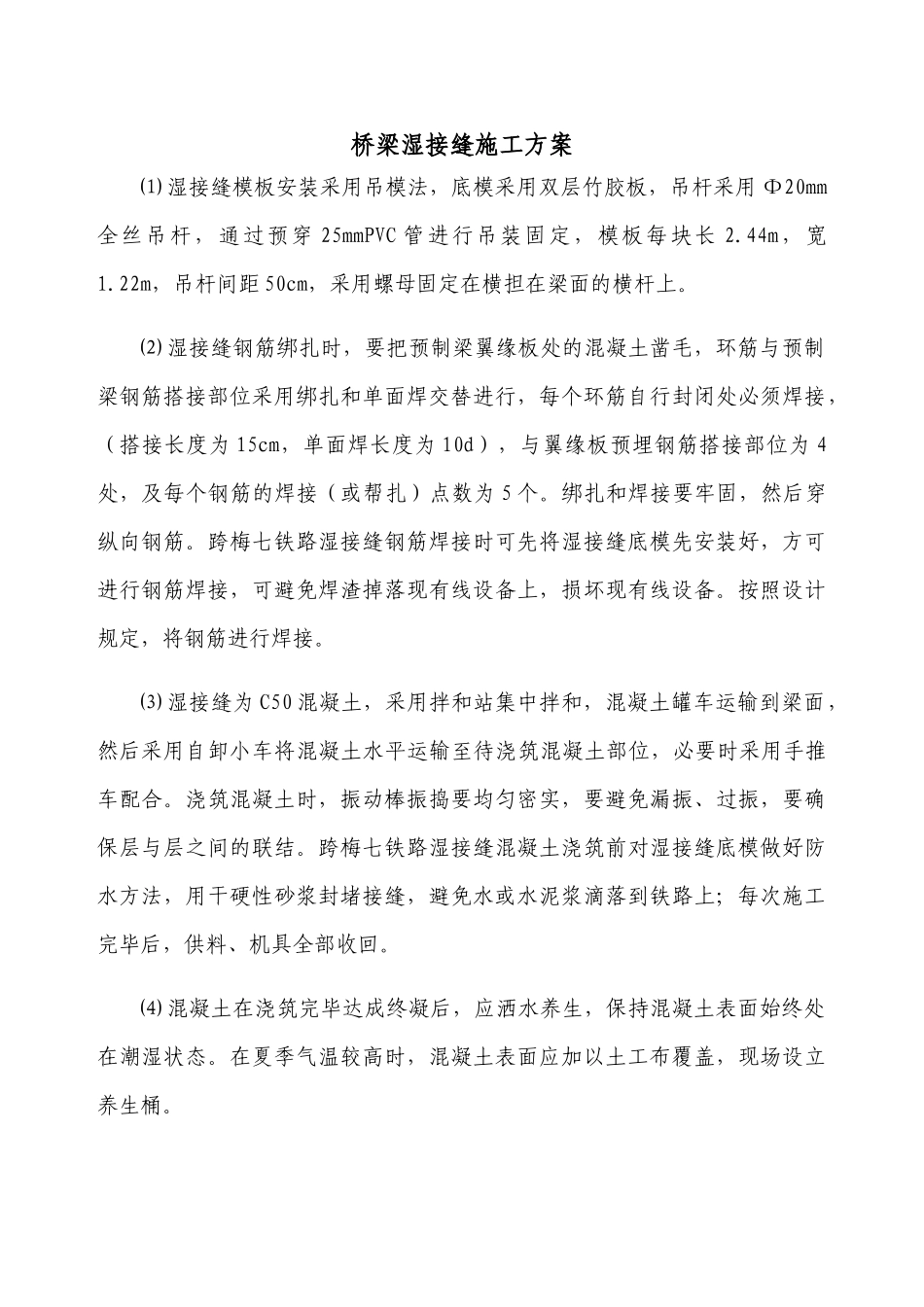

桥梁湿接缝施工方案⑴ 湿接缝模板安装采用吊模法,底模采用双层竹胶板,吊杆采用 Ф20mm全丝吊杆,通过预穿 25mmPVC 管进行吊装固定,模板每块长 2
44m,宽1
22m,吊杆间距 50cm,采用螺母固定在横担在梁面的横杆上
⑵ 湿接缝钢筋绑扎时,要把预制梁翼缘板处的混凝土凿毛,环筋与预制梁钢筋搭接部位采用绑扎和单面焊交替进行,每个环筋自行封闭处必须焊接,(搭接长度为 15cm,单面焊长度为 10d),与翼缘板预埋钢筋搭接部位为 4处,及每个钢筋的焊接(或帮扎)点数为 5 个
绑扎和焊接要牢固,然后穿纵向钢筋
跨梅七铁路湿接缝钢筋焊接时可先将湿接缝底模先安装好,方可进行钢筋焊接,可避免焊渣掉落现有线设备上,损坏现有线设备
按照设计规定,将钢筋进行焊接
⑶ 湿接缝为 C50 混凝土,采用拌和站集中拌和,混凝土罐车运输到梁面,然后采用自卸小车将混凝土水平运输至待浇筑混凝土部位,必要时采用手推车配合
浇筑混凝土时,振动棒振捣要均匀密实,要避免漏振、过振,要确保层与层之间的联结
跨梅七铁路湿接缝混凝土浇筑前对湿接缝底模做好防水方法,用干硬性砂浆封堵接缝,避免水或水泥浆滴落到铁路上;每次施工完毕后,供料、机具全部收回
⑷ 混凝土在浇筑完毕达成终凝后,应洒水养生,保持混凝土表面始终处在潮湿状态
在夏季气温较高时,混凝土表面应加以土工布覆盖,现场设立养生桶
⑸ 模板拆除时用高强度尼龙绳吊住吊杆,将模板水平慢慢放下
混凝土在拆模时应注意模板碰撞混凝土表面,避免发生掉块、掉角或擦伤混凝土表面现象
模板拆除完毕后,应告知现场监理工程师到场检查,未征得监理工程师同意,不得私自对混凝土进行装修
拆模时桥下应设专职安全员,避免模板坠落造成人员伤害
在跨梅七铁路拆除模板时,将模板由水平改为竖向,放落至现有线上;必要时,在桥下方安排工人用竹竿(上端绑扎一铁钩)钩住模板下方,以避开铁路轨道等
