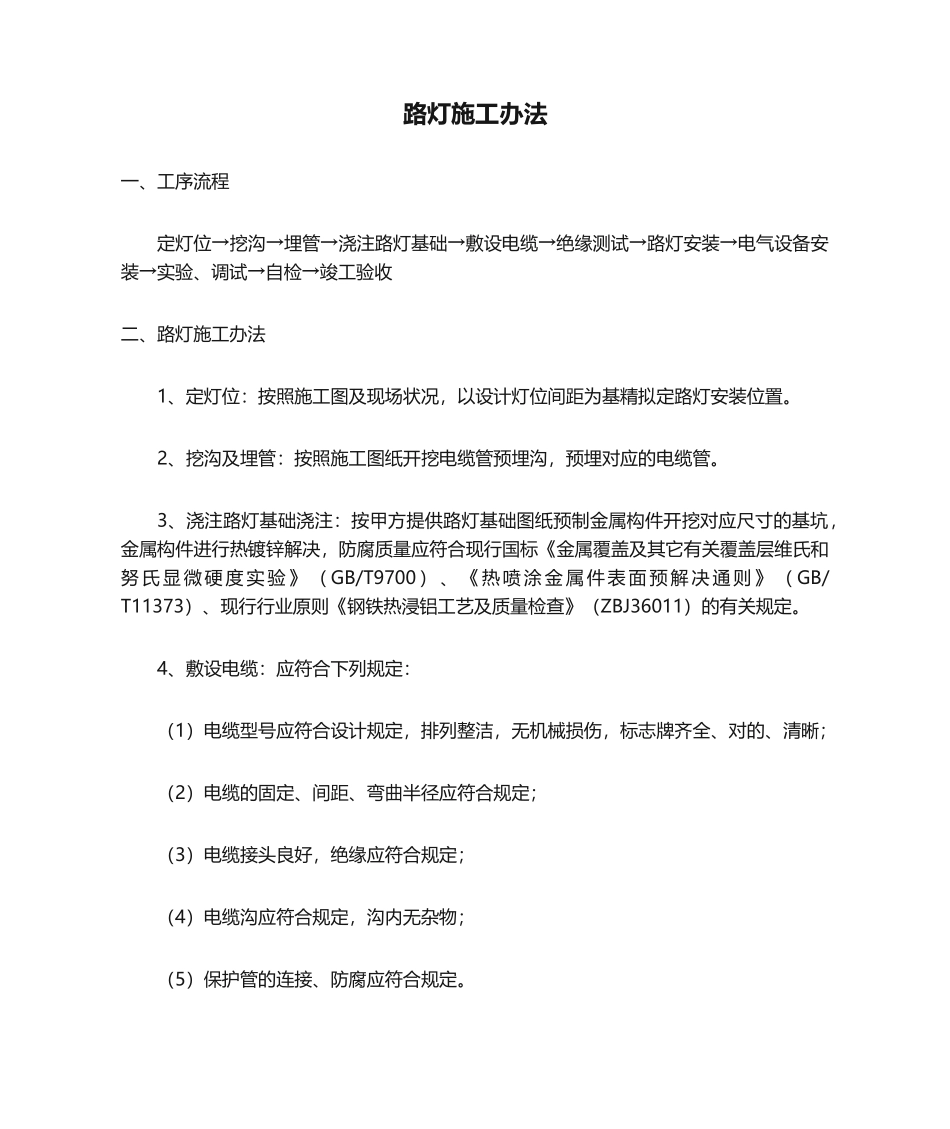

路灯施工办法一、工序流程定灯位→挖沟→埋管→浇注路灯基础→敷设电缆→绝缘测试→路灯安装→电气设备安装→实验、调试→自检→竣工验收二、路灯施工办法1、定灯位:按照施工图及现场状况,以设计灯位间距为基精拟定路灯安装位置。2、挖沟及埋管:按照施工图纸开挖电缆管预埋沟,预埋对应的电缆管。3、浇注路灯基础浇注:按甲方提供路灯基础图纸预制金属构件开挖对应尺寸的基坑,金属构件进行热镀锌解决,防腐质量应符合现行国标《金属覆盖及其它有关覆盖层维氏和努 氏 显 微 硬 度 实 验 》 ( GB/T9700 ) 、 《 热 喷 涂 金 属 件 表 面 预 解 决 通 则 》 ( GB/T11373)、现行行业原则《钢铁热浸铝工艺及质量检查》(ZBJ36011)的有关规定。4、敷设电缆:应符合下列规定:(1)电缆型号应符合设计规定,排列整洁,无机械损伤,标志牌齐全、对的、清晰;(2)电缆的固定、间距、弯曲半径应符合规定;(3)电缆接头良好,绝缘应符合规定;(4)电缆沟应符合规定,沟内无杂物;(5)保护管的连接、防腐应符合规定。5、路灯安装规定(1)同一街道、公路、广场、桥梁的路灯安装高度(从光源到地面)、仰角、装灯方向宜保持一致。(2)基础坑开挖尺寸应符合设计规定,基础混凝土强度等级不应低于 C20,基础内电缆护管从基础中心穿础并应超出基础平面 30~50mm。浇制钢筋混凝土基础前必须排除坑内积水。(3)灯具安装纵向中心线和灯臂纵向中心线应一致,灯具横向水平线应与地面平行,紧固后目测应无歪斜。(4)灯头固定牢固,可调灯头应按设计调节至对的位置,灯头接线应符合下列规定:在灯臂、灯盘、灯杆内穿线不得有接头,穿线孔口或管口应光滑、无毛刺,并应采用绝缘套管或包扎,包扎长度不得不大于 200mm;路灯安装使用的灯杆、灯臂、抱箍、螺栓、压板等金饷构件应进行热镀锌解决,防腐质量应符合现行国标《金属覆盖及其它有关覆盖层维氏和努氏显微硬度实验》(GB/T9700)、《热喷涂金属件表面预解决通则》(GB/T11373)、现行行业原则《钢铁热浸铝工艺及质量检查》(ZBJ36011)的有关规定。多个螺母紧固,宜加垫片和弹簧垫。紧固后螺出螺母不得少于两个螺距。三、设备安装(路灯控制箱安装)办法材料到场后经开箱检查,经业主同意后方可进行安装使用;动触头与静触头的中心线应一致,触头应接触紧密;二次回路辅助开关的切换接点应动作精确,接触可靠;箱内照明应齐全。配电柜(箱、盘)的漆层(镀层)应完整无损伤。固定电器的支架应刷漆。机械闭锁、电气闭锁动作应精确、可靠。
