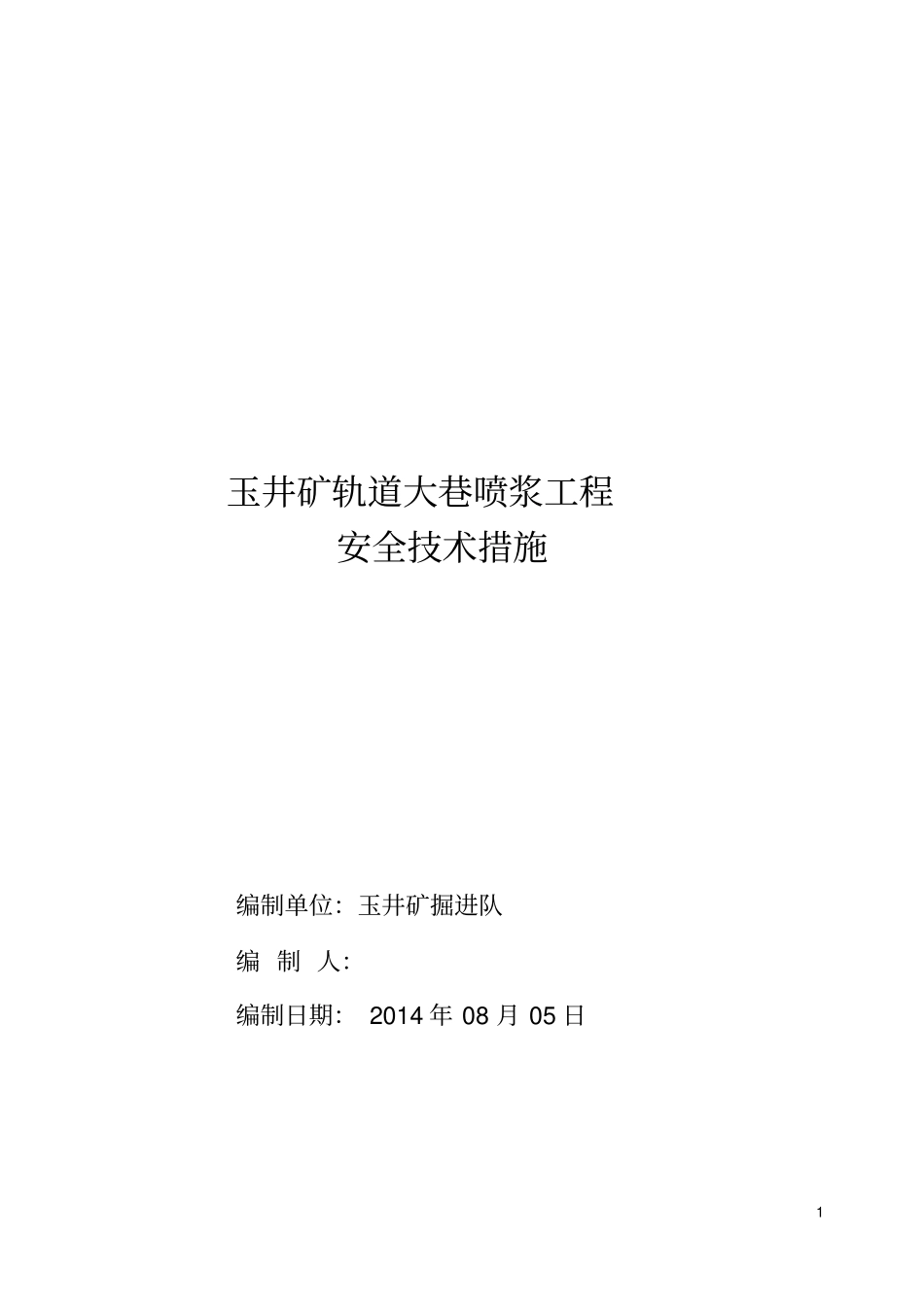

1 玉井矿轨道大巷喷浆工程安全技术措施编制单位:玉井矿掘进队编 制 人:编制日期: 2014 年 08 月 05 日2 轨道大巷喷浆工程安全技术措施会 审 意 见会 审 单 位会审人员签字会审时间生产技术部年月日安监站年月日调度室年月日采 掘 副 总年月日生 产 矿 长年月日总 工 程 师年月日3 措 施 贯 彻 记 录措施名称:轨道大巷喷浆工程安全技术措施主持人贯彻地点贯彻时间贯彻人在册人数出勤人数贯 彻 人 员 签 字夜班早班中班签名签名签名签名签名签名补充贯彻学习人员签字4 轨道大巷喷浆工程安全技术措施一、工程概况轨道大巷布置于井田东北部,北临 90101 工作面(未采),南临回风大巷,东为井田边界,巷道喷浆长度为540m,巷道掘进规格为5
1m 的矩形断面,巷道支护方式为全锚网支护,属于煤巷

轨道大巷承担着工作面进风巷道、辅助运输,兼作安全出口,属准备巷道,服务年限预计为10 年
巷道喷射 C25混凝土级号,喷厚为 100mm,初喷厚度不低于50mm,其配合比为水泥:河沙:碎石子=1:2:2
二、巷道喷浆施工方法1、施工要求轨道大巷为矩形断面,要求喷浆厚度100mm,喷浆砼标号为 C25,定;巷道帮在喷浆时要将帮的锚杆进行紧固,巷道宽度达不到规程要求时要进行刷帮( 具体根据现场确定) ,若顶板、帮上有网兜煤的地方必须进行处理,必要时补打锚杆、锚索进行支护
要保证喷浆厚度,巷道喷浆时每隔10m打设一检测孔 ( 检测孔打设为随机找点打设) ,检测孔规格不小于Φ 28mm
5 2 、施工方法喷浆前对坠兜的地方进行处理,并及时将原锚杆重新紧固并压好网后,补打锚杆、锚索进行支护
喷射混凝土时要拉线,控制好巷道成型
巷道喷浆采用干式喷射法施工,JZC350型设备搅拌半成品料, PZ— 5 混凝土喷射机喷浆作业
喷浆干料在井底车场拌和,用矿车借助巷道内铺设的临时轨道,送
