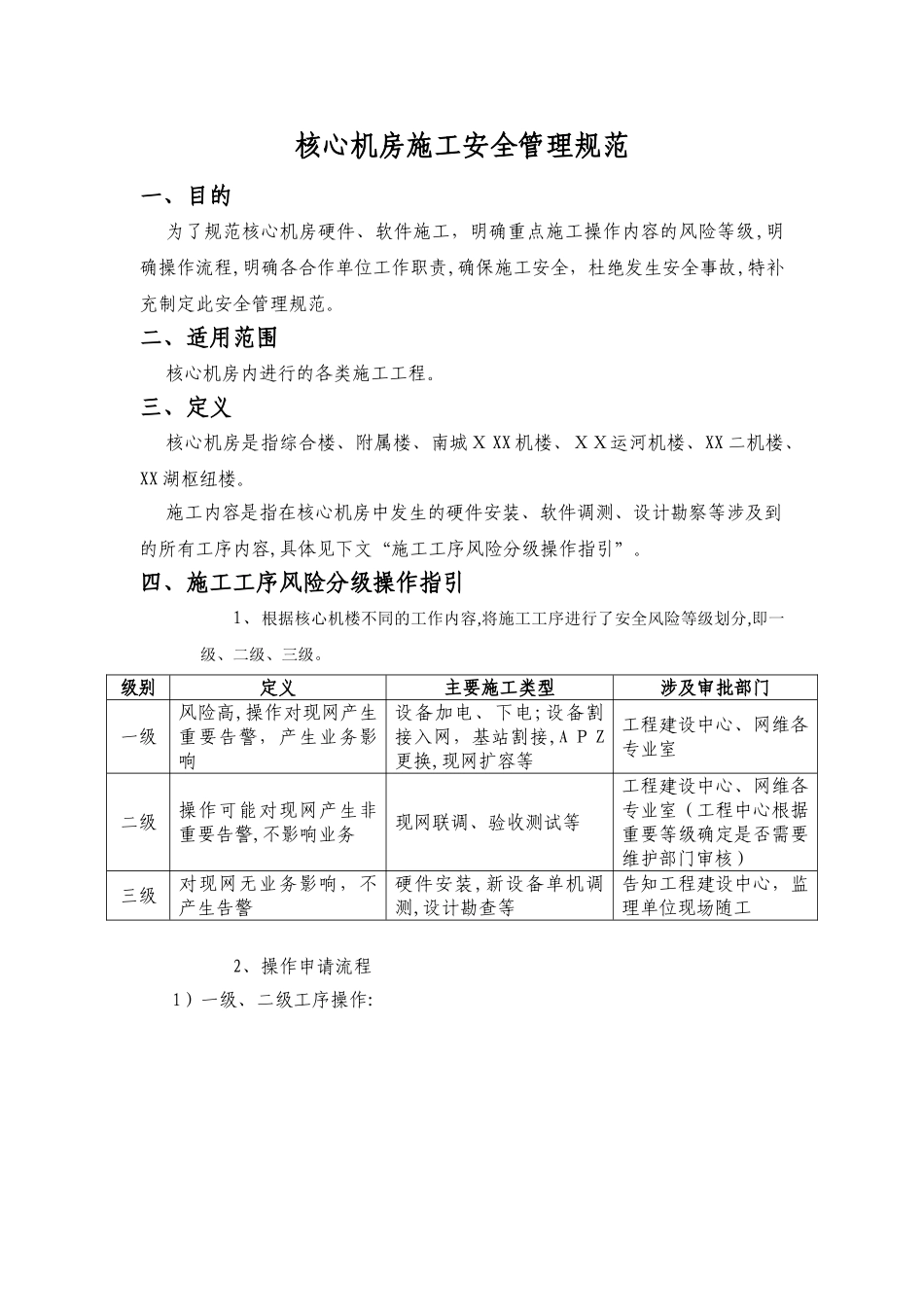

核心机房施工安全管理规范一、目的为了规范核心机房硬件、软件施工,明确重点施工操作内容的风险等级,明确操作流程,明确各合作单位工作职责,确保施工安全,杜绝发生安全事故,特补充制定此安全管理规范
二、适用范围核心机房内进行的各类施工工程
三、定义核心机房是指综合楼、附属楼、南城XXX机楼、XX运河机楼、XX二机楼、XX湖枢纽楼
施工内容是指在核心机房中发生的硬件安装、软件调测、设计勘察等涉及到的所有工序内容,具体见下文“施工工序风险分级操作指引”
四、施工工序风险分级操作指引1、根据核心机楼不同的工作内容,将施工工序进行了安全风险等级划分,即一级、二级、三级

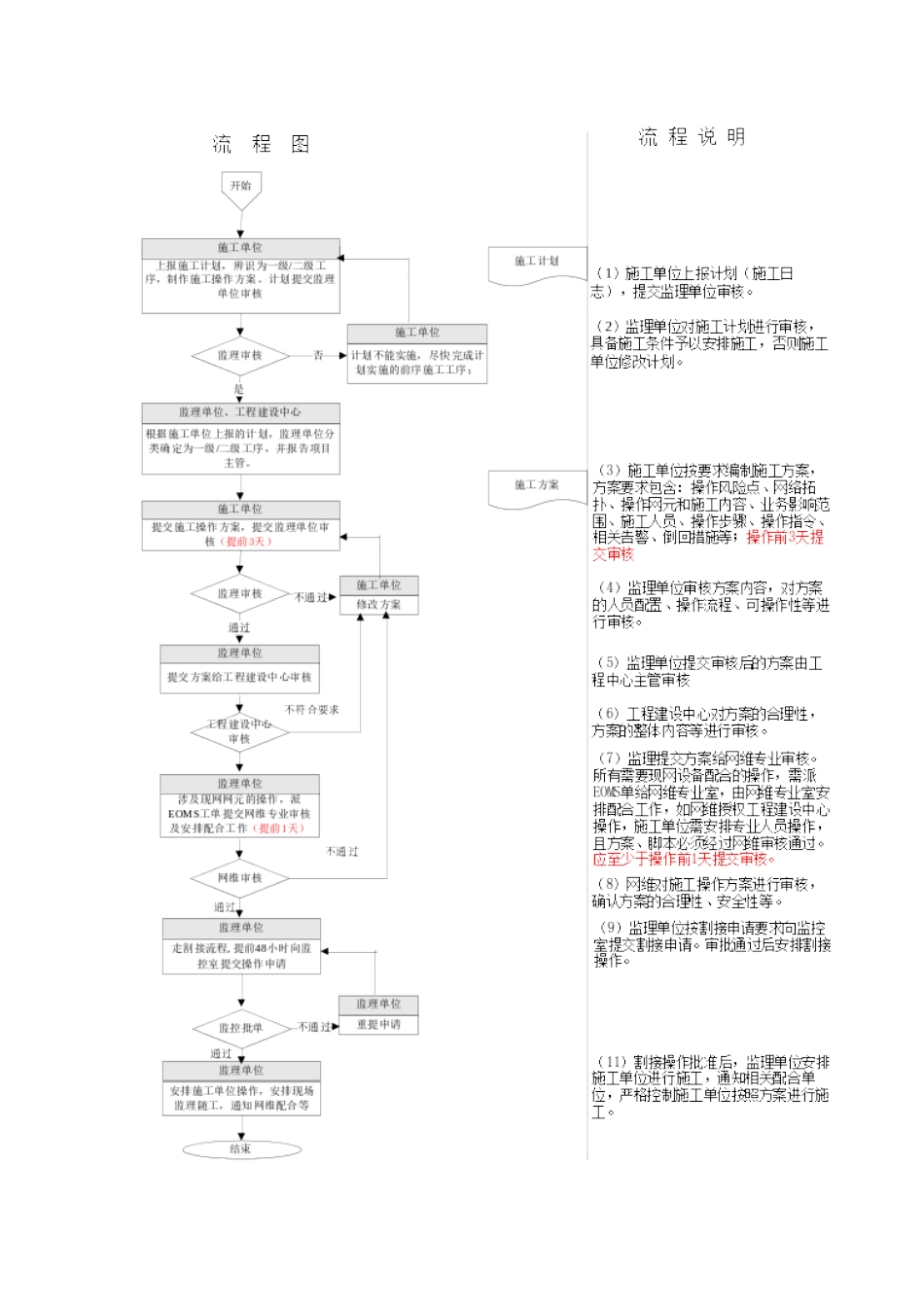

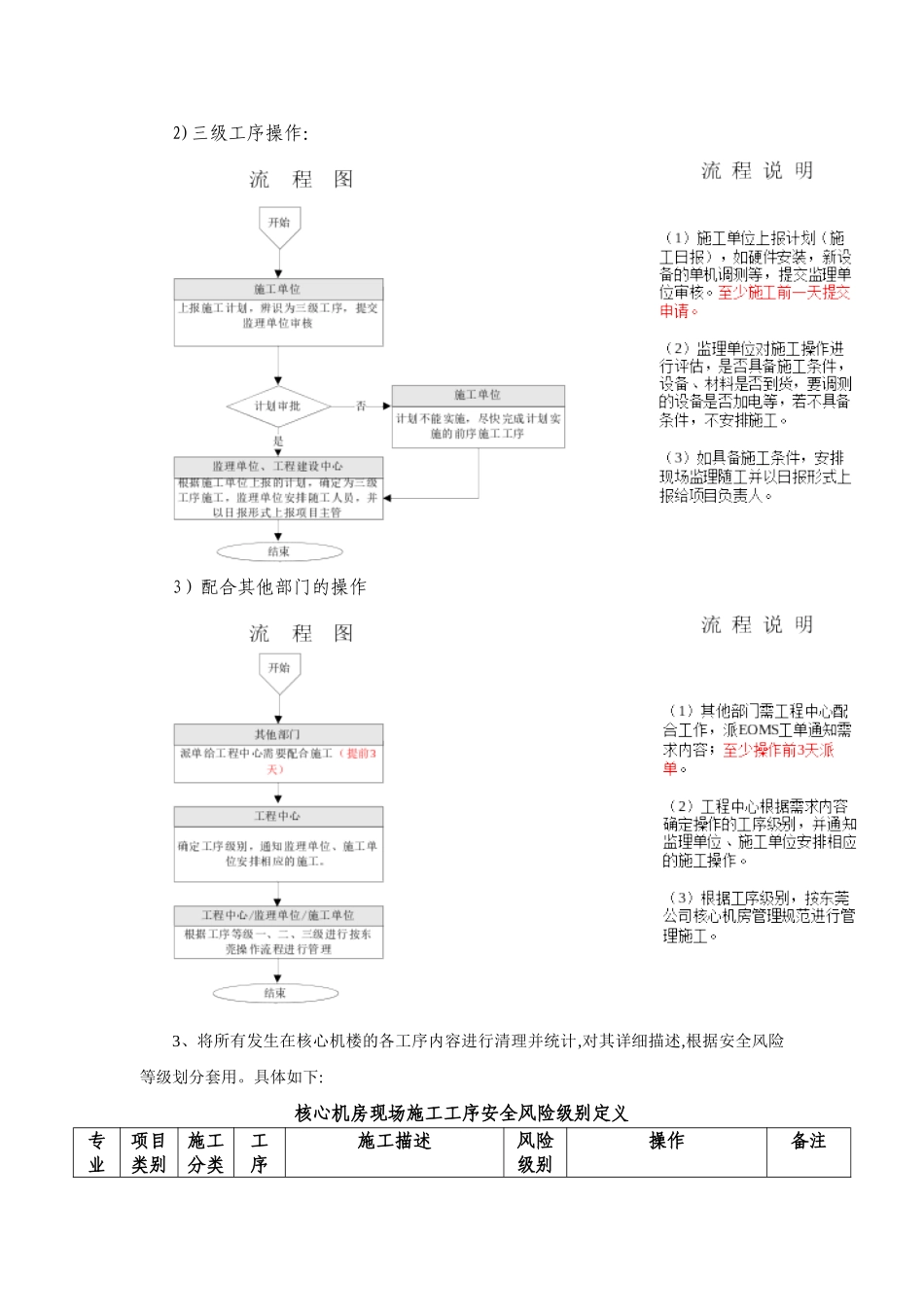

级别定义主要施工类型涉及审批部门一级风险高,操作对现网产生重要告警,产生业务影响设备加电、下电;设备割接入网,基站割接,APZ更换,现网扩容等工程建设中心、网维各专业室二级操作可能对现网产生非重要告警,不影响业务现网联调、验收测试等工程建设中心、网维各专业室(工程中心根据重要等级确定是否需要维护部门审核)三级对现网无业务影响,不产生告警硬件安装,新设备单机调测,设计勘查等告知工程建设中心,监理单位现场随工2、操作申请流程1)一级、二级工序操作:2)三级工序操作:3)配合其他部门的操作3、将所有发生在核心机楼的各工序内容进行清理并统计,对其详细描述,根据安全风险等级划分套用
具体如下:核心机房现场施工工序安全风险级别定义专业项目类别施工分类工序施工描述风险级别操作备注名称核心网新建施工硬件安装新安装机架、布放线缆,安装机框、电路板等
三级无设备加电对新增机架进行加电,在电源设备侧操作时,需要对共用同一套开关电源的现网设备进行备份
一级执行备份指令,对现网业务无影响,无告警单机调测加载硬件数据,起硬件,安装服务器系统软件等操作
三级新建网元,可执行一切指令现网联调和现网进行协商数据,进行数据加载,对通物理电路,开通业务或信令
