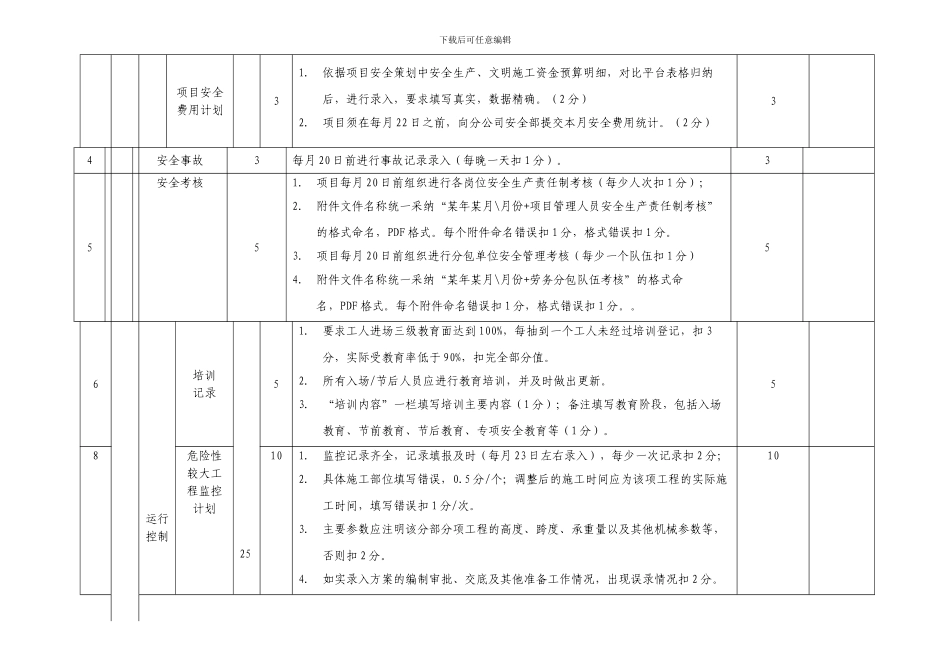

下载后可任意编辑序号模块名称分值评分标准检查评分备注1安全策划安全因素清单3581
要求项目进场 30 工作日内完成对施工过程存在重大危害因素的识别、评价,并确定控制措施(每超出 1 天扣 3 分);2
危害因素识别齐全,评价合理
要求重大危害因素的缺漏不得大于本阶段总数的 1%(即后期增补的重大危害因素不大于本阶段总数的 1%,每超出 1%,扣 5分,超出 2%,该项不得分);3
各施工阶段分开评价,每一个施工阶段只录入本阶段危险因素(2 分);4
认真分析各危险因素,根据 JGJ59-2024,准确录入检查项归类(出现录错即扣3 分);依据《综合管理信息系统安全管理模块使用说明书》,准确填写所涉相关方(2 分);5
危险因素的控制措施应写明具体控制措施,不能写控制措施的代号;(5 分)82安全生产管理目标31
依据项目部与公司签订的安全生产责任状,确定本项目安全生产管理目标、指标(2 分),并在 15 个工作日内发起流程(1 分)
新开工项目未及时签订安全生产责任状的,应征询公司意见,依据策划内容,在项目开工 15 个工作日内录入相应的目标、指标(1 分)
在备注里填写好本工程的施工特征(2 分)33 安监人员信息51
项目在确定安全生产管理目标后,应立即在 30 个工作日内组织完成安监机构(安全管理网络)的设置(2 分)
未在安监机构成立后 15 个工作日及时准确录入安全管理人员信息的,该项不得分
应保证该项信息填写正确、真实,否则不得分
5下载后可任意编辑安全管理 4
应在备注中说明证件有效期限;持有两种或者两种以上的证件的在备注中填写说明
(1 分)安全管理制度编制计划31
项目开工 30 个工作日内,依据安全策划内容完整录入项目部各项安全管理制度
(2 分)2
正确填写项目文件统一编号和归档部门归档编码
(1 分)3
制度摘要说明中应概括填写该制
