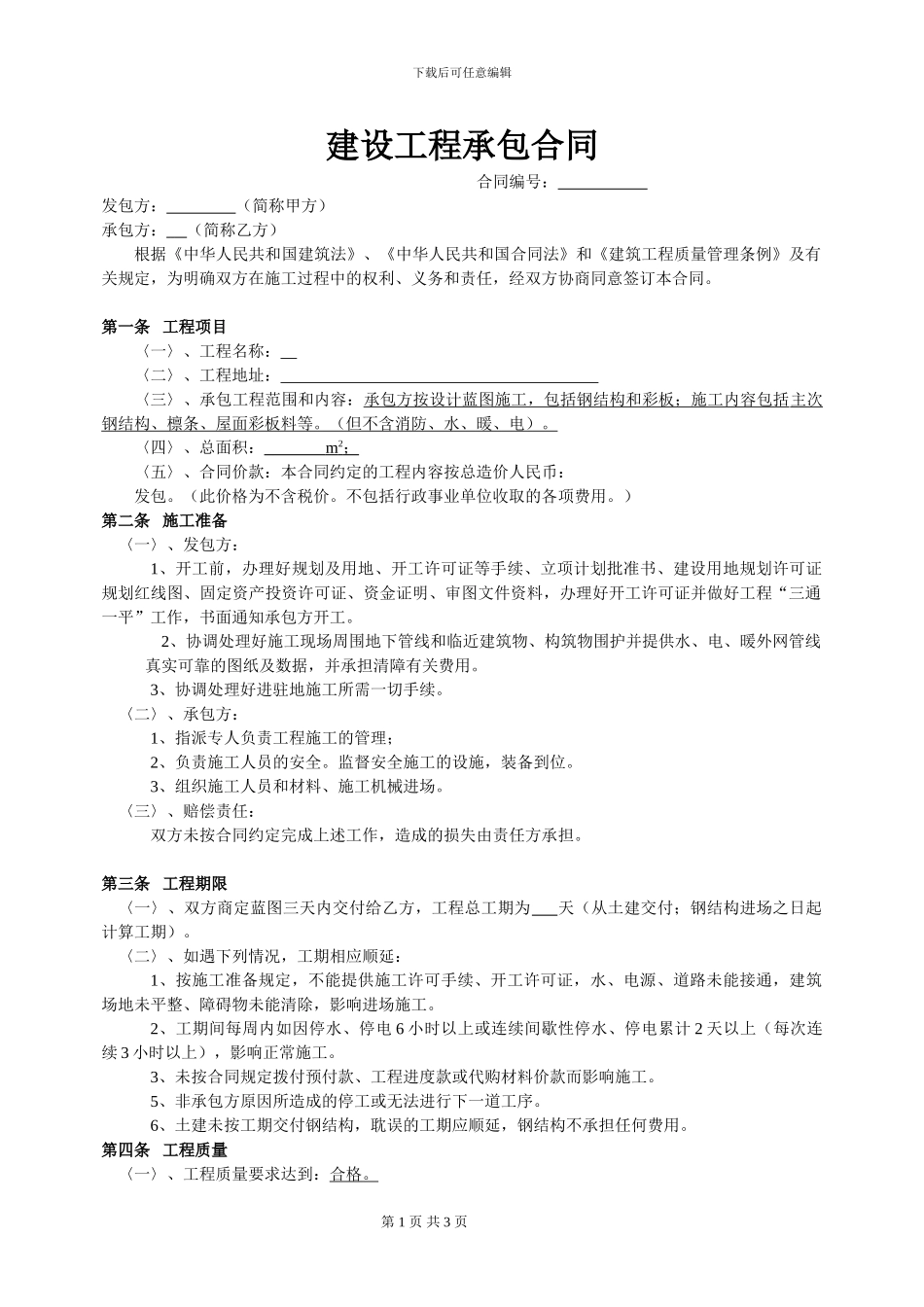

下载后可任意编辑建设工程承包合同 合同编号: 发包方: (简称甲方)承包方: (简称乙方)根据《中华人民共和国建筑法》、《中华人民共和国合同法》和《建筑工程质量管理条例》及有关规定,为明确双方在施工过程中的权利、义务和责任,经双方协商同意签订本合同。第一条 工程项目〈一〉、工程名称: 〈二〉、工程地址: 〈三〉、承包工程范围和内容:承包方按设计蓝图施工,包括钢结构和彩板;施工内容包括 主次 钢结构、檩条、屋面彩板料等。(但不含消防、水、暖、电)。〈四〉、总面积: m 2 ; 〈五〉、合同价款:本合同约定的工程内容按总造价人民币:发包。(此价格为不含税价。不包括行政事业单位收取的各项费用。)第二条 施工准备〈一〉、发包方:1、开工前,办理好规划及用地、开工许可证等手续、立项计划批准书、建设用地规划许可证规划红线图、固定资产投资许可证、资金证明、审图文件资料,办理好开工许可证并做好工程“三通一平”工作,书面通知承包方开工。2、协调处理好施工现场周围地下管线和临近建筑物、构筑物围护并提供水、电、暖外网管线真实可靠的图纸及数据,并承担清障有关费用。3、协调处理好进驻地施工所需一切手续。〈二〉、承包方:1、指派专人负责工程施工的管理;2、负责施工人员的安全。监督安全施工的设施,装备到位。3、组织施工人员和材料、施工机械进场。〈三〉、赔偿责任:双方未按合同约定完成上述工作,造成的损失由责任方承担。第三条 工程期限〈一〉、双方商定蓝图三天内交付给乙方,工程总工期为 天(从土建交付;钢结构进场之日起计算工期)。〈二〉、如遇下列情况,工期相应顺延:1、按施工准备规定,不能提供施工许可手续、开工许可证,水、电源、道路未能接通,建筑场地未平整、障碍物未能清除,影响进场施工。2、工期间每周内如因停水、停电 6 小时以上或连续间歇性停水、停电累计 2 天以上(每次连续 3 小时以上),影响正常施工。3、未按合同规定拨付预付款、工程进度款或代购材料价款而影响施工。5、非承包方原因所造成的停工或无法进行下一道工序。6、土建未按工期交付钢结构,耽误的工期应顺延,钢结构不承担任何费用。第四条 工程质量〈一〉、工程质量要求达到:合格。第 1 页 共 3 页下载后可任意编辑〈二〉、承包方必须严格根据设计施工图纸、设计说明文件和合同约定的建筑工程法律规范和标准进行施工,并接受发包方派驻代表的监督。〈三〉、质量验收:执行...
