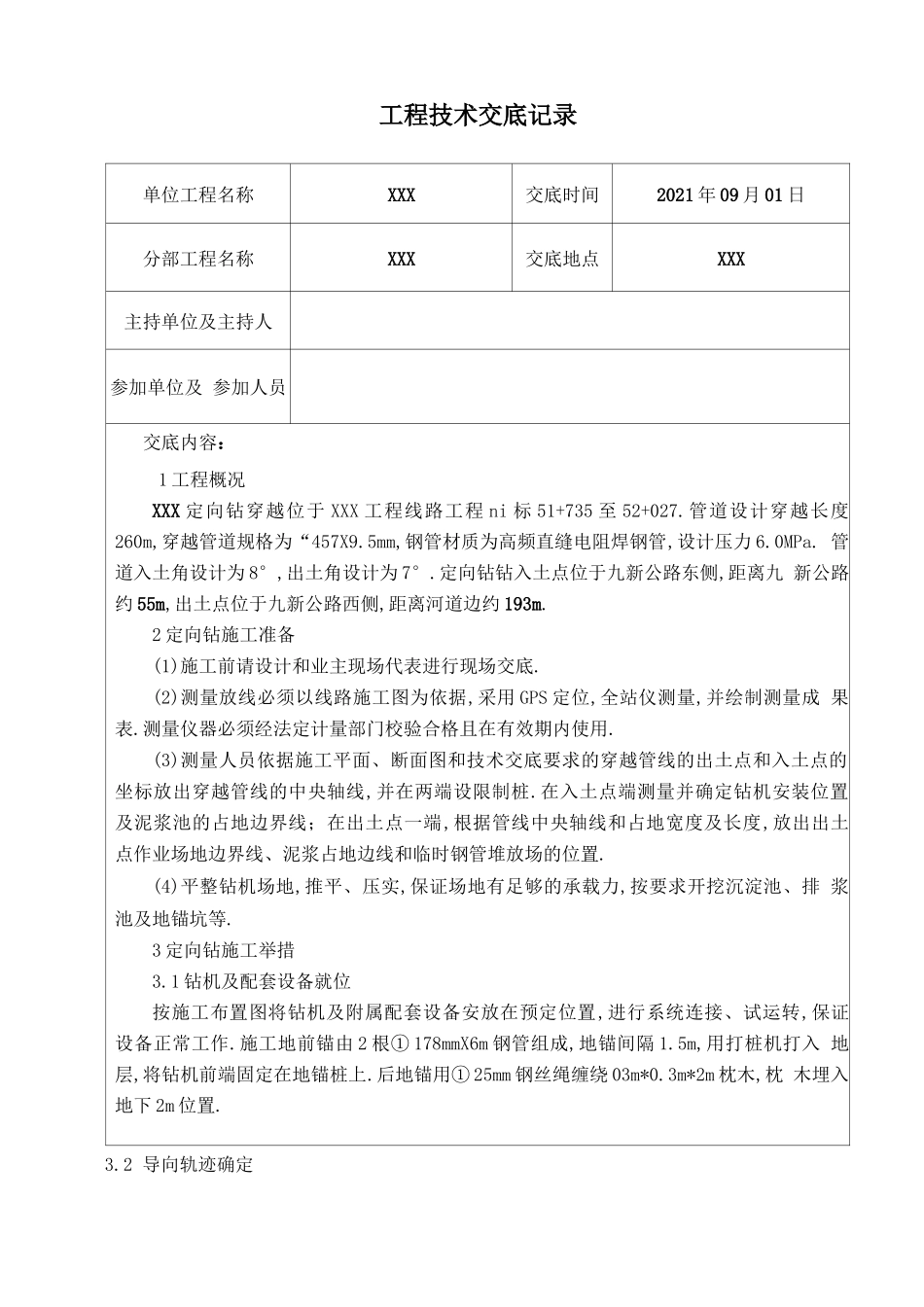

工程技术交底记录单位工程名称XXX交底时间2021 年 09 月 01 日分部工程名称XXX交底地点XXX主持单位及主持人参加单位及 参加人员交底内容:1 工程概况XXX 定向钻穿越位于 XXX 工程线路工程 ni 标 51+735 至 52+027
管道设计穿越长度 260m,穿越管道规格为“457X9
5mm,钢管材质为高频直缝电阻焊钢管,设计压力 6
管道入土角设计为 8°,出土角设计为 7°
定向钻钻入土点位于九新公路东侧,距离九 新公路约 55m,出土点位于九新公路西侧,距离河道边约 193m
2 定向钻施工准备(1)施工前请设计和业主现场代表进行现场交底
(2)测量放线必须以线路施工图为依据,采用 GPS 定位,全站仪测量,并绘制测量成 果表
测量仪器必须经法定计量部门校验合格且在有效期内使用
(3)测量人员依据施工平面、断面图和技术交底要求的穿越管线的出土点和入土点的 坐标放出穿越管线的中央轴线,并在两端设限制桩
在入土点端测量并确定钻机安装位置 及泥浆池的占地边界线;在出土点一端,根据管线中央轴线和占地宽度及长度,放出出土 点作业场地边界线、泥浆占地边线和临时钢管堆放场的位置
(4)平整钻机场地,推平、压实,保证场地有足够的承载力,按要求开挖沉淀池、排 浆池及地锚坑等
3 定向钻施工举措3
1 钻机及配套设备就位按施工布置图将钻机及附属配套设备安放在预定位置,进行系统连接、试运转,保证 设备正常工作
施工地前锚由 2 根① 178mmX6m 钢管组成,地锚间隔 1
5m,用打桩机打入 地层,将钻机前端固定在地锚桩上
后地锚用① 25mm 钢丝绳缠绕 03m*0
3m*2m 枕木,枕 木埋入地下 2m 位置

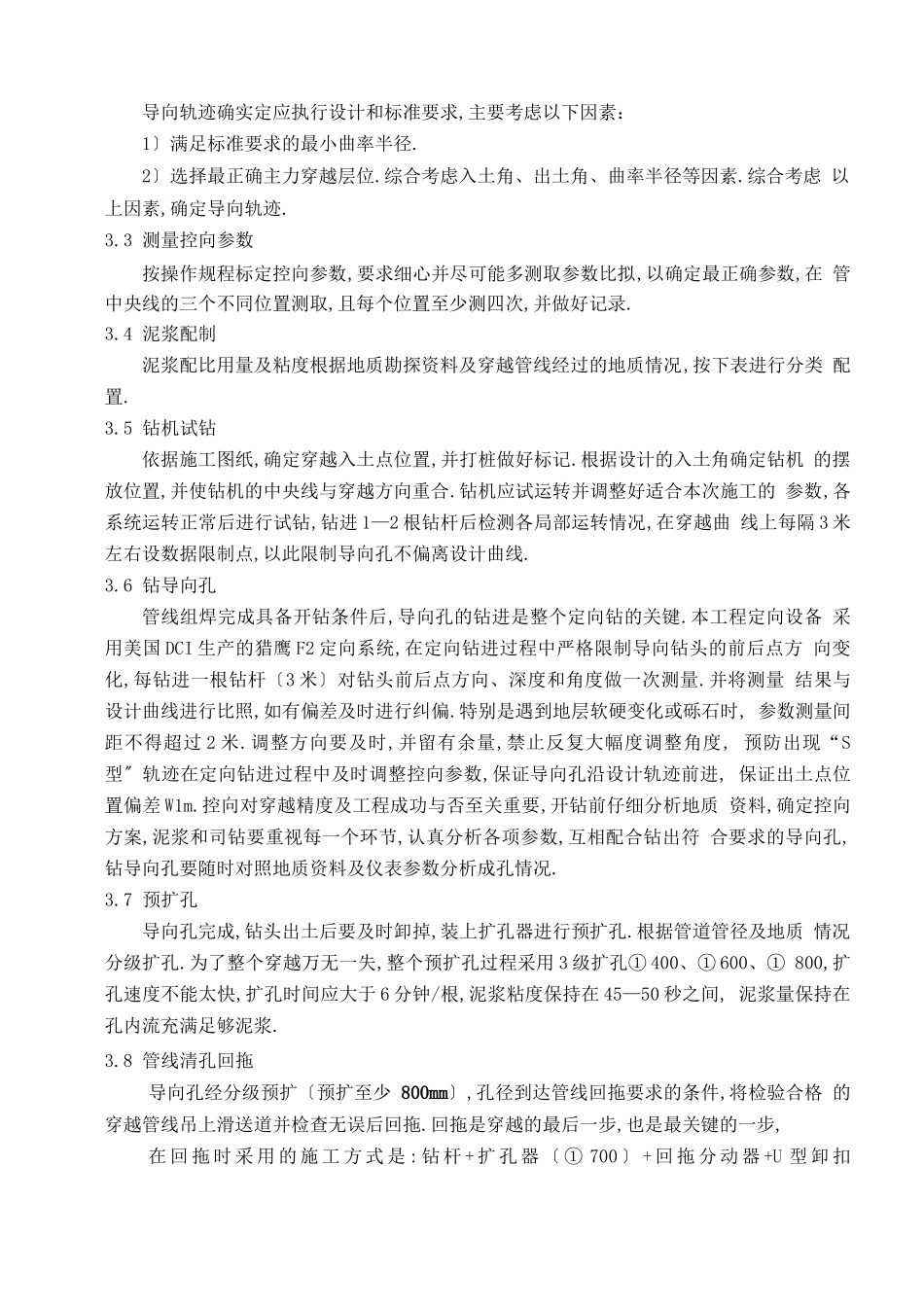

2 导向轨迹确定导向轨迹确实定应执行设计和标准要求,主要考虑以下因素:1〕满足标准要求的最小曲率半径
2〕选择最正确主力穿越层位
