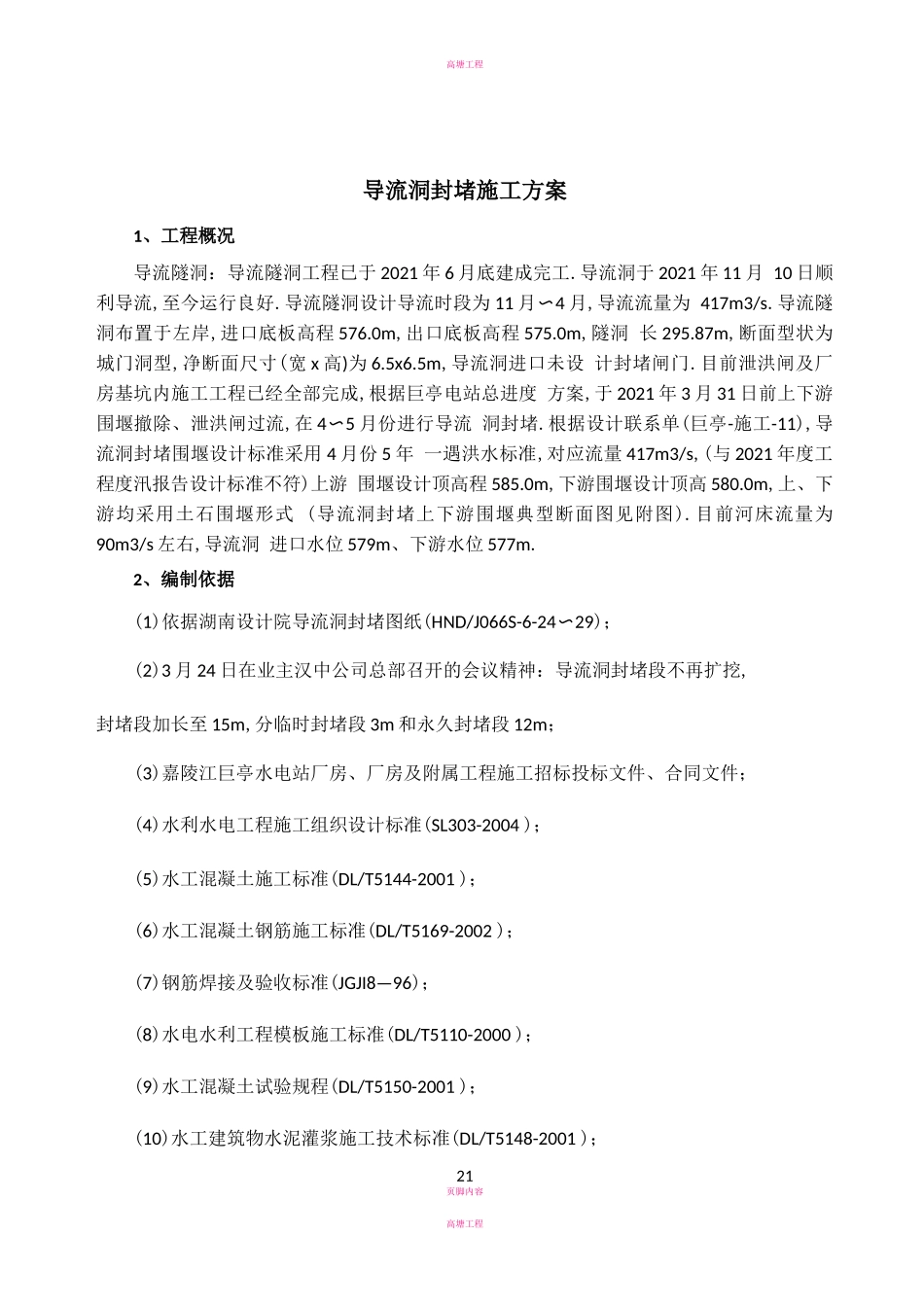

高塘工程导流洞封堵施工方案1、工程概况导流隧洞:导流隧洞工程已于 2021 年 6 月底建成完工
导流洞于 2021 年 11 月 10 日顺利导流,至今运行良好
导流隧洞设计导流时段为 11 月〜4 月,导流流量为 417m3/s
导流隧洞布置于左岸,进口底板高程 576
0m,出口底板高程 575
0m,隧洞 长 295
87m,断面型状为城门洞型,净断面尺寸(宽 x 高)为 6
5m,导流洞进口未设 计封堵闸门
目前泄洪闸及厂房基坑内施工工程已经全部完成,根据巨亭电站总进度 方案,于 2021 年 3 月 31 日前上下游围堰撤除、泄洪闸过流,在 4〜5 月份进行导流 洞封堵
根据设计联系单(巨亭-施工-11),导流洞封堵围堰设计标准采用 4 月份 5 年 一遇洪水标准,对应流量 417m3/s,(与 2021 年度工程度汛报告设计标准不符)上游 围堰设计顶高程 585
0m,下游围堰设计顶高 580
0m,上、下游均采用土石围堰形式 (导流洞封堵上下游围堰典型断面图见附图)
目前河床流量为90m3/s 左右,导流洞 进口水位 579m、下游水位 577m

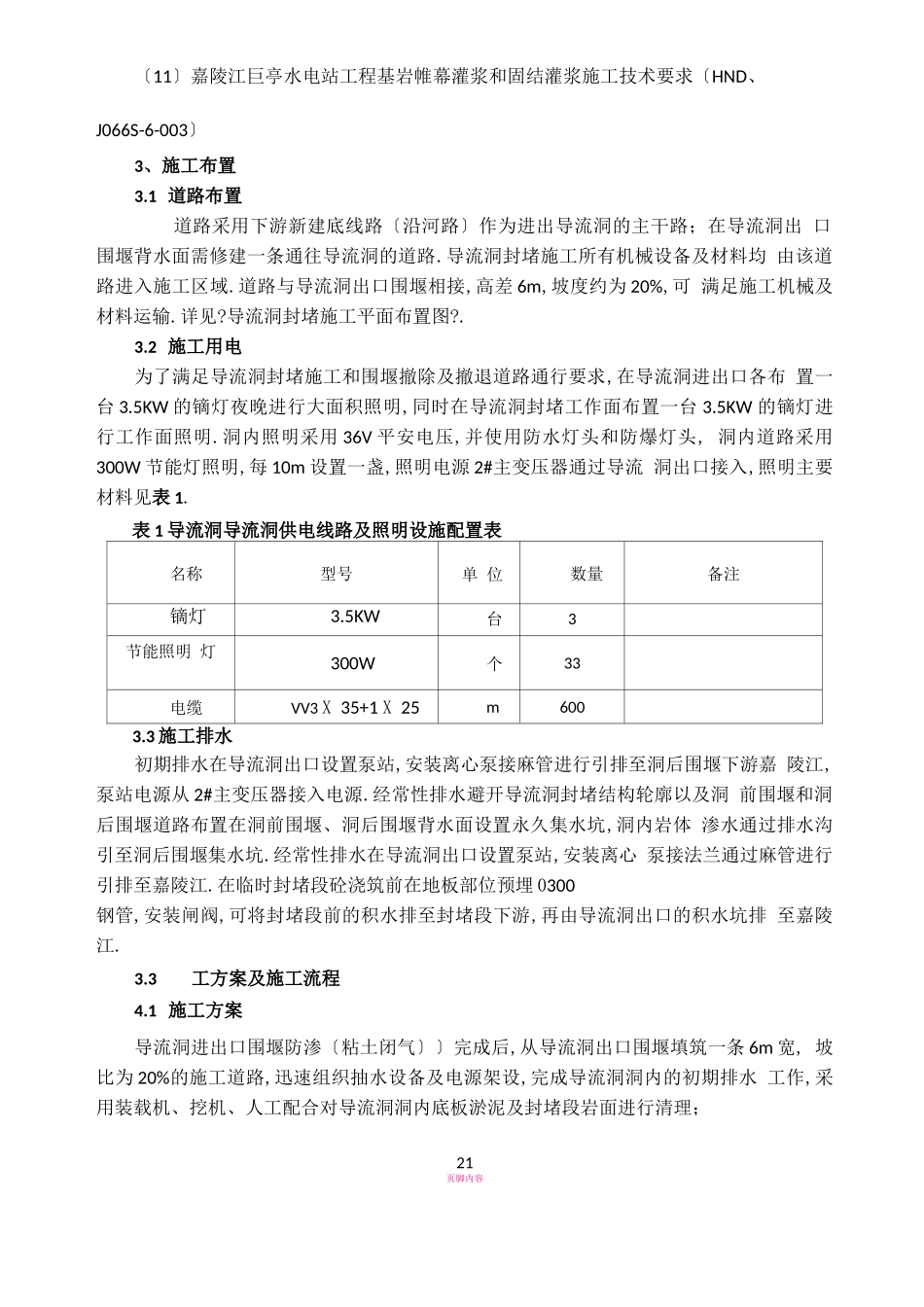

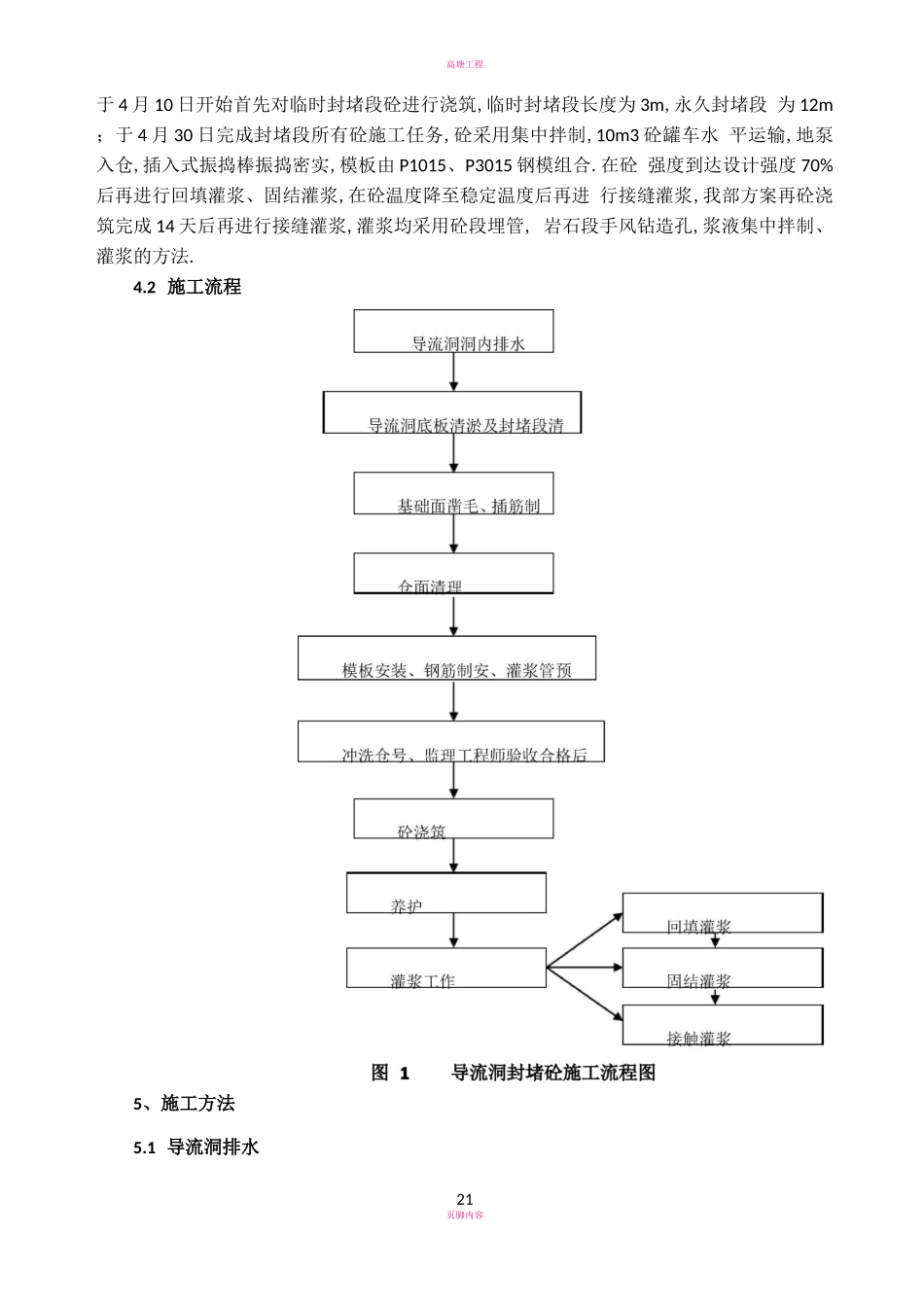

2、编制依据(1)依据湖南设计院导流洞封堵图纸(HND/J066S-6-24〜29);(2)3 月 24 日在业主汉中公司总部召开的会议精神:导流洞封堵段不再扩挖,封堵段加长至 15m,分临时封堵段 3m 和永久封堵段 12m;(3)嘉陵江巨亭水电站厂房、厂房及附属工程施工招标投标文件、合同文件;(4)水利水电工程施工组织设计标准(SL303-2004 );(5)水工混凝土施工标准(DL/T5144-2001 );(6)水工混凝土钢筋施工标准(DL/T5169-2002 );(7)钢筋焊接及验收标准(JGJI8—96);(8)水电水利工程模板施工标准(DL/T5110-2000 );(9)水工混凝土试验规程
