可编辑 专业知识整理分享 施工技术交底记录 编号:SJ-01 工程名称 分部工程 分项工程 名称 开工前交底 交底内容: 1、施工依据:①业主提供的施工图纸及设计变更通知; ②《城市道路照明工程施工及验收规程》〔CJJ89-2001〕; ③《工程建设标准强制性条文》〔城乡规划部分〕〔城市建设部分〕
2、其它:要严格依照经过监理工程师审批的施工组织设计方案进行施工、抓工期、抓质量、抓安全、文明施工
交底人 接收人 WORD 格式

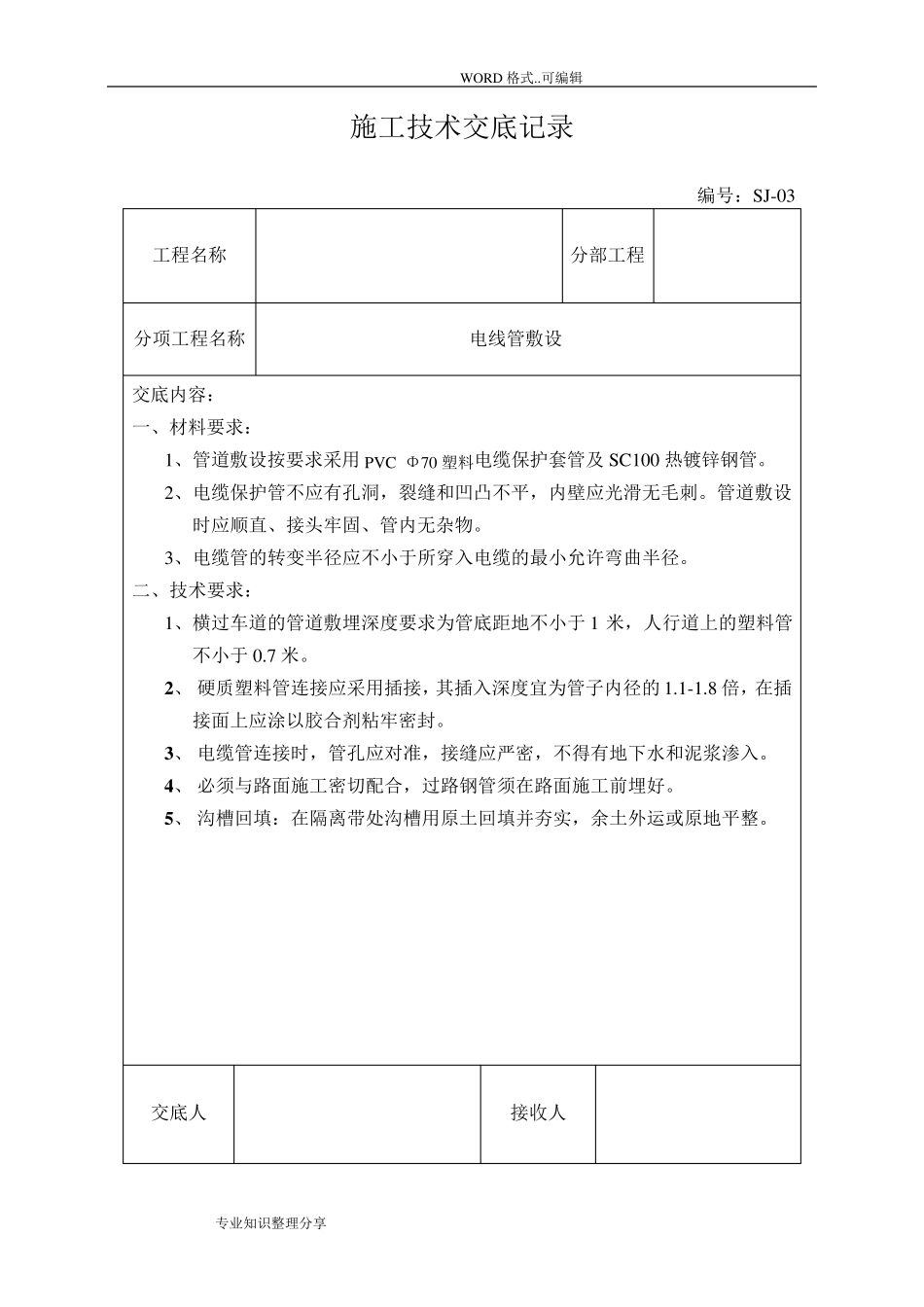

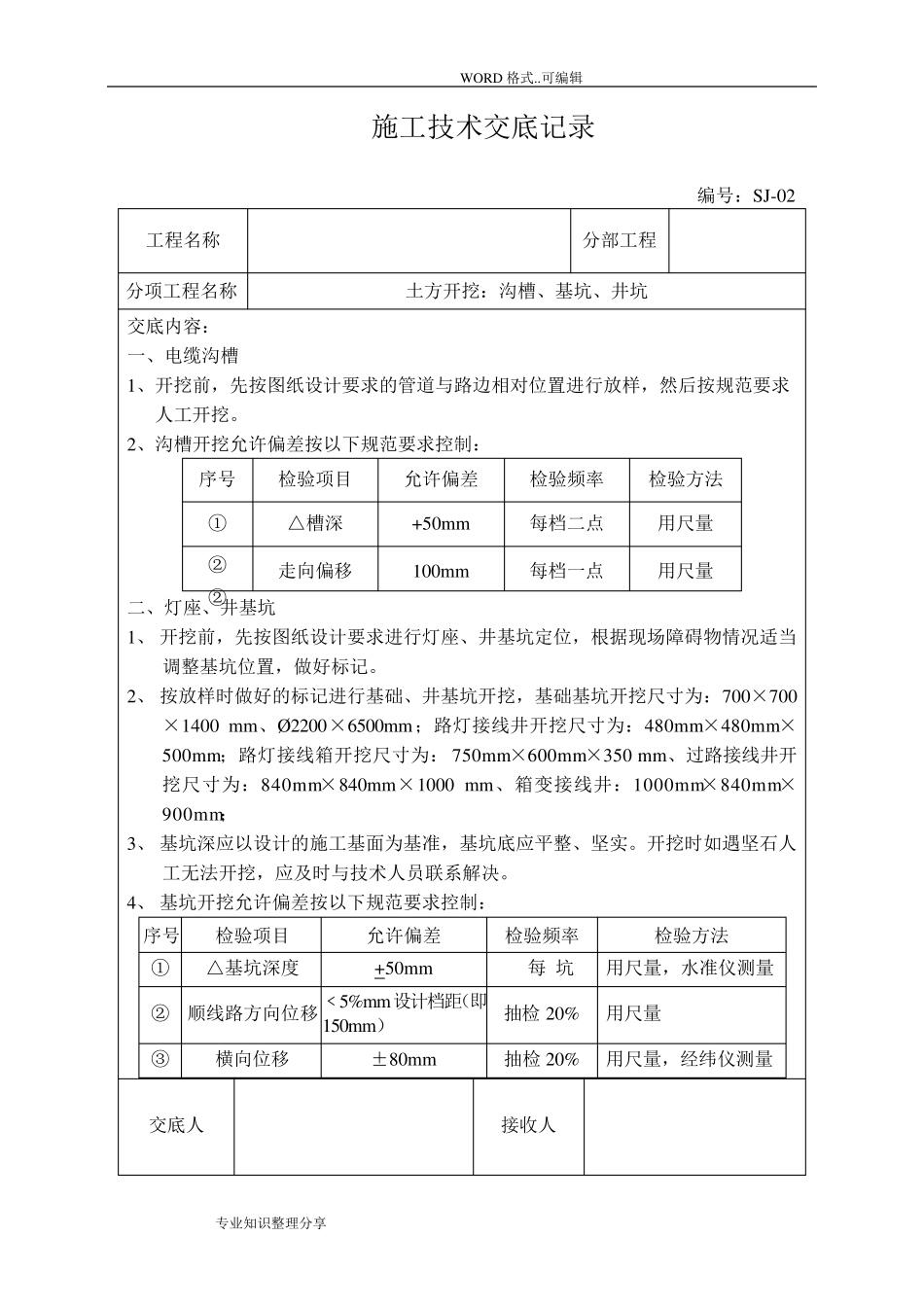

可编辑 专业知识整理分享 施工技术交底记录 编号:SJ-02 工程名称 分部工程 分项工程名称 土方开挖:沟槽、基坑、井坑 交底内容: 一、电缆沟槽 1、开挖前,先按图纸设计要求的管道与路边相对位置进行放样,然后按规范要求人工开挖
2、沟槽开挖允许偏差按以下规范要求控制: 序号 检验项目 允许偏差 检验频率 检验方法 ① △槽深 +50mm 每档二点 用尺量 ② ② 走向偏移 100mm 每档一点 用尺量 二、灯座、井基坑 1、 开挖前,先按图纸设计要求进行灯座、井基坑定位,根据现场障碍物情况适当调整基坑位置,做好标记
2、 按放样时做好的标记进行基础、井基坑开挖,基础基坑开挖尺寸为:700×700×1400 mm、Ø2200×6500mm;路灯接线井开挖尺寸为:480mm×480mm×500mm;路灯接线箱开挖尺寸为: 750mm×600mm×350 mm、过路接线井开挖尺寸为:840mm×840mm×1000 mm、箱变接线井:1000mm×840mm×900mm; 3、 基坑深应以设计的施工基面为基准,基坑底应平整、坚实
开挖时如遇坚石人工无法开挖,应及时与技术人员联系解决
4、 基坑开挖允许偏差按以下规范要求控制: 序号 检验项目 允许偏差 检验频率 检验方法 ① △基坑深度 +50mm 每 坑 用尺量,水准仪
