海南琼中抽水蓄能电站进场公路Ⅱ标 施工月报 〖2012 年第 4 期 总第 8 期〗 中国水利水电第八工程局有限公司 海南琼中抽水蓄能电站进场公路项目部 二〇一二年四月 1 工程施工动态 本月主要工作是K6+815、K7+072~K7+120 等处软基换填处理 K4+871~K4+903 桥桥台基础施工 碾压试验 2 工程进度情况 2
1 工程形象进度 ⑴、完成K7+072~K7+120 路段软基开山石渣换填近3000m3
⑵、完成K6+815 涵洞基础软基换填1100m3
⑶、完成K6+300~K7+500 孤石爆破1000 m3
⑷、完成K6+589 涵洞基础开挖
(添加一些重要部位的图片、文字说明) 2
2 本月工程量完成情况 (项目名称可以为工程量清单里的项目名称,或与施工计划里的项目相一致) 表二 本月工程量完成情况表 项目 单位 设计工程量 计划完成量 实际完成量 累计完成量 浆砌石砌筑 M³ 82 68 混 凝 土 浇 筑 M³ 80

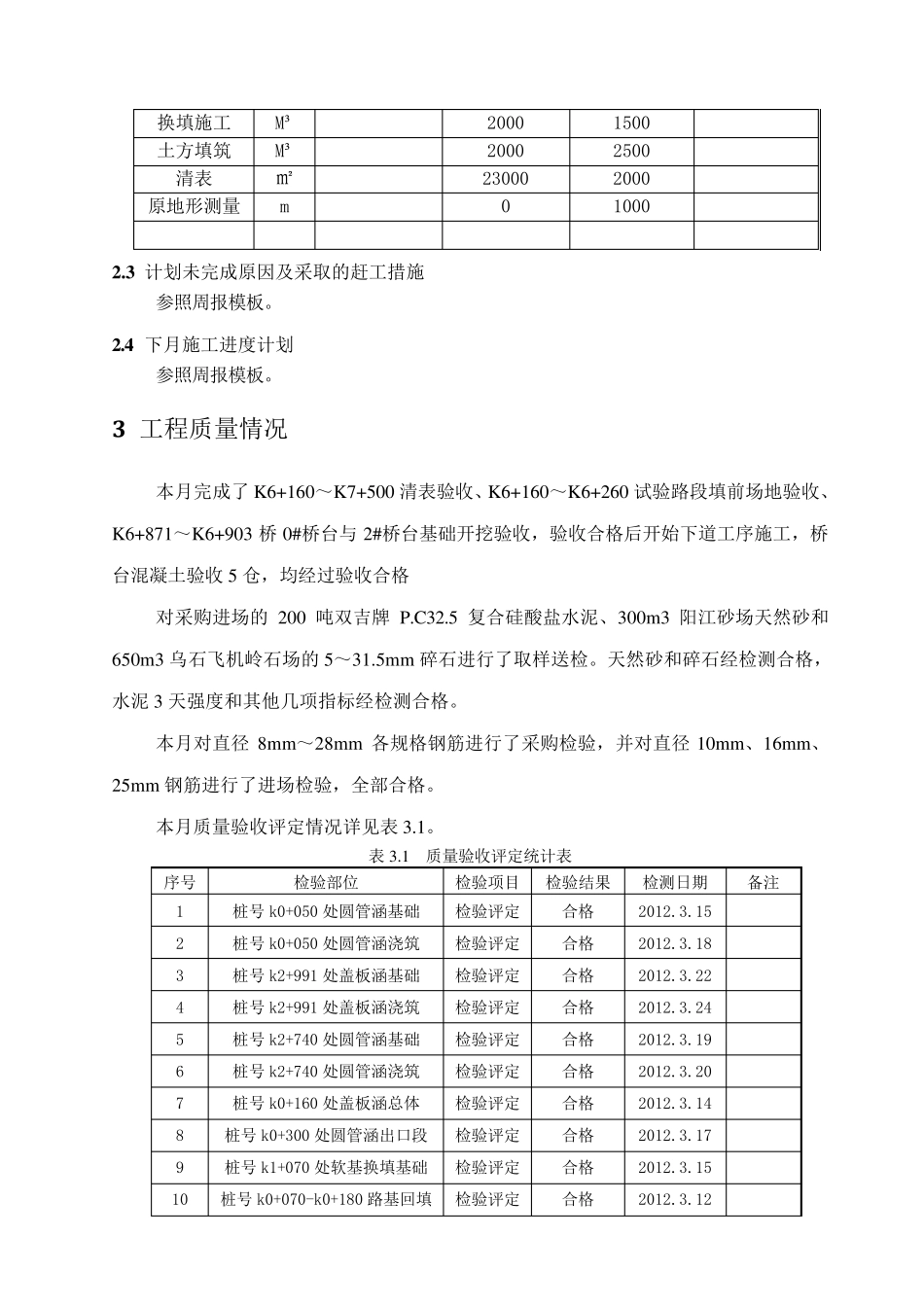

9 换填施工 M³ 2000 1500 土方填筑 M³ 2000 2500 清表 ㎡ 23000 2000 原地形测量 m 0 1000 2
3 计划未完成原因及采取的赶工措施 参照周报模板
4 下月施工进度计划 参照周报模板
3 工程质量情况 本月完成了K6+160~K7+500 清表验收、K6+160~K6+260 试验路段填前场地验收、K6+871~K6+903 桥 0#桥台与 2#桥台基础开挖验收,验收合格后开始下道工序施工,桥台混凝土验收5 仓,均经过验收合格 对采购进场的200 吨双吉牌 P
5 复合硅酸盐水泥、300m 3 阳江砂场天然砂和650m 3 乌石飞机岭石场的5~31
5m m 碎石进行了取样送检
天然砂和碎石经检测合格,水泥 3 天强度和其他几项指标经检测合格
