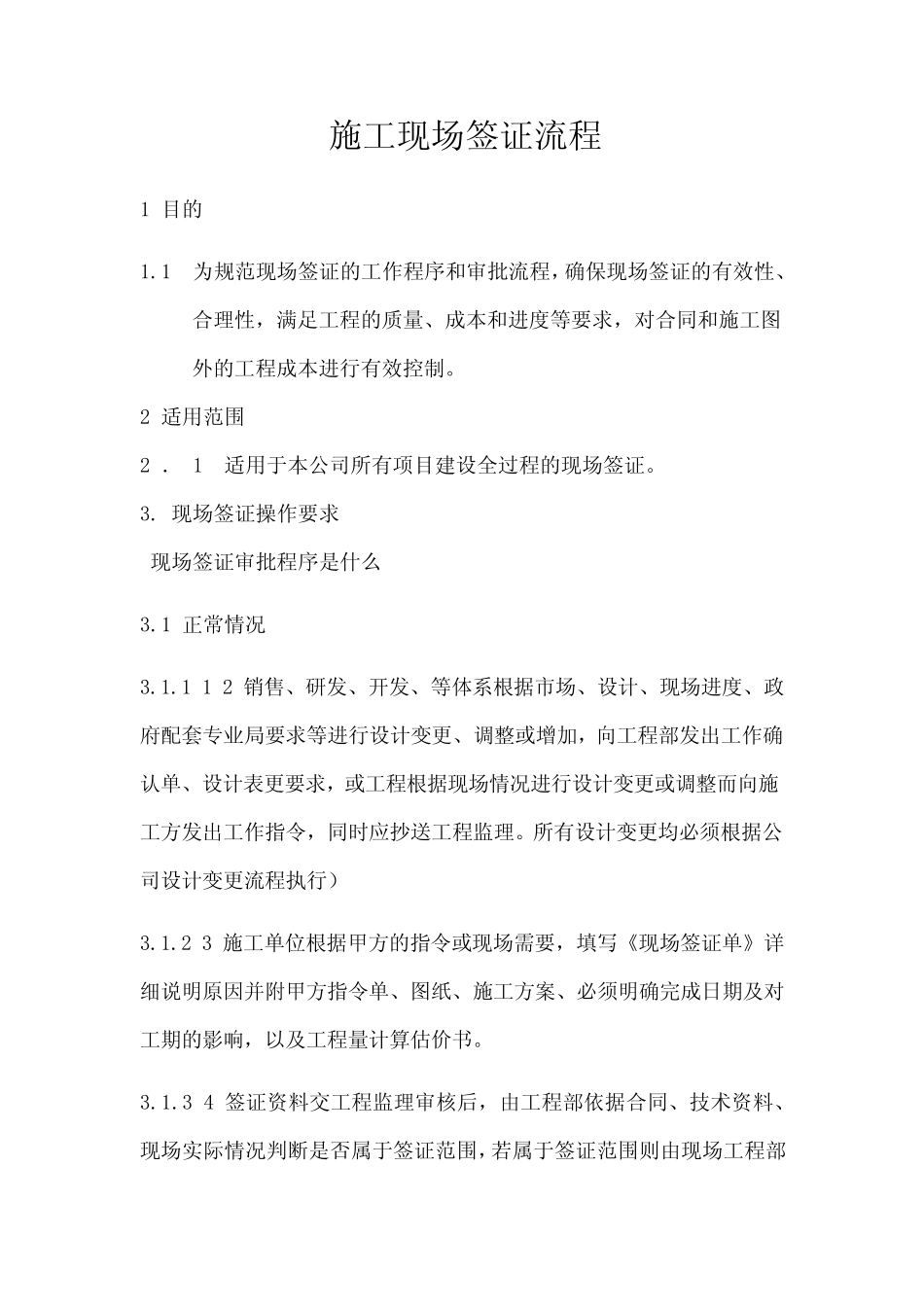

施工现场签证流程 1 目的 1
1 为规范现场签证的工作程序和审批流程,确保现场签证的有效性、合理性,满足工程的质量、成本和进度等要求,对合同和施工图外的工程成本进行有效控制
2 适用范围 2 . 1 适用于本公司所有项目建设全过程的现场签证
现场签证操作要求 现场签证审批程序是什么 3
1 正常情况 3
1 1 2 销售、研发、开发、等体系根据市场、设计、现场进度、政府配套专业局要求等进行设计变更、调整或增加,向工程部发出工作确认单、设计表更要求,或工程根据现场情况进行设计变更或调整而向施工方发出工作指令,同时应抄送工程监理
所有设计变更均必须根据公司设计变更流程执行) 3
2 3 施工单位根据甲方的指令或现场需要,填写《现场签证单》详细说明原因并附甲方指令单、图纸、施工方案、必须明确完成日期及对工期的影响,以及工程量计算估价书

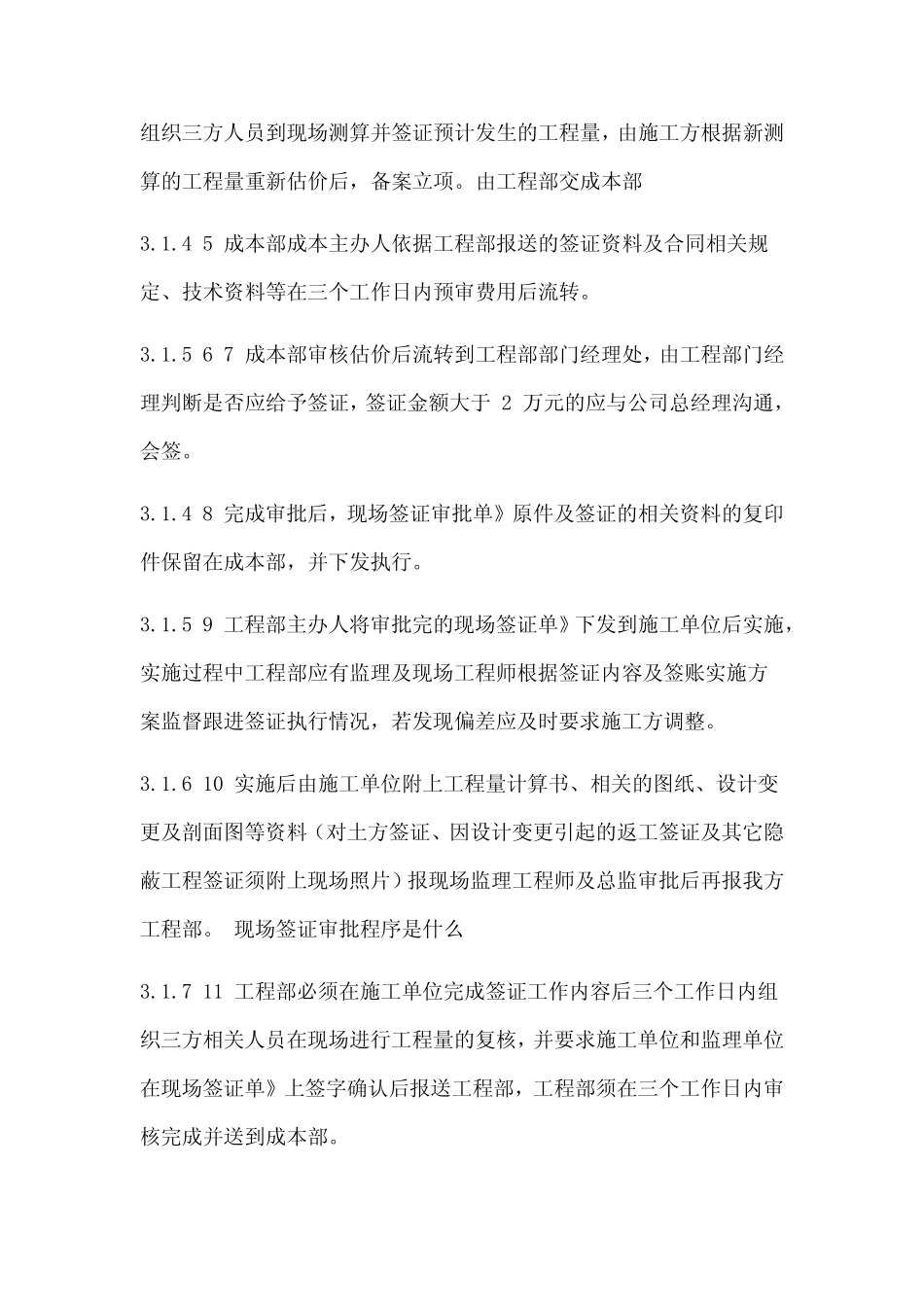

3 4 签证资料交工程监理审核后,由工程部依据合同、技术资料、现场实际情况判断是否属于签证范围,若属于签证范围则由现场工程部组织三方人员到现场测算并签证预计发生的工程量,由施工方根据新测算的工程量重新估价后,备案立项
由工程部交成本部 3
4 5 成本部成本主办人依据工程部报送的签证资料及合同相关规定、技术资料等在三个工作日内预审费用后流转
5 6 7 成本部审核估价后流转到工程部部门经理处,由工程部门经理判断是否应给予签证,签证金额大于 2 万元的应与公司总经理沟通,会签
4 8 完成审批后,现场签证审批单》原件及签证的相关资料的复印件保留在成本部,并下发执行
5 9 工程部主办人将审批完的现场签证单》下发到施工单位后实施,实施过程中工程部应有监理及现场工程师根据签证内容及签账实施方案监督跟进签证执行情况,若发现偏差应及时要求施工方调整

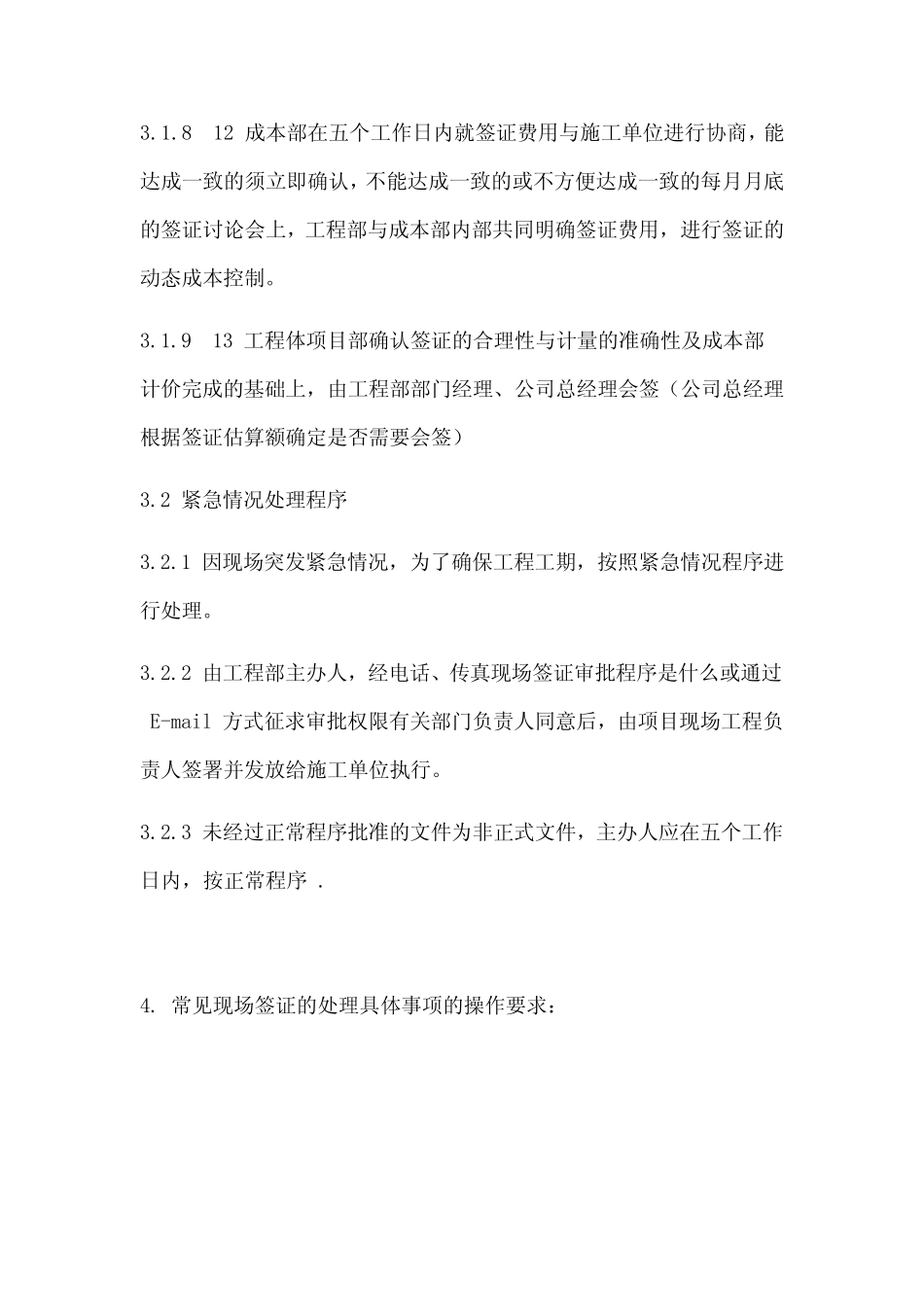

6 10 实施后由施工单位附上工程量
