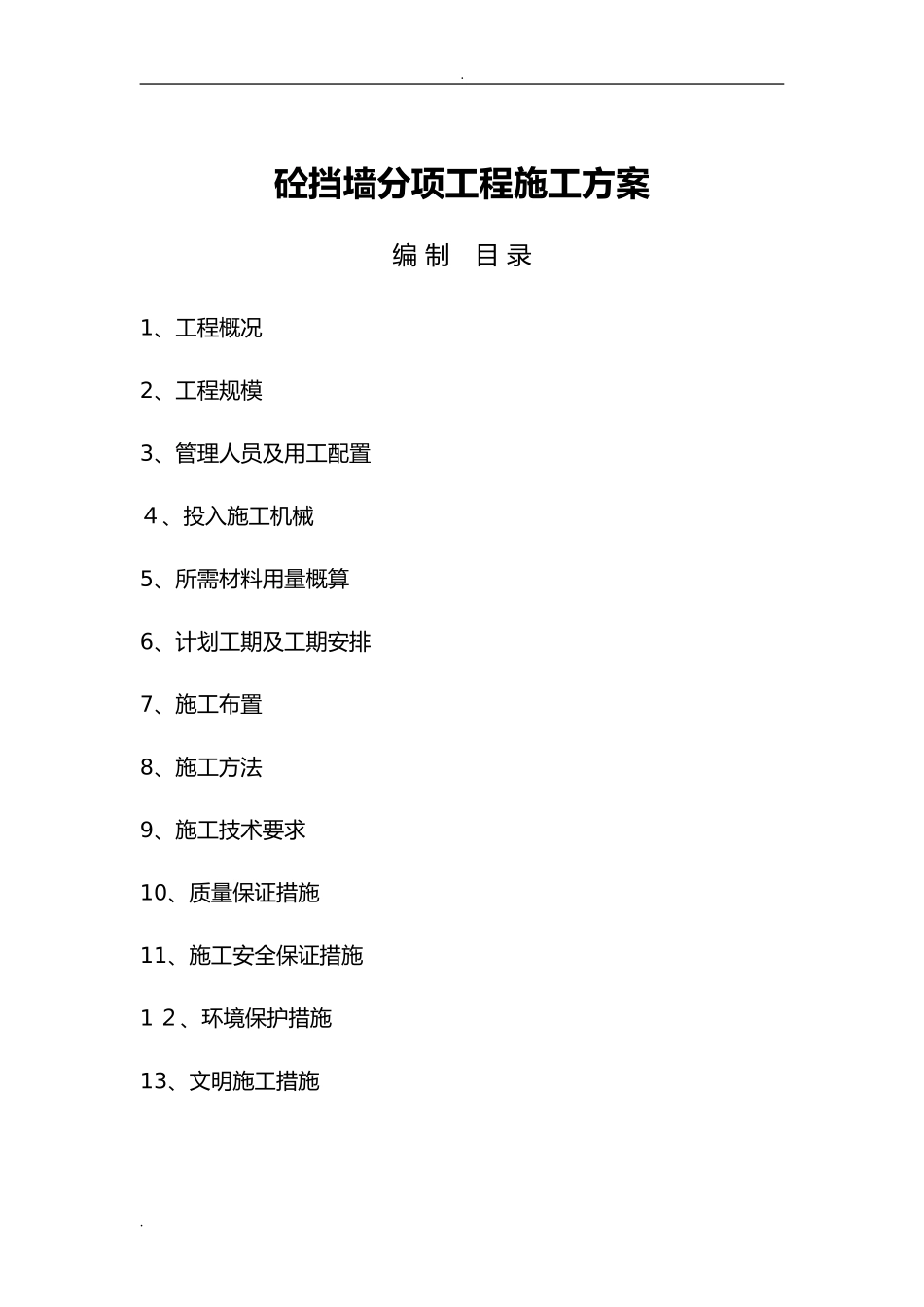

砼挡墙分项工程施工方案编制目录1、工程概况2、工程规模3、管理人员及用工配置4、投入施工机械5、所需材料用量概算6、计划工期及工期安排7、施工布置8、施工方法9、施工技术要求10、质量保证措施11、施工安全保证措施12、环境保护措施13、文明施工措施

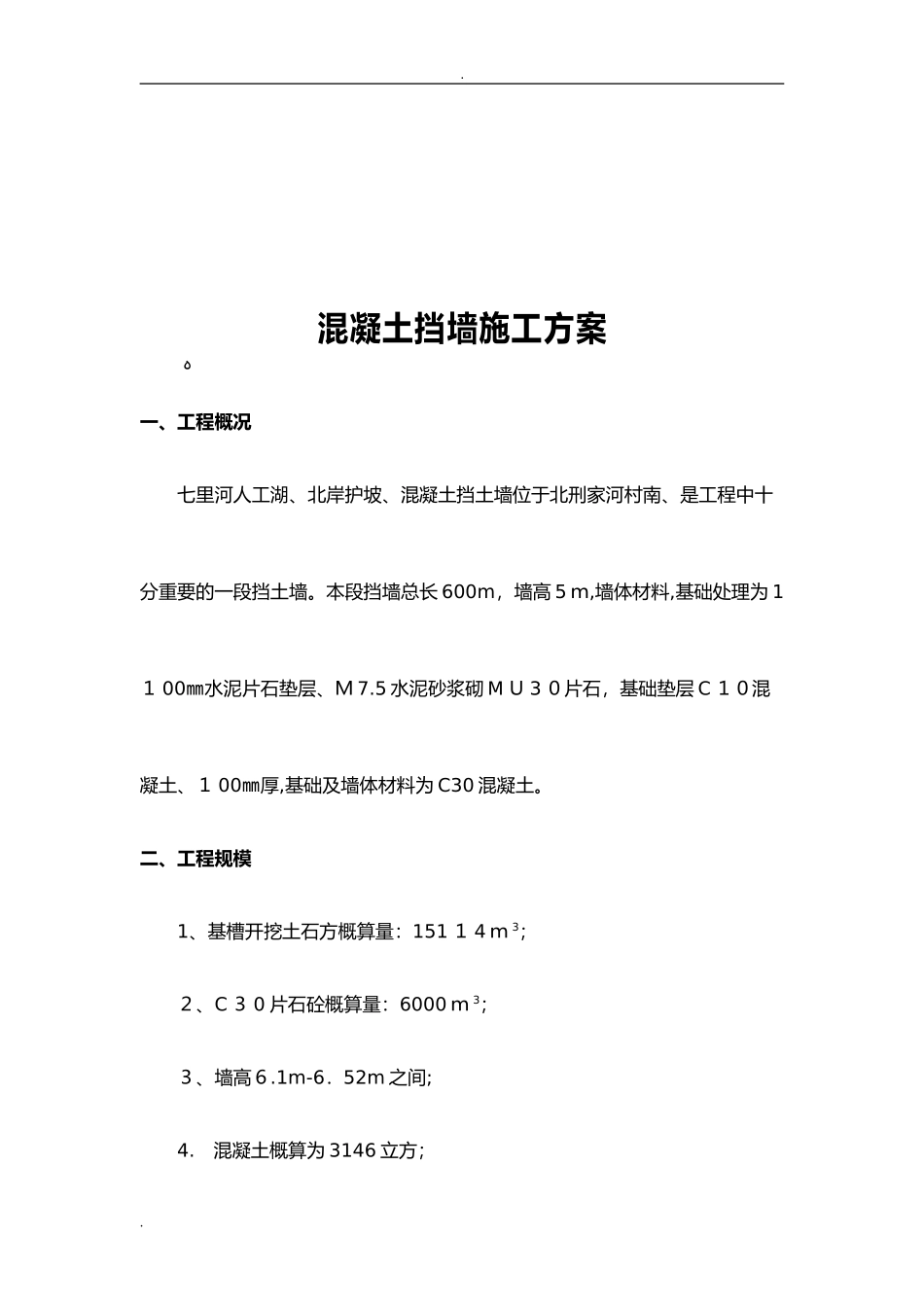

混凝土挡墙施工方案ﻩ一、工程概况七里河人工湖、北岸护坡、混凝土挡土墙位于北刑家河村南、是工程中十分重要的一段挡土墙
本段挡墙总长600m,墙高5m,墙体材料,基础处理为1100㎜水泥片石垫层、M7
5水泥砂浆砌MU30片石,基础垫层C10混凝土、100㎜厚,基础及墙体材料为C30混凝土
二、工程规模1、基槽开挖土石方概算量:15114m3;2、C30片石砼概算量:6000m3;3、墙高6
1m-6.52m之间;4
混凝土概算为3146立方;
4、模板工程概算量为:7572m2;5、脚手架工程概算量为:7572m2;三、管理人员及用工配置1、项目经理:邸明会2.项目副经理:马红顺3、技术负责人:胡英晖4、测量负责人:武强5、施工(兼)质检负责人:邱天龙6、现场及安全负责人:马红顺7、资料(兼)试验负责人:柴永强8、机维修工:2人9、混凝土工:30人(两个班)10、模工、架子工:30人11.钢筋工:15人
四、投入施工机械1、挖掘机二台(大宇330),基槽土石方开挖及场平回填使用;2、压路机一台,场平土石方回填时使用;3、装载机一台(夏工50C),转运材料、收整料场;4、运输车6辆(红岩20吨),土石方转运和材料转运使用;5、滚动式搅拌机二台(500),砼搅拌使用;6、三相振动棒二台五、所需材料用量概算(一)、主材概算量1、矿渣水泥:1573吨;2、河砂:1195m3;3、碎石:2674m3;4、片石:6732m3;5、施工用水:砼1452吨、养护及洗片石6732吨;
(二)、辅助材料概算量1、钢模板:324m2;2、钢
