三门峡市山口水库复建工程 溢洪道混凝土浇筑施工方案 批准: 审核: 编制: 河南省水利第二工程局 第五工程处 二O 一一年八月二十日 溢洪道混凝土浇筑施工技术方案 - 1 - 溢洪道混凝土浇筑施工方案 一、工程概况 溢洪道工程位于大坝左岸,为无闸控制正槽溢洪道,轴线水平投影总长471
22m,由侧槽段、控制段、泄槽、消能、海漫段组成,堰顶高程1543m,堰宽8
42m,消能型式为挑流消能
55~0-25 为侧槽段,0-25~0+000 为控制段,0+000~0+270
67 为泄槽段,0+270
67~0+286
67 为消能段,0+286
67~485
67 为海漫段

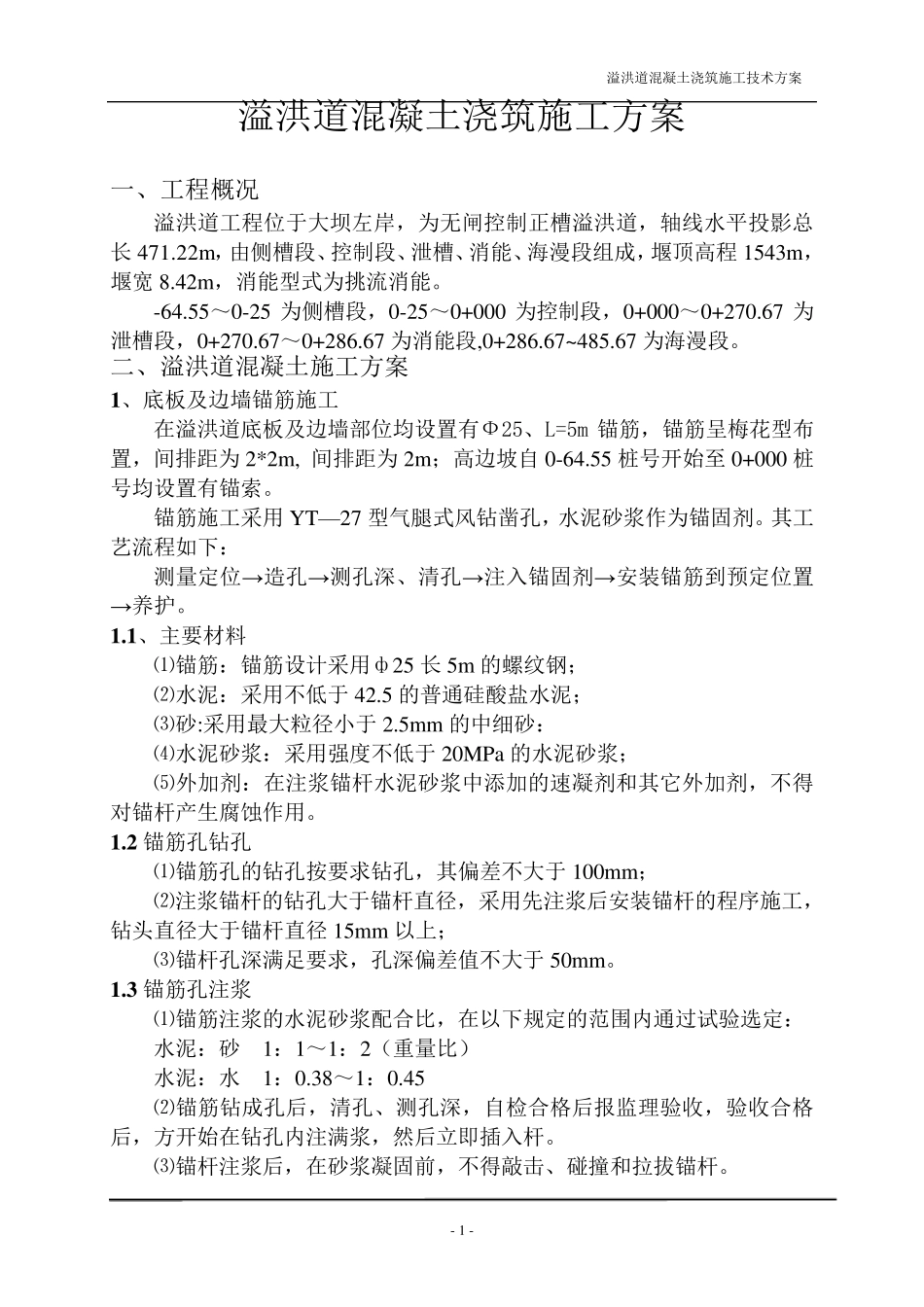

二、溢洪道混凝土施工方案 1 、底板及边墙锚筋施工 在溢洪道底板及边墙部位均设置有Ф25、L=5m 锚筋,锚筋呈梅花型布置,间排距为2*2m, 间排距为2m;高边坡自 0-64
55 桩号开始至 0+000 桩号均设置有锚索
锚筋施工采用 YT—27 型气腿式风钻凿孔,水泥砂浆作为锚固剂
其工艺流程如下: 测量定位→造孔→测孔深、清孔→注入锚固剂→安装锚筋到预定位置→养护
1 、主要材料 ⑴锚筋:锚筋设计采用ф25 长5m 的螺纹钢; ⑵水泥:采用不低于42
5 的普通硅酸盐水泥; ⑶砂:采用最大粒径小于2
5mm 的中细砂: ⑷水泥砂浆:采用强度不低于20MPa 的水泥砂浆; ⑸外加剂:在注浆锚杆水泥砂浆中添加的速凝剂和 其它 外加剂,不得对 锚杆产 生 腐 蚀 作用
2 锚筋孔钻孔 ⑴锚筋孔的钻孔按 要求 钻孔,其偏 差 不大于100mm; ⑵注浆锚杆的钻孔大于锚杆直 径,采用先 注浆后 安装锚杆的程序 施工,钻头 直 径大于锚杆直 径15mm 以 上 ; ⑶锚杆孔深满 足 要求 ,孔深偏 差 值 不大于50mm

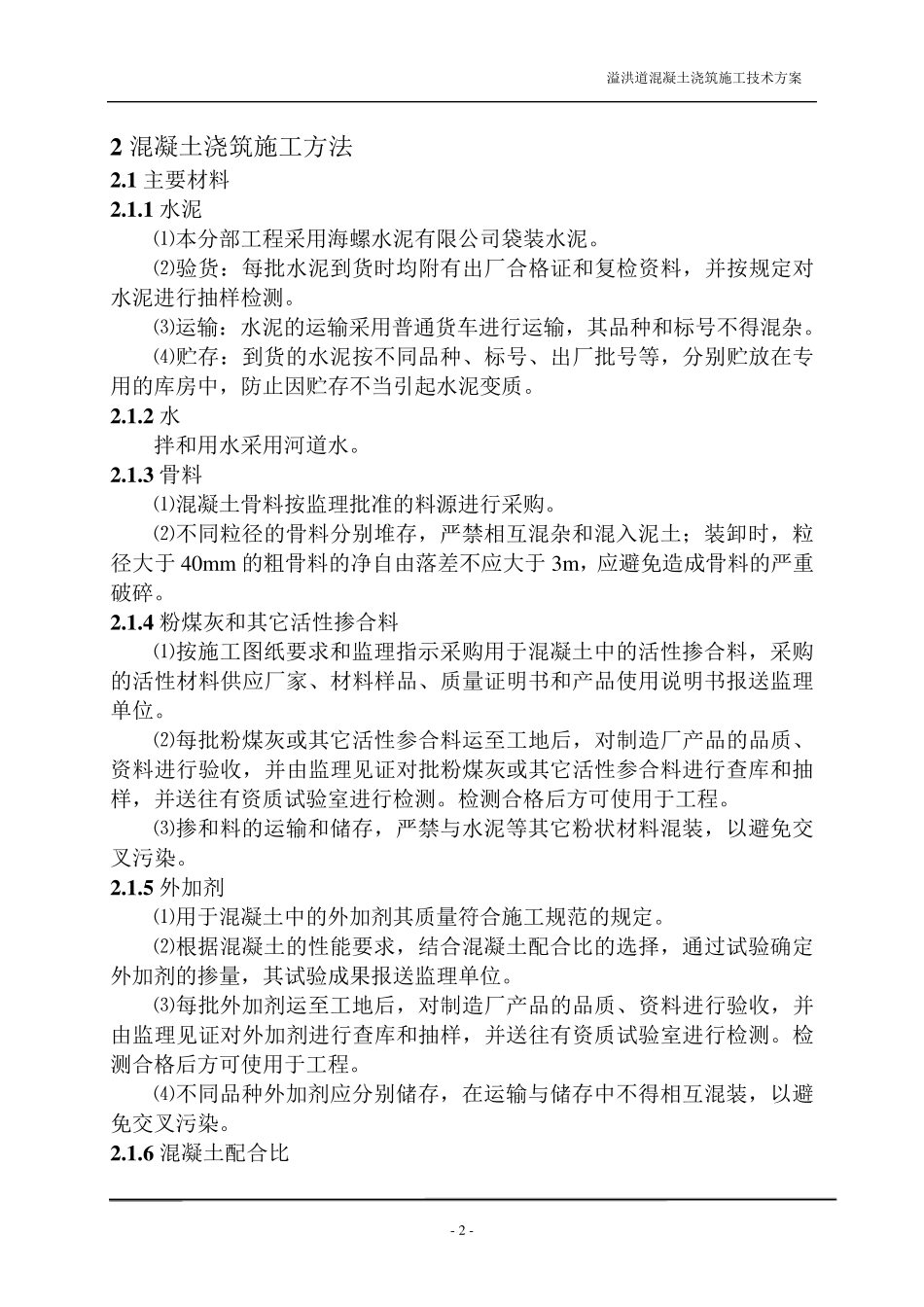

3 锚筋孔注浆 ⑴锚筋注浆的水泥砂浆配 合 比 ,在
