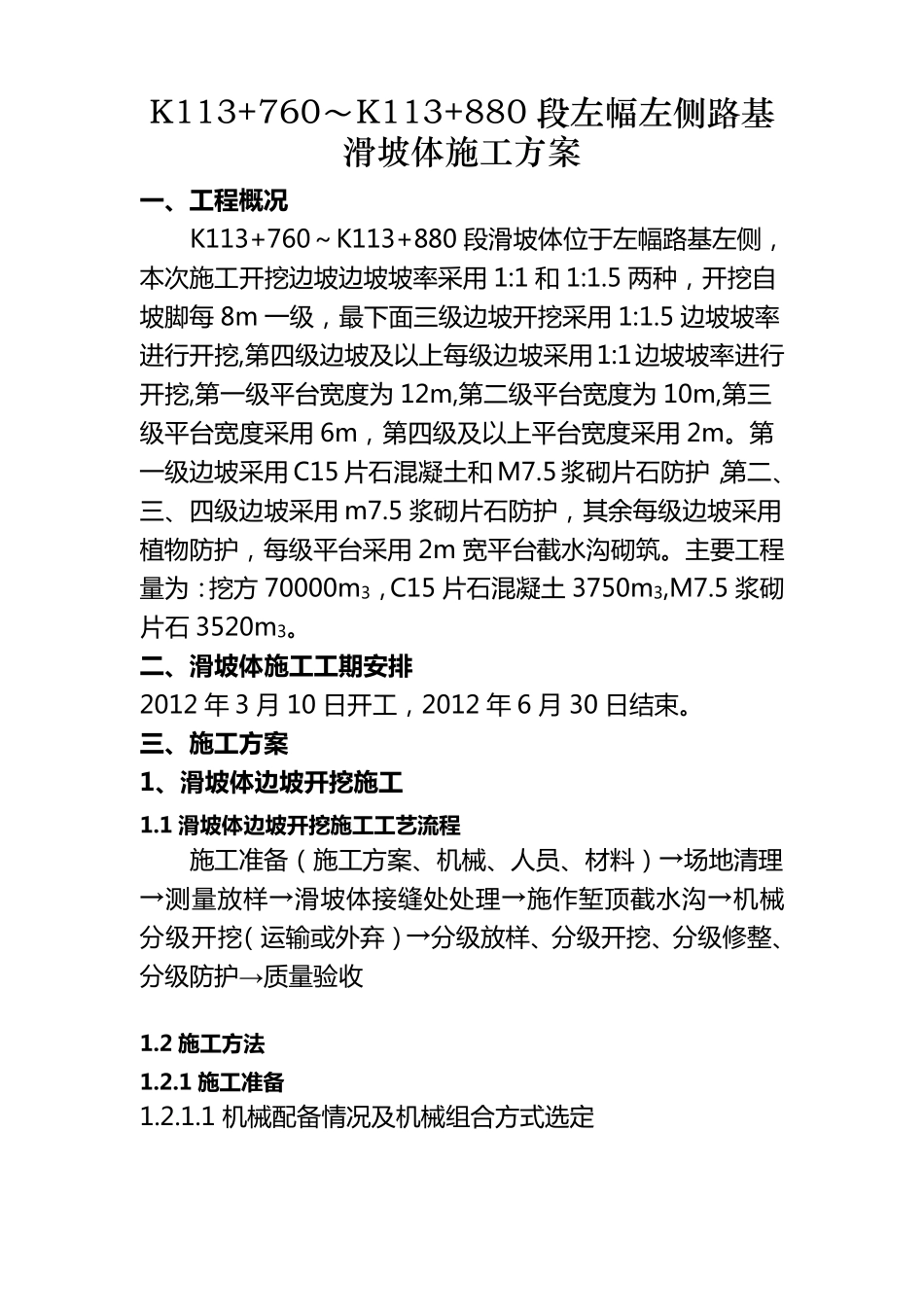

K113+760~ K113+880 段 左 幅 左 侧 路 基滑 坡 体 施 工 方 案 一 、工程概况 K113+760~ K113+880 段 滑 坡 体 位 于 左 幅 路 基 左 侧 ,本 次 施 工 开 挖 边 坡 边 坡 坡 率 采 用 1:1 和 1:1
5 两 种 , 开 挖 自坡 脚 每 8m 一 级 , 最 下 面 三 级 边 坡 开 挖 采 用 1:1
5 边 坡 坡 率进 行 开 挖 ,第 四 级 边 坡 及 以 上 每 级 边 坡 采 用 1:1边 坡 坡 率 进 行开 挖 ,第 一 级 平 台 宽 度 为 12m,第 二 级 平 台 宽 度 为 10m,第 三级 平 台 宽 度 采 用 6m, 第 四 级 及 以 上 平 台 宽 度 采 用 2m
第一 级 边 坡 采 用 C15 片 石 混 凝 土 和 M7
5 浆 砌 片 石 防 护 ,第 二 、三 、 四 级 边 坡 采 用 m7
5 浆 砌 片 石 防 护 , 其 余 每 级 边 坡 采 用植 物 防 护 , 每 级 平 台 采 用 2m 宽 平 台 截 水 沟 砌 筑
主 要 工 程量 为 : 挖 方 70000m3, C15 片 石 混 凝 土 3750m3,M7
5 浆 砌片 石 3520m3
二、滑坡体施工工期安排 2012 年 3 月 10 日 开 工 , 2012 年 6 月 30 日 结 束
三、施工方案 1、滑坡体边坡开挖施工 1
1 滑坡体边坡开挖施工工艺流程 施 工 准 备 ( 施 工 方 案 、 机 械 、 人 员 、 材 料 ) →场地清理→测量 放样→滑 坡 体 接缝处处理→施 作堑顶截 水 沟 →机 械分级 开 挖 ( 运输或外弃) →分级 放样、 分级 开 挖 、 分级 修整、分级 防 护 →质量 验收 1
2 施工方法 1

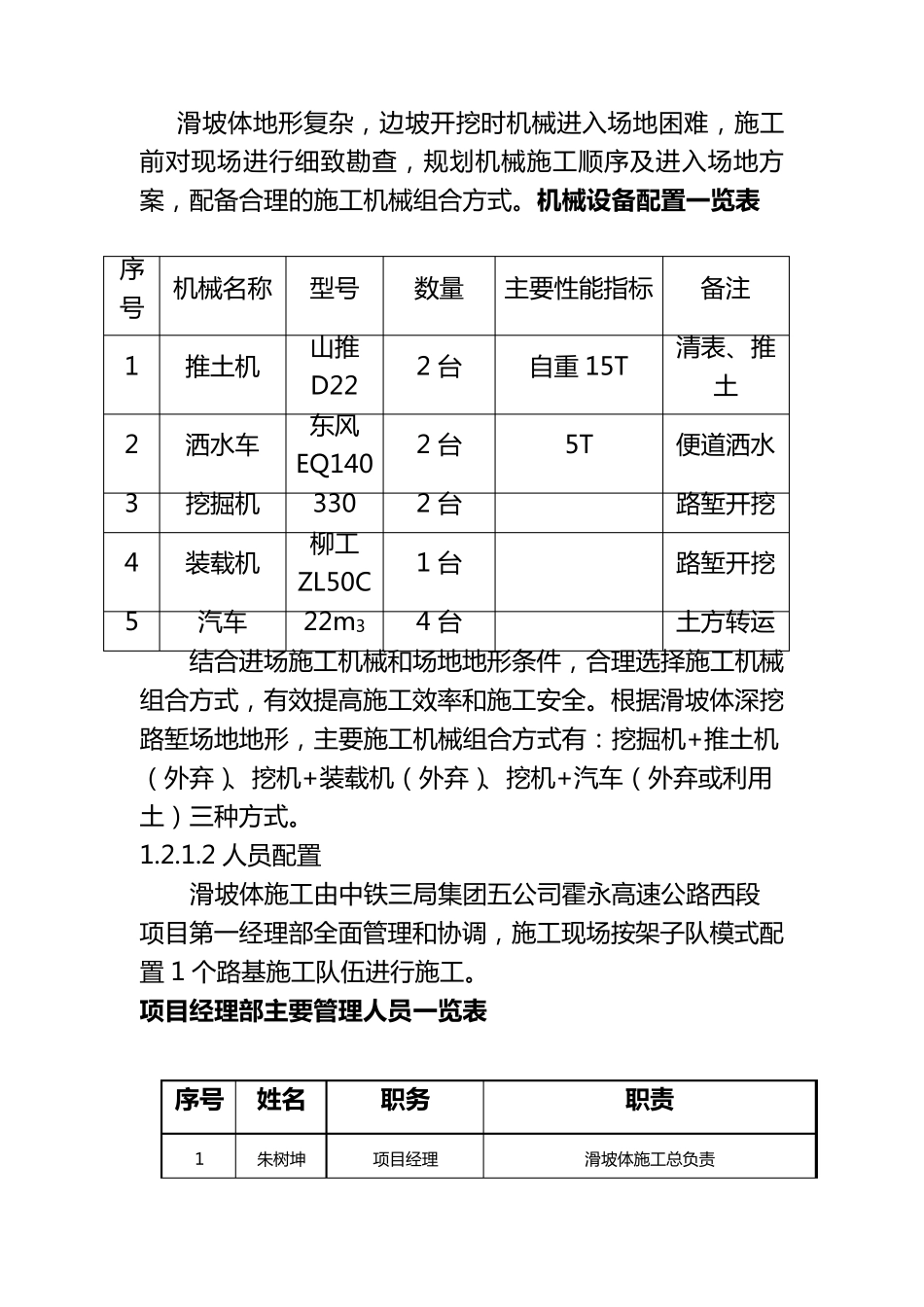

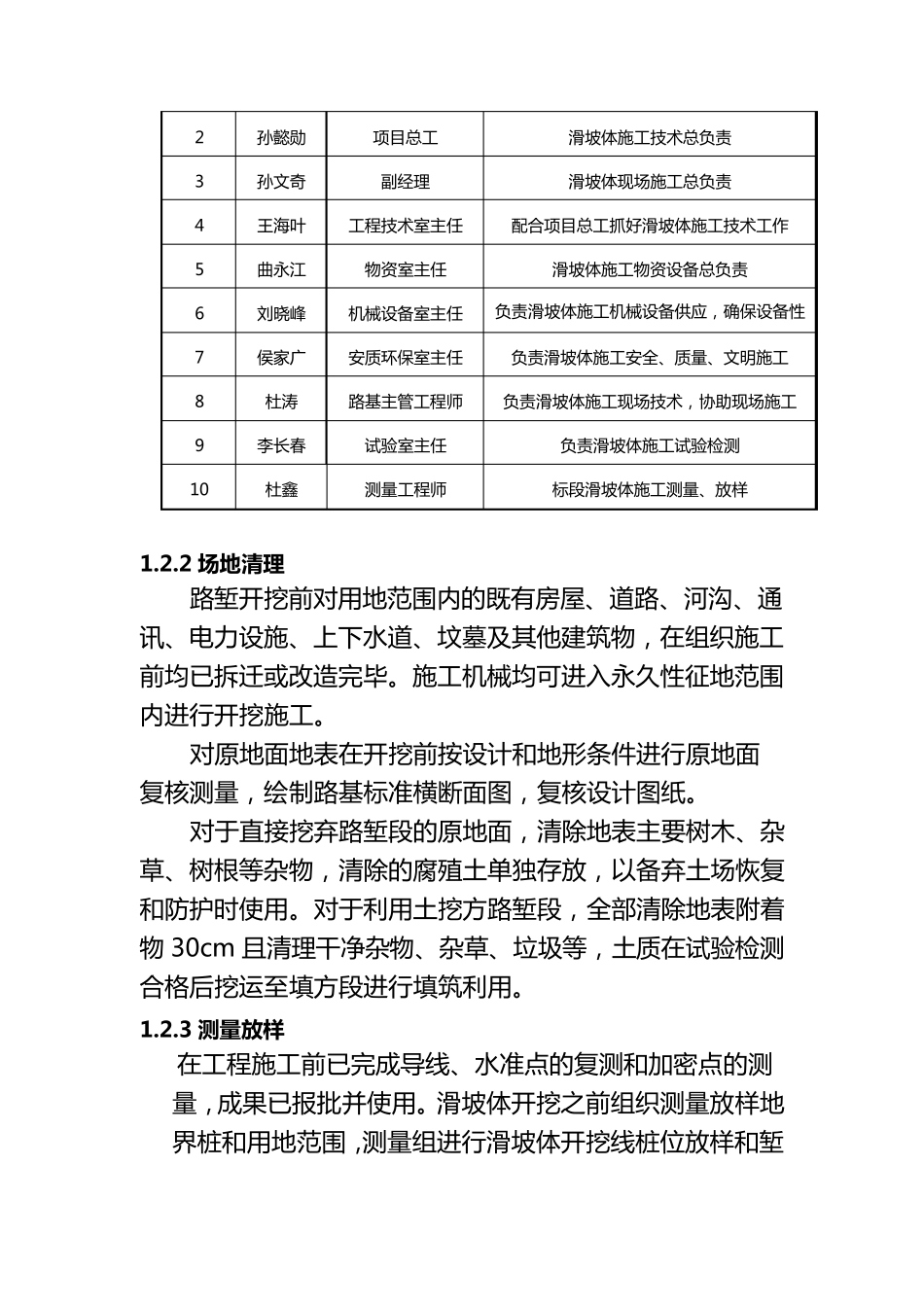

1 施工准备 1
