宜昌三峡国际会展中心综合项目三期一组团 灌注桩后注浆施工监理实施细则 编 制: 审 批: 北京中城建建设监理有限公司 宜昌三峡国际会展中心综合项目三期一组团监理部 二○一八年四月 1 目 的 为 了 满 足 工 程 桩 在 灌 注 桩 后 注 浆 施 工 中 作 到 技 术 先 进 、经济合理、确保质量、安全和环境符合要求,特制定本作 业指导书
2 范 围 灌 注 桩 后 注 浆 工 法可用于各类钻、挖、冲孔灌 注 桩 及地下连续墙的沉渣(虚土)、泥皮和桩 底、桩 侧一定范围土体的加固
3 职 责 3
1 项目部负责灌 注 桩 后 注 浆 施 工 全过程 的管理,项目经理根据各岗位人员的分工不同,安排具有相应能力的人员上岗
2 工 程 部对项目部进 行不定期的检查,确保施 工 全过程 的顺利进 行
3 总工 办负责工 程 完工 后 最终产品的验收工 作
4 程 序 内容 4
1 后 注 浆 工 艺流程 后 注 浆 工 艺流程 图如下: 4

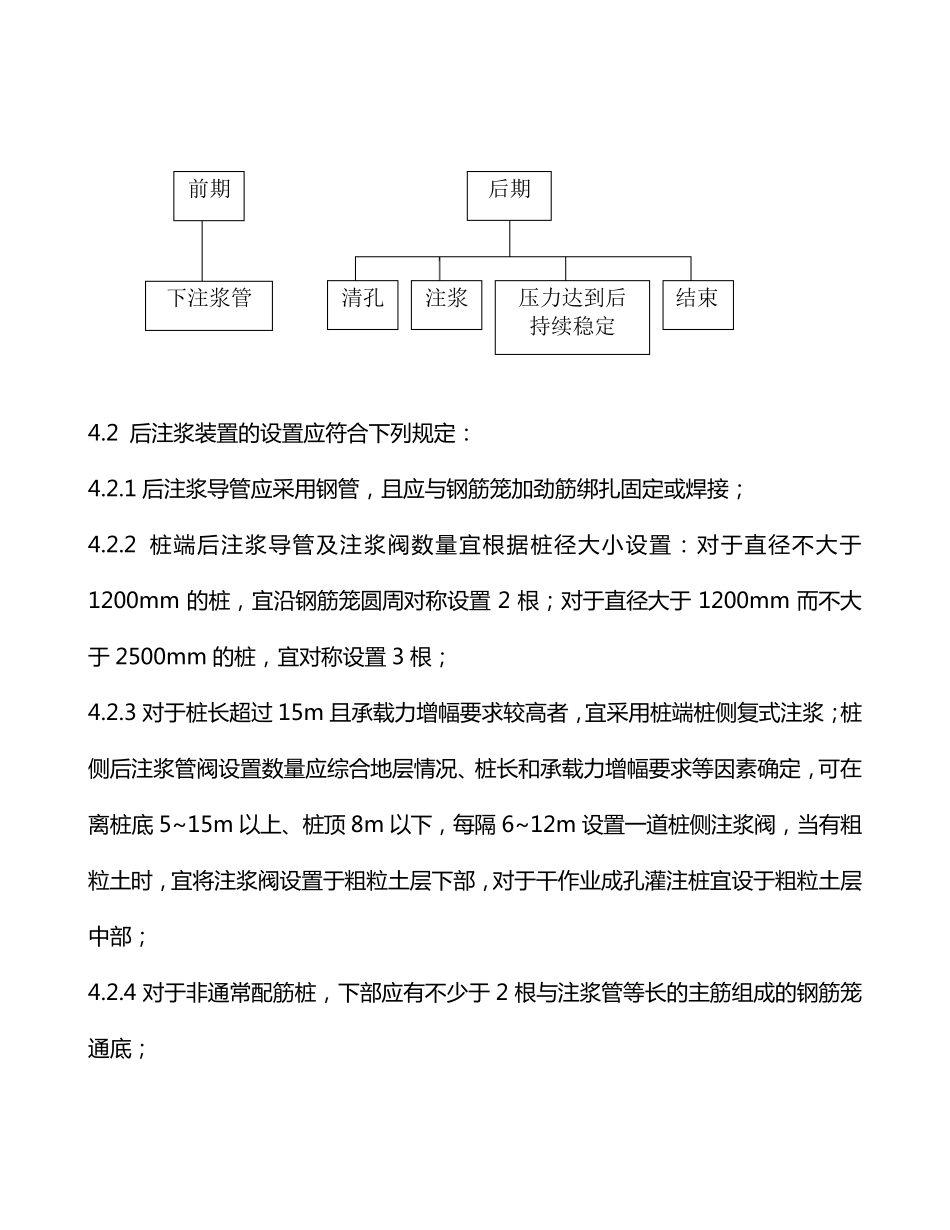

2 后 注 浆 装 置 的 设 置 应 符 合 下 列 规 定 : 4
1 后 注 浆 导 管 应 采 用 钢 管 , 且 应 与 钢 筋 笼 加 劲 筋 绑 扎 固 定 或 焊 接 ; 4
2 桩 端 后 注 浆 导 管 及 注 浆 阀 数 量 宜 根 据 桩 径 大 小 设 置 : 对 于 直 径 不 大 于1200mm 的 桩 , 宜 沿 钢 筋 笼 圆 周 对 称 设 置2 根 ; 对 于 直 径 大 于1200mm 而 不 大于 2500mm 的 桩 , 宜 对 称 设 置 3 根 ; 4
3 对 于 桩 长 超 过 15m 且 承 载 力 增 幅 要 求 较 高 者 , 宜 采 用 桩 端 桩 侧 复 式 注 浆 ; 桩侧 后 注 浆 管 阀 设 置 数 量 应 综 合 地 层 情 况 、桩 长
