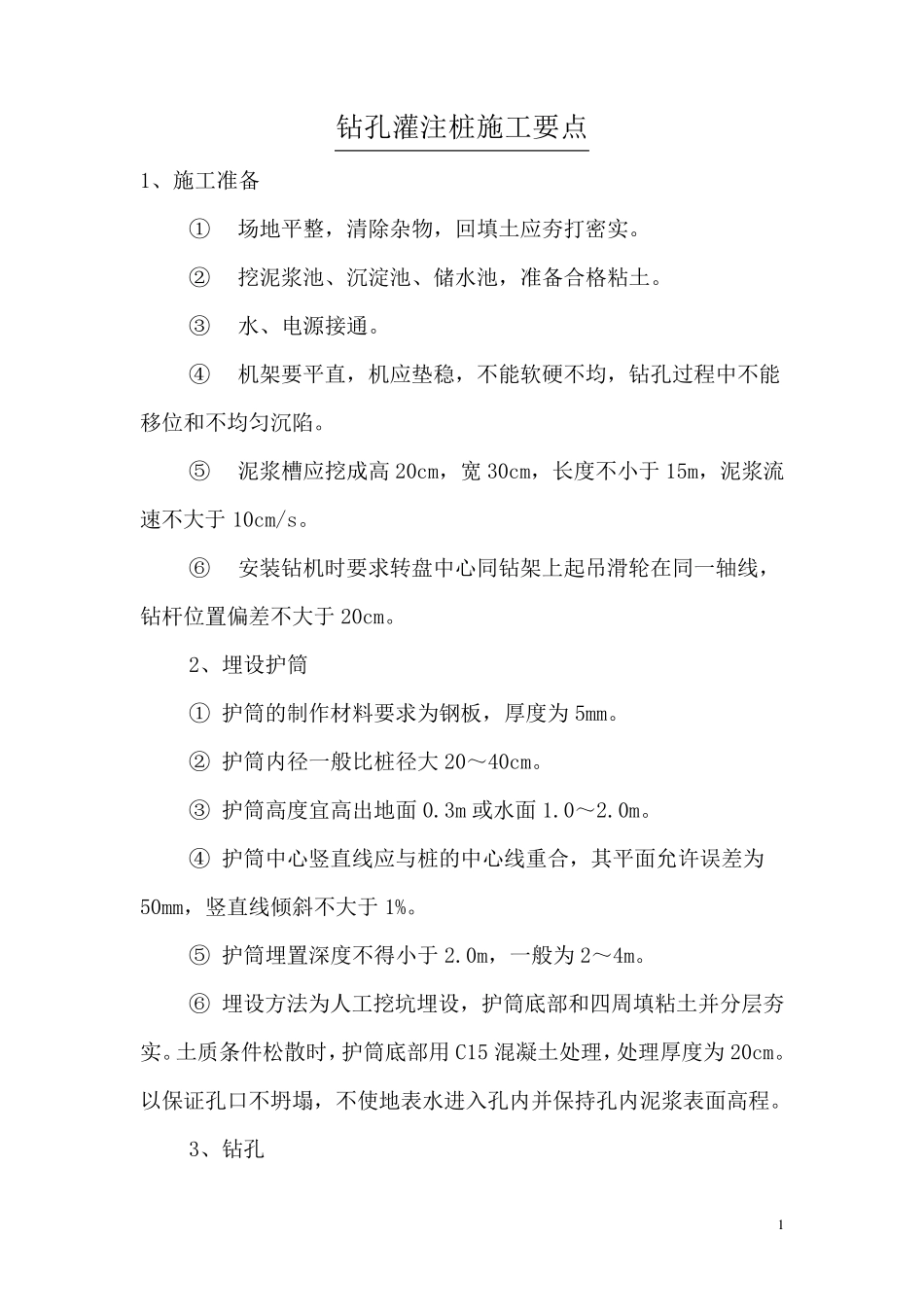

1 钻孔灌注桩施工要点 1、施工准备 ① 场地平整,清除杂物,回填土应夯打密实
② 挖泥浆池、沉淀池、储水池,准备合格粘土
③ 水、电源接通
④ 机架要平直,机应垫稳,不能软硬不均,钻孔过程中不能移位和不均匀沉陷
⑤ 泥浆槽应挖成高 20cm,宽 30cm,长度不小于 15m,泥浆流速不大于 10cm/s
⑥ 安装钻机时要求转盘中心同钻架上起吊滑轮在同一轴线,钻杆位置偏差不大于 20cm
2、埋设护筒 ① 护筒的制作材料要求为钢板,厚度为 5mm
② 护筒内径一般比桩径大 20~40cm
③ 护筒高度宜高出地面 0
3m 或水面 1
④ 护筒中心竖直线应与桩的中心线重合,其平面允许误差为50mm,竖直线倾斜不大于 1%
⑤ 护筒埋置深度不得小于 2
0m,一般为 2~4m
⑥ 埋设方法为人工挖坑埋设,护筒底部和四周填粘土并分层夯实
土质条件松散时,护筒底部用C15 混凝土处理,处理厚度为 20cm
以保证孔口不坍塌 ,不使 地表 水进 入 孔内并保持 孔内泥浆表 面高程

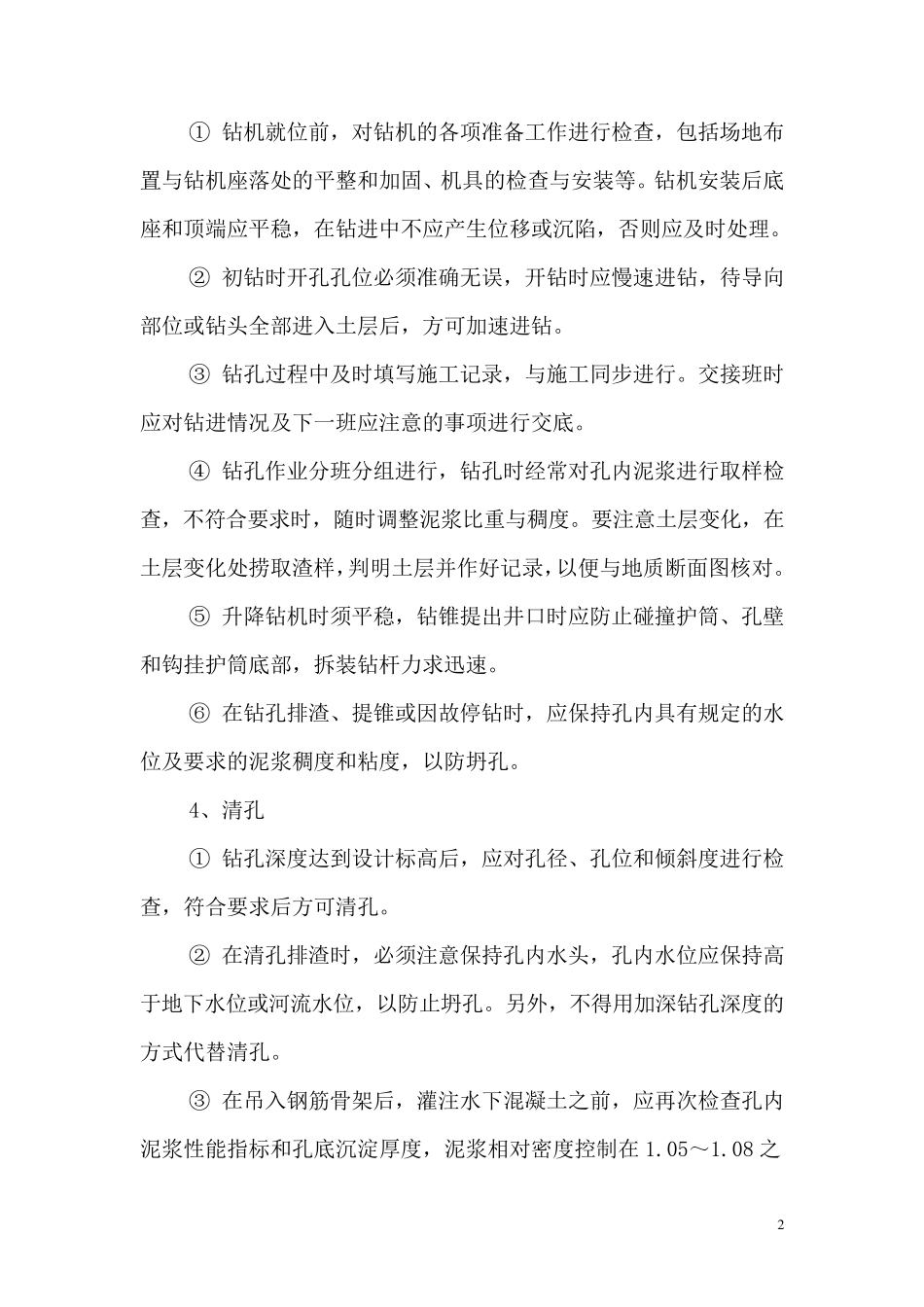

3、钻孔 2 ① 钻机就位前,对钻机的各项准备工作进行检查,包括场地布置与钻机座落处的平整和加固、机具的检查与安装等
钻机安装后底座和顶端应平稳,在钻进中不应产生位移或沉陷,否则应及时处理
② 初钻时开孔孔位必须准确无误,开钻时应慢速进钻,待导向部位或钻头全部进入土层后,方可加速进钻
③ 钻孔过程中及时填写施工记录,与施工同步进行
交接班时应对钻进情况及下一班应注意的事项进行交底
④ 钻孔作业分班分组进行,钻孔时经常对孔内泥浆进行取样检查,不符合要求时,随时调整泥浆比重与稠度
要注意土层变化,在土层变化处捞取渣样,判明土层并作好记录,以便与地质断面图核对
⑤ 升降钻机时须平稳,钻锥提出井口时应防止碰撞护筒、孔壁和钩挂护筒底部,拆装钻杆力求迅速

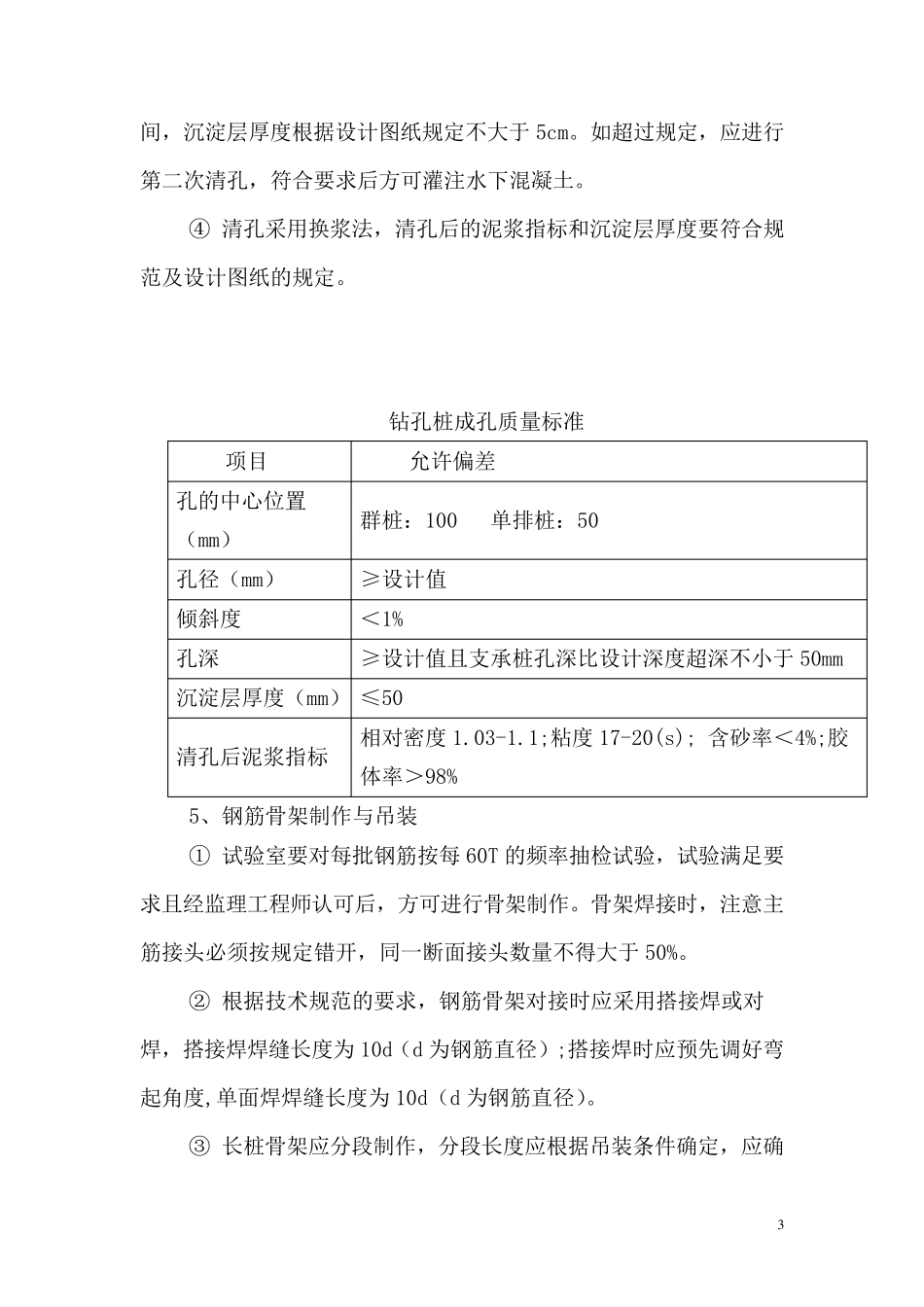

⑥ 在钻孔排 渣
