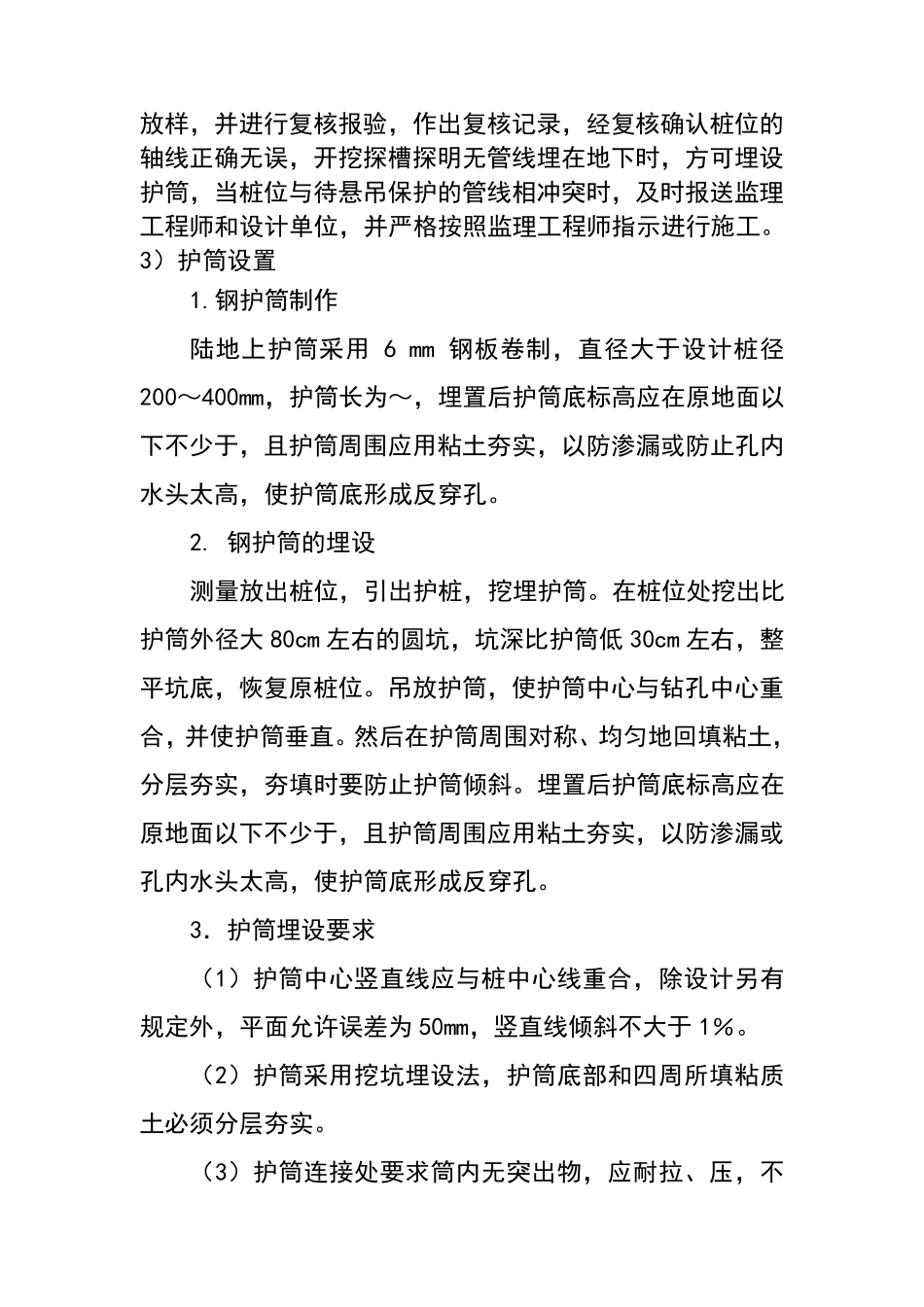

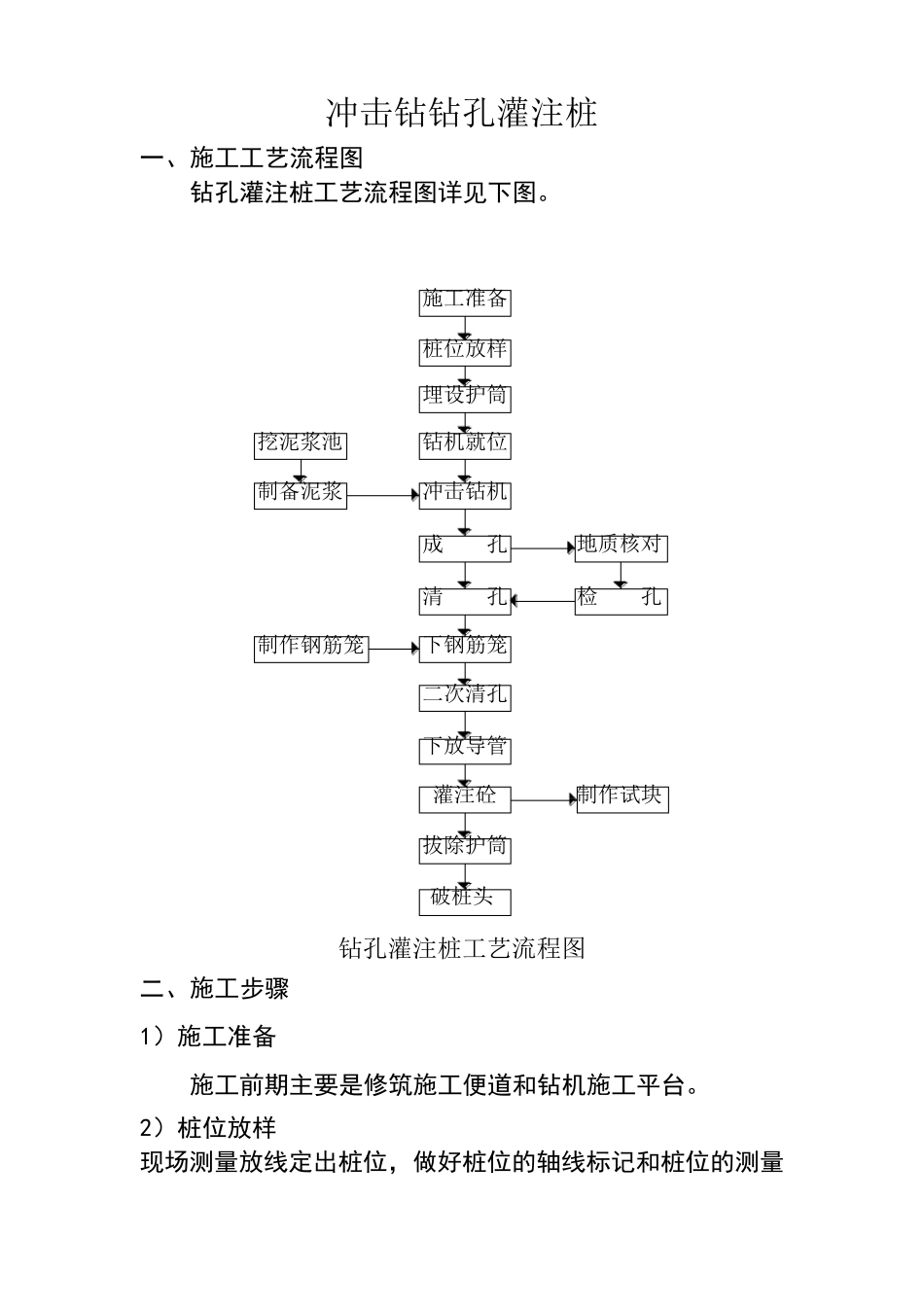

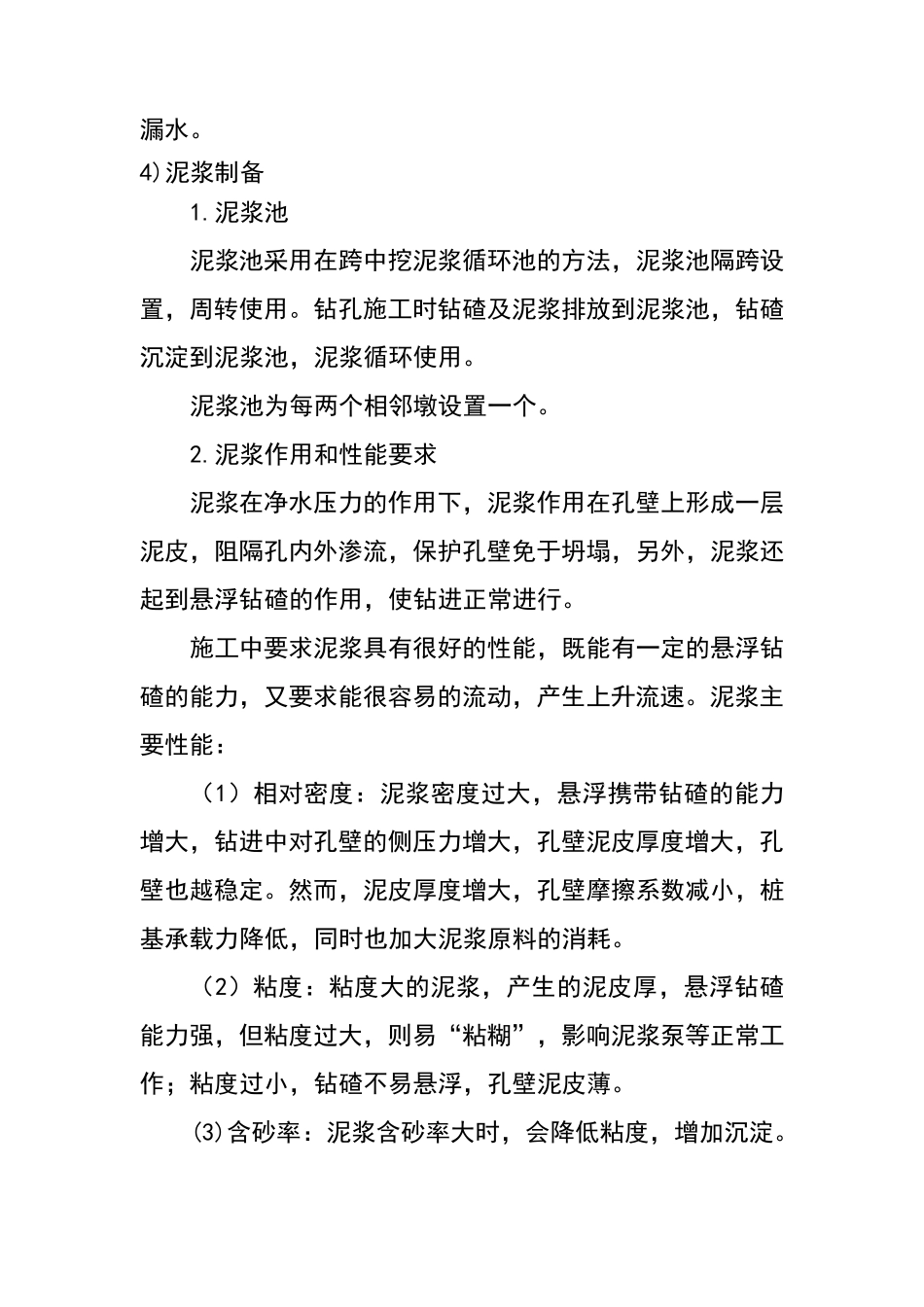

冲击钻钻孔灌注桩 一、施工工艺流程图 钻孔灌注桩工艺流程图详见下图。 制作钢筋笼制作试块检 孔地质核对挖泥浆池制备泥浆拔除护筒灌注砼下放导管二次清孔下钢筋笼清 孔成 孔冲击钻机钻机就位埋设护筒桩位放样施工准备破桩头 钻孔灌注桩工艺流程图 二、施工步骤 1)施工准备 施工前期主要是修筑施工便道和钻机施工平台。 2)桩位放样 现场测量放线定出桩位,做好桩位的轴线标记和桩位的测量放 样 , 并 进 行 复 核 报 验 , 作 出 复 核 记 录 , 经 复 核 确 认 桩 位 的轴 线 正 确 无 误 , 开 挖 探 槽 探 明 无 管 线 埋 在 地 下 时 , 方 可 埋 设护 筒 , 当 桩 位 与 待 悬 吊 保 护 的 管 线 相 冲 突 时 , 及 时 报 送 监 理工 程 师 和 设 计 单 位 , 并 严 格 按 照 监 理 工 程 师 指 示 进 行 施 工 。 3) 护 筒 设 置 1.钢 护 筒 制 作 陆 地 上 护 筒 采 用6 mm 钢 板 卷 制 , 直 径 大 于 设 计 桩 径200~ 400mm, 护 筒 长 为 ~ , 埋 置 后 护 筒 底 标 高 应 在 原 地 面 以下 不 少 于 , 且 护 筒 周 围 应 用 粘 土 夯 实 , 以 防 渗 漏 或 防 止 孔 内水 头 太 高 , 使 护 筒 底 形 成 反 穿 孔 。 2. 钢 护 筒 的 埋 设 测 量 放 出 桩 位 , 引 出 护 桩 , 挖 埋 护 筒 。 在 桩 位 处 挖 出 比护 筒 外 径 大 80cm 左 右 的 圆 坑 , 坑 深 比 护 筒 低30cm 左 右 , 整平坑 底 , 恢复 原 桩 位 。 吊 放 护 筒 , 使 护 筒 中心与 钻孔 中心重合, 并 使 护 筒 垂直 。 然后 在 护 筒 周 围 对称、均匀地 回填粘 土 ,分层夯 实 , 夯 填时 要防 止 护 筒 倾斜。 埋 置 后 护 筒 底 标 高 应 在原 地 面 以 下 不 少 于 , 且 护 筒 周 围 应 用 粘 土 夯 实 , 以 防 渗 漏 或孔 内 水 头 太 高 , 使 护 筒 底 形 成 反 穿 孔 。 3.护 筒 埋 设 要求 (1) 护 筒 中心竖直 线 应 与 桩 中心线 重合, 除设 计 另有规定外 , 平面 允 许 误 差 为 50mm, 竖直 线 倾斜不 大 于 1% 。 (2)...
