1 灌注桩施工方案 一、 编制依据 1、 甲方对本工程施工方案的编制要求; 2、 建筑地基技术处理规范(JGJ79-2012); 3、 建筑桩基技术规范(JGJ94-2008); 4、 建筑桩基检测技术规范(JGJ106-2014); 5、 湿陷性黄土地区建筑灌注桩技术规范(DB62/T25-3084-2014); 6、 我公司多年来的桩基工程施工经验; 7、 国家、地方执行的施工规范; 二、工程概况 本工程采用旋挖钻孔灌注桩基础,持力层选择强风化岩泥层,桩长不小于 44米,桩底进入持力层内不小于 1
0 米,施工前应进行试孔,选择适宜的成空钻头,桩基成空时选择适宜合适的护壁材料,控制好桩底沉渣,确保满足不得大于 50mm 的要求
三、旋挖钻孔前的准备工作 钻孔前的准备工作主要包括桩位放样,整理平整场地,布设施工便道,设置供电及供水系统,制作和埋设护筒,制作钻孔架,泥浆的制备和准备钻孔机具等
四、说明 本工程钻孔桩均使用钢护筒,采用 2mm-5mm 钢板制作
为保证其刚度,防止变形,在护筒上、下端和中 部 外 侧 各 焊 一道加 劲 肋
本项 目 的钻孔桩直 径 为100cm
根 据钻孔桩直 径 ,我们 所 做 的护筒直 径 应为120cm-125cm
护筒埋设时, 2 其轴线对准测量所标出的桩位中心,护筒周围和护筒底接触紧密,保证其位置偏差不大于5cm,倾斜度不大于1%
基坑开挖至-6
3 米,设计桩顶标高为-7
1米,桩身锚入承台100mm,钢筋锚入承台63mm
五、护壁材料的选用 采用速溶型奈普顿泥浆材料,钻孔前提前准备好奈普顿泥浆,化学泥浆用量一般情况下比例按0
1 配置,根据现场的实际情况实验确定配合比,在护筒内先进行泥浆的配置
护筒内配置用量为平均量的1
在钻进到护筒底部以下3 米后,加量按照平均用量添加既可

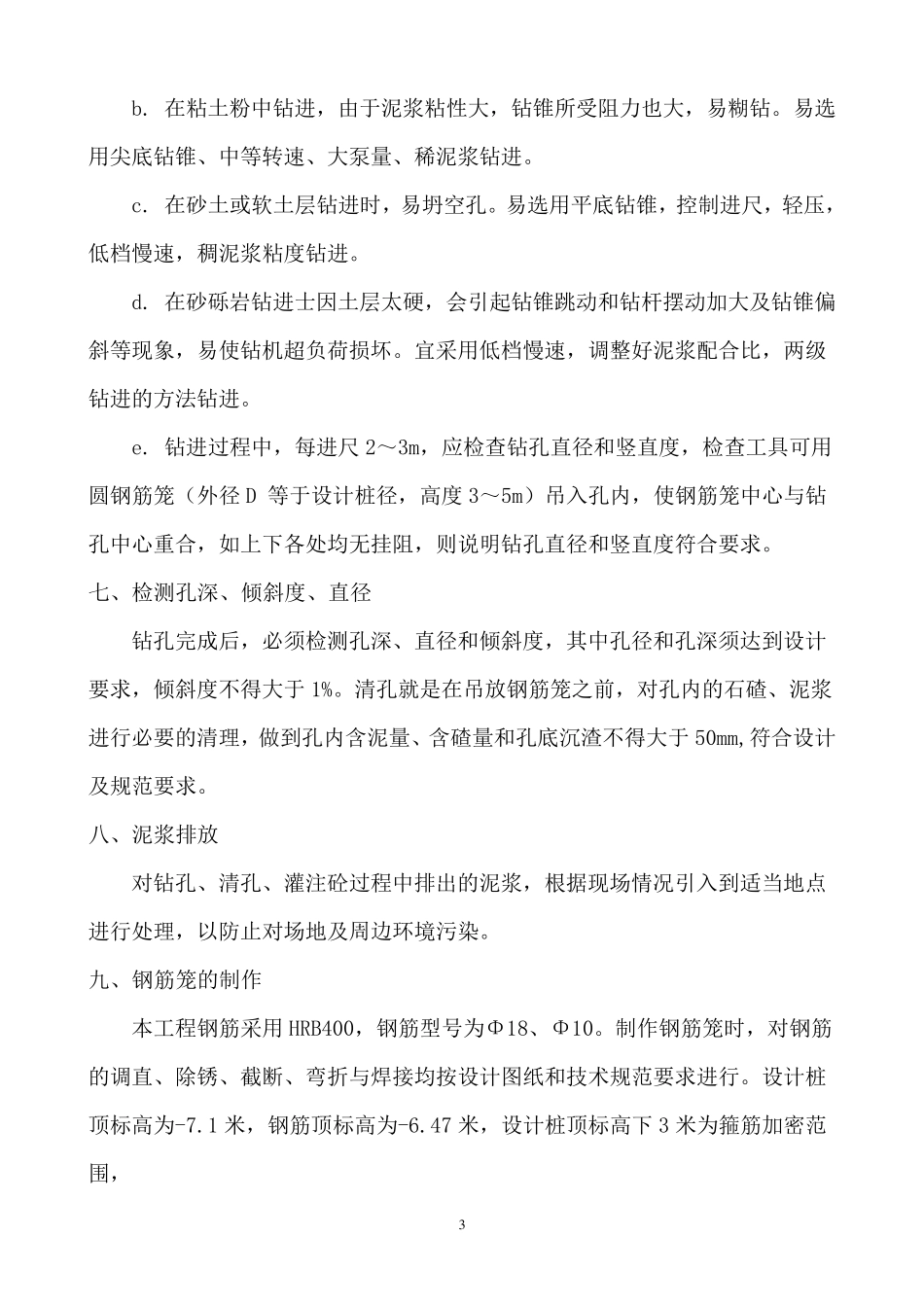

在钻孔至将近设计孔深
