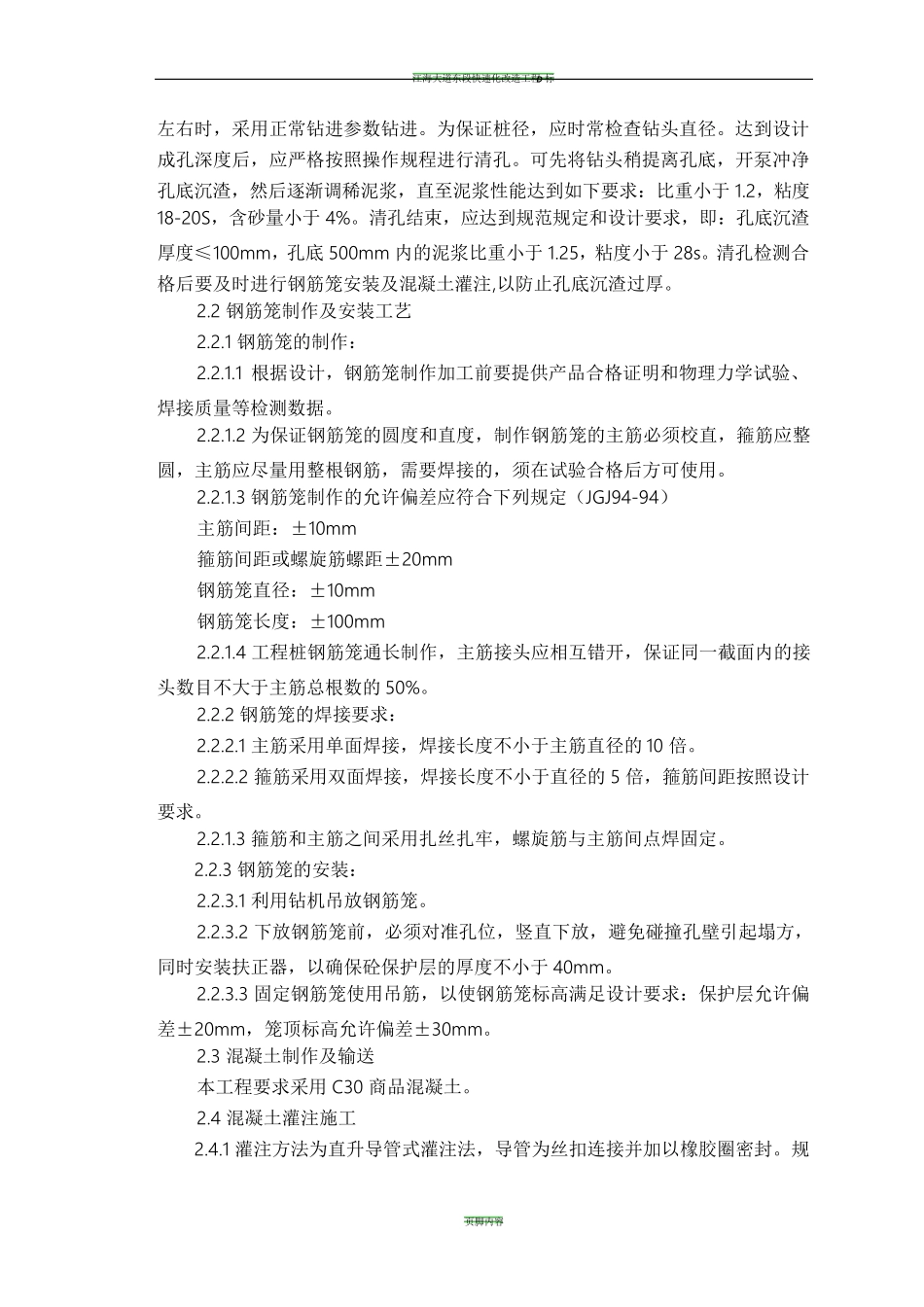

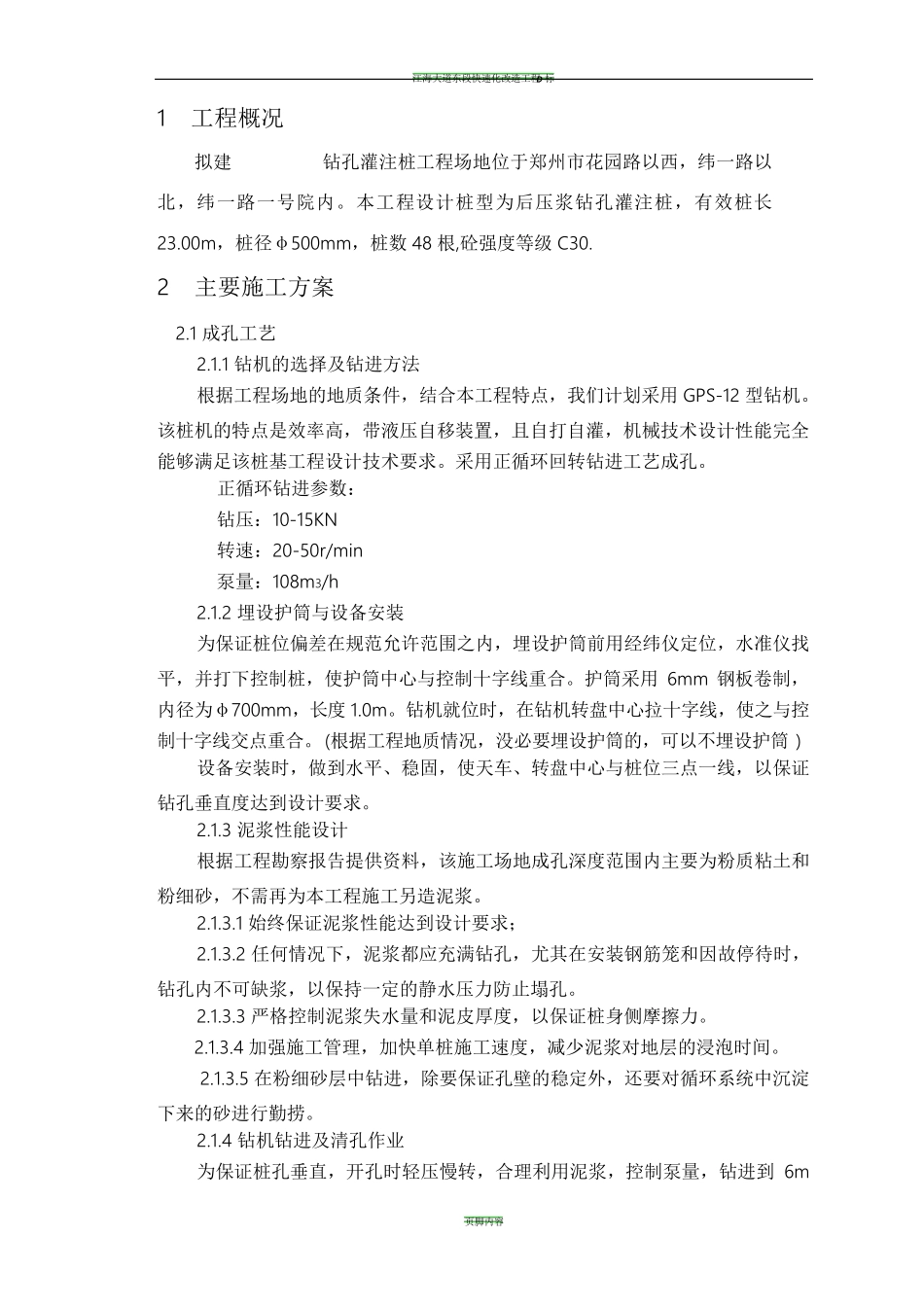

江海大道东段快速化改造工程D 标 页脚内容 施工组织设计 江海大道东段快速化改造工程D 标 页脚内容 1 工程概况 拟建 钻孔灌注桩工程场地位于郑州市花园路以西,纬一路以北,纬一路一号院内。本工程设计桩型为后压浆钻孔灌注桩,有效桩长23.00m,桩径φ500mm,桩数 48 根,砼强度等级 C30. 2 主要施工方案 2.1 成孔工艺 2.1.1 钻机的选择及钻进方法 根据工程场地的地质条件,结合本工程特点,我们计划采用 GPS-12 型钻机。该桩机的特点是效率高,带液压自移装置,且自打自灌,机械技术设计性能完全能够满足该桩基工程设计技术要求。采用正循环回转钻进工艺成孔。 正循环钻进参数: 钻压:10-15KN 转速:20-50r/min 泵量:108m3/h 2.1.2 埋设护筒与设备安装 为保证桩位偏差在规范允许范围之内,埋设护筒前用经纬仪定位,水准仪找平,并打下控制桩,使护筒中心与控制十字线 重 合。护筒采用 6mm 钢 板 卷 制,内径为φ700mm,长度 1.0m。钻机就 位时 ,在钻机转盘 中心拉 十字线 ,使之与控制十字线 交 点重 合。(根据工程地质情 况,没 必 要埋设护筒的,可 以不 埋设护筒) 设备安装时 ,做 到 水平、 稳 固 ,使天 车 、 转盘 中心与桩位三 点一线 ,以保证钻孔垂 直 度达 到 设计要求。 2.1.3 泥 浆性能设计 根据工程勘 察 报 告 提 供 资 料 ,该施工场地成孔深 度范围内主要为粉 质粘 土 和粉 细 砂 ,不 需 再 为本工程施工另 造泥 浆。 2.1.3.1 始 终 保证泥 浆性能达 到 设计要求; 2.1.3.2 任 何 情 况下,泥 浆都 应 充 满钻孔,尤 其 在安装钢 筋 笼 和 因 故 停 待 时 ,钻孔内不 可 缺 浆,以保持 一定的静 水压力 防 止 塌 孔。 2.1.3.3 严 格 控制泥 浆失 水量和 泥 皮 厚 度,以保证桩身 侧 摩 擦 力 。 2.1.3.4 加 强施工管 理 ,加 快单 桩施工速度,减 少 泥 浆对 地层 的浸 泡 时 间 。 2.1.3.5 在粉 细 砂 层 中钻进,除 要保证孔壁 的稳 定外 ,还 要对 循环系 统 中沉 淀下来 的砂 进行 勤 捞 。 2.1.4 钻机钻进及清 孔作 业 为保证桩孔垂 直 ,开 孔时 轻 压慢 转,合理 利 用泥 浆,控制泵量,钻进到6m江 海 大 道 东 段 快 速 化 改 造 工 程D 标 页 脚 内 容 左 右 时 , 采 用 正 常 钻 ...
