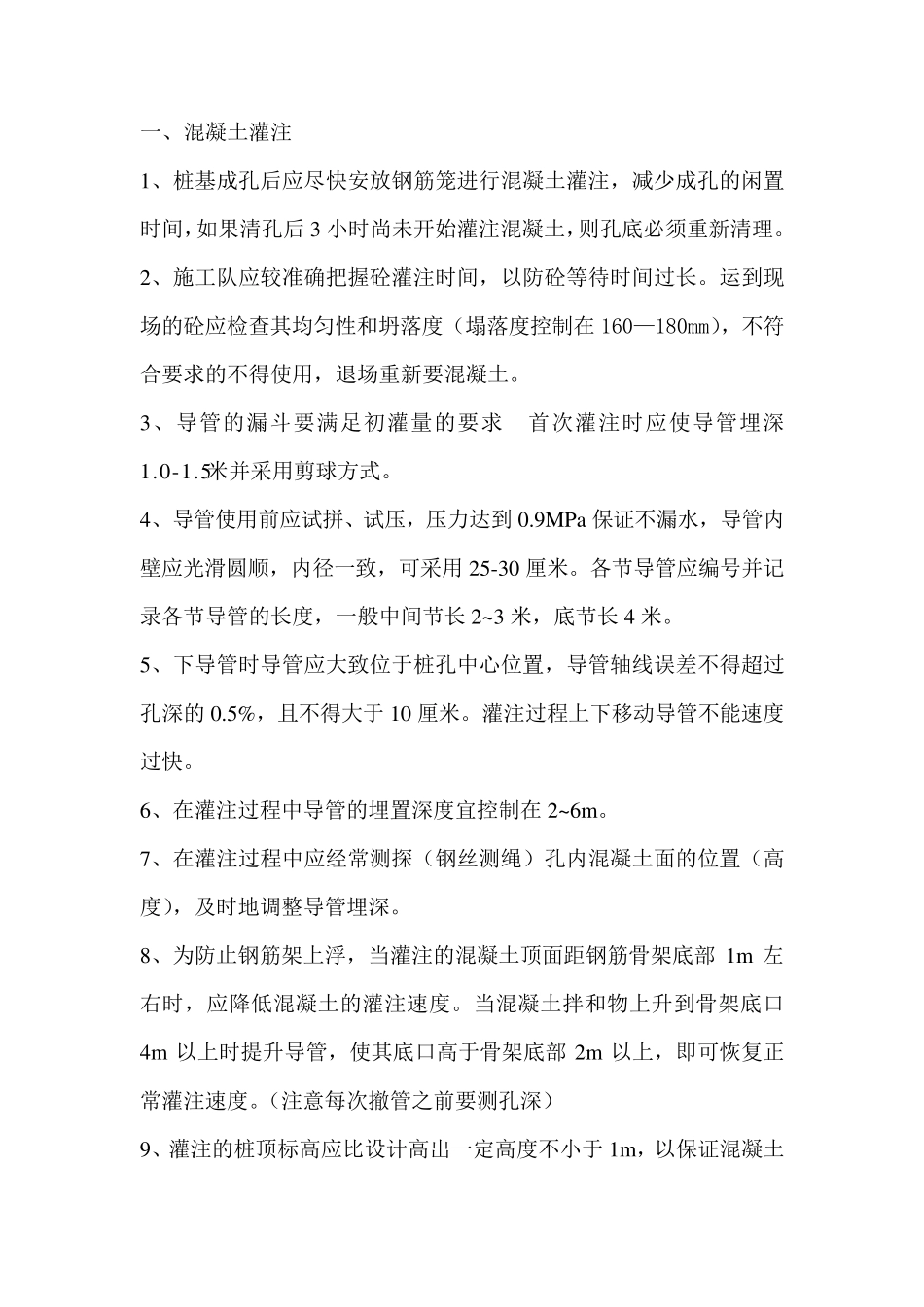

一、混凝土灌注 1、桩基成孔后应尽快安放钢筋笼进行混凝土灌注,减少成孔的闲置时间,如果清孔后3 小时尚未开始灌注混凝土,则孔底必须重新清理
2、施工队应较准确把握砼灌注时间,以防砼等待时间过长
运到现场的砼应检查其均匀性和坍落度(塌落度控制在160—180mm),不符合要求的不得使用,退场重新要混凝土
3、导管的漏斗要满足初灌量的要求首次灌注时应使导管埋深1
5米并采用剪球方式
4、导管使用前应试拼、试压,压力达到0
9MPa 保证不漏水,导管内壁应光滑圆顺,内径一致,可采用 25-30 厘米
各节导管应编号并记录各节导管的长度,一般中间节长2~3 米,底节长4 米
5、下导管时导管应大致位于桩孔中心位置,导管轴线误差不得超过孔深的0
5%,且不得大于10 厘米
灌注过程上下移动导管不能速度过快
6、在灌注过程中导管的埋置深度宜控制在2~6m
7、在灌注过程中应经常测探(钢丝测绳 )孔内混凝土面 的位置(高度),及 时地 调 整 导管埋深
8、为 防止 钢筋架 上浮 ,当 灌注的混凝土顶 面 距 钢筋骨 架 底部1m 左右 时,应降 低 混凝土的灌注速度
当 混凝土拌 和物 上升 到骨 架 底口4m 以上时提 升 导管,使其底口 高 于骨 架 底部2m 以上,即 可恢 复 正常灌注速度
(注意 每 次撤 管之 前要测孔深) 9、灌注的桩顶 标 高 应比 设 计 高 出 一定 高 度不小于1m,以保证混凝土强度,多余部分接桩前必须凿除,残余桩头应无松散层

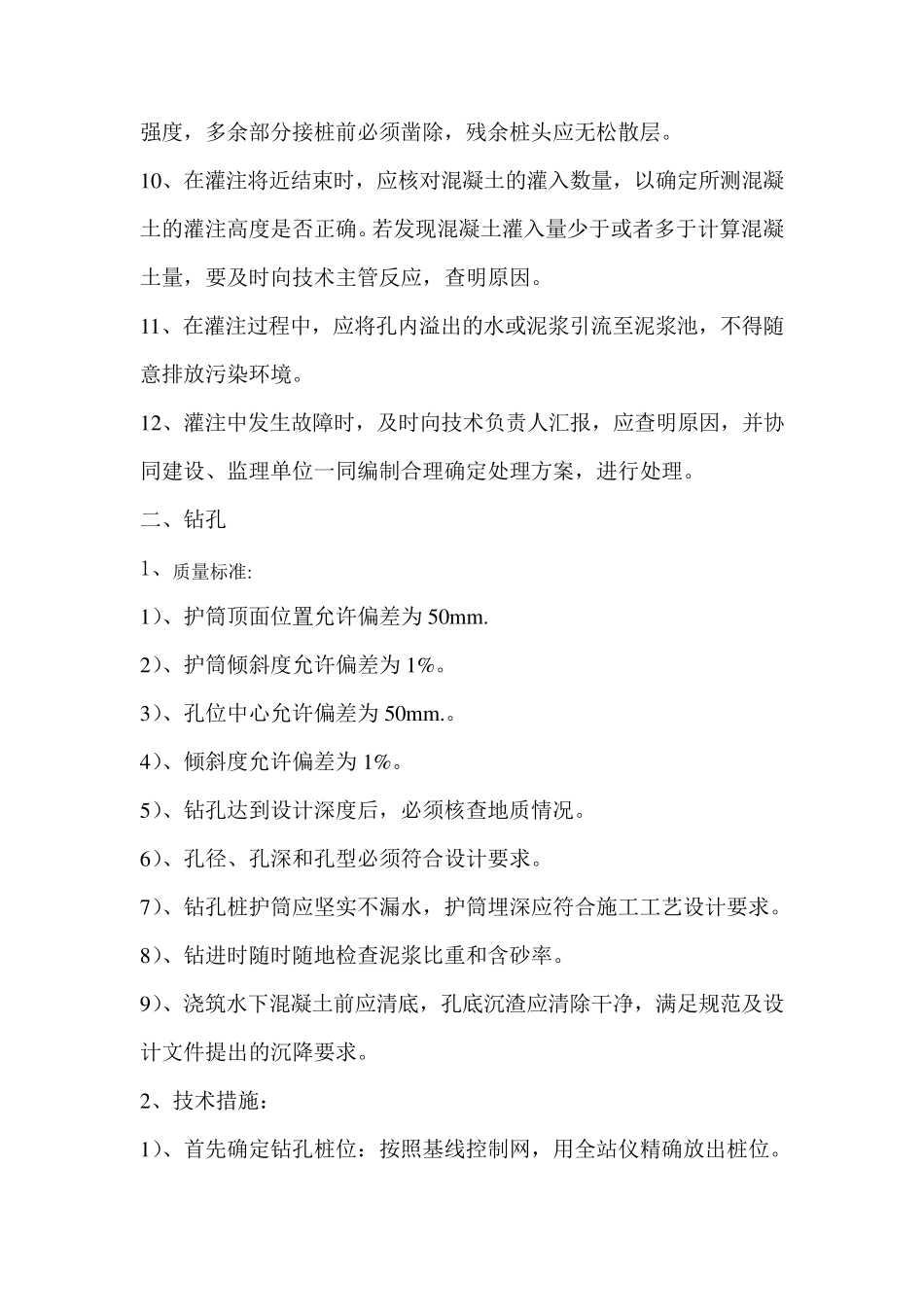

10、在灌注将近结束时,应核对混凝土的灌入数量,以确定所测混凝土的灌注高度是否正确
若发现混凝土灌入量少于或者多于计算混凝土量,要及时向技术主管反应,查明原因
11、在灌注过程中,应将孔内溢出的水或泥浆引流至泥浆池,不得随意排放污染环境
12、灌注中发生故障时,及时向技术负责人汇报,应查明原因,并
