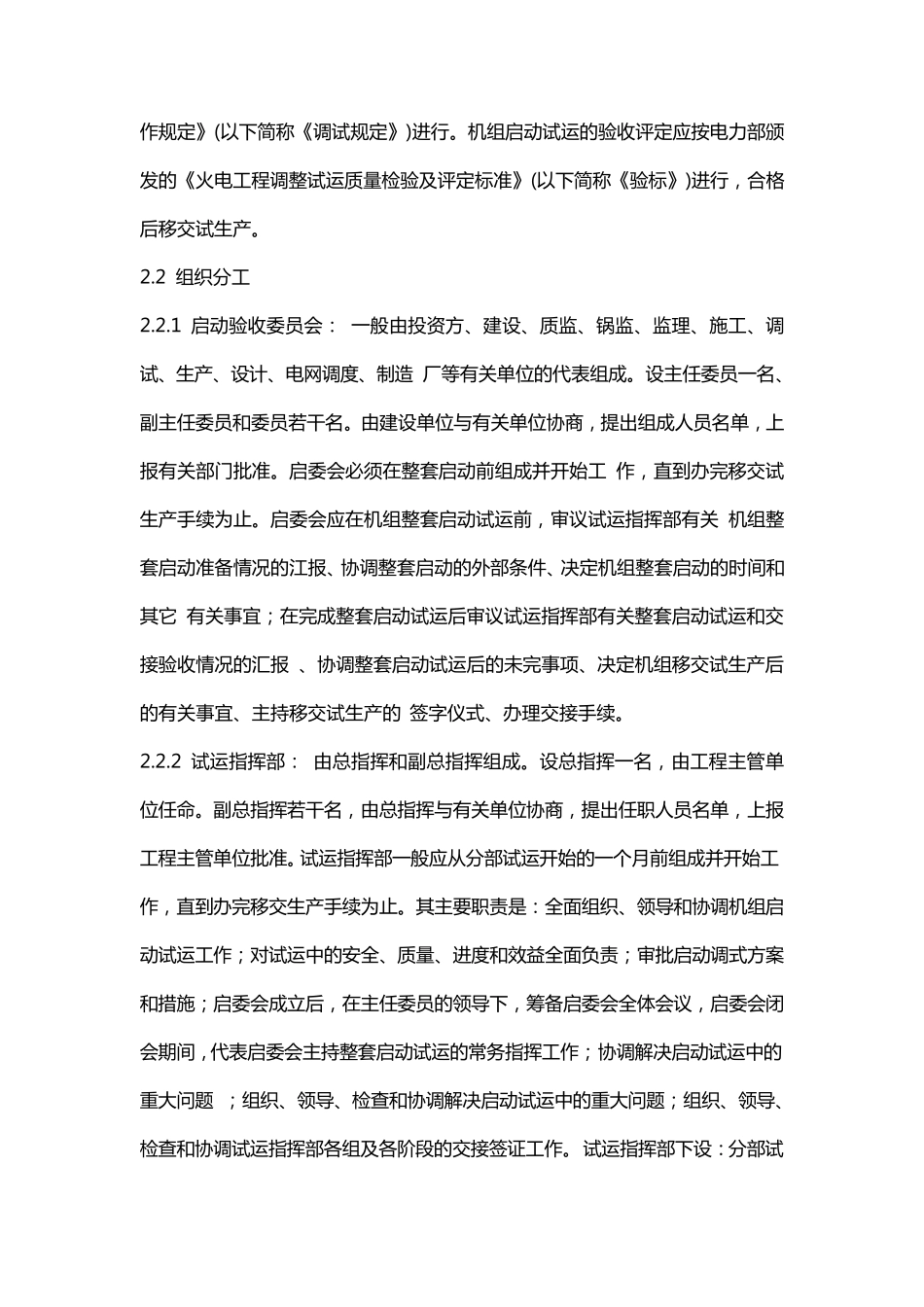

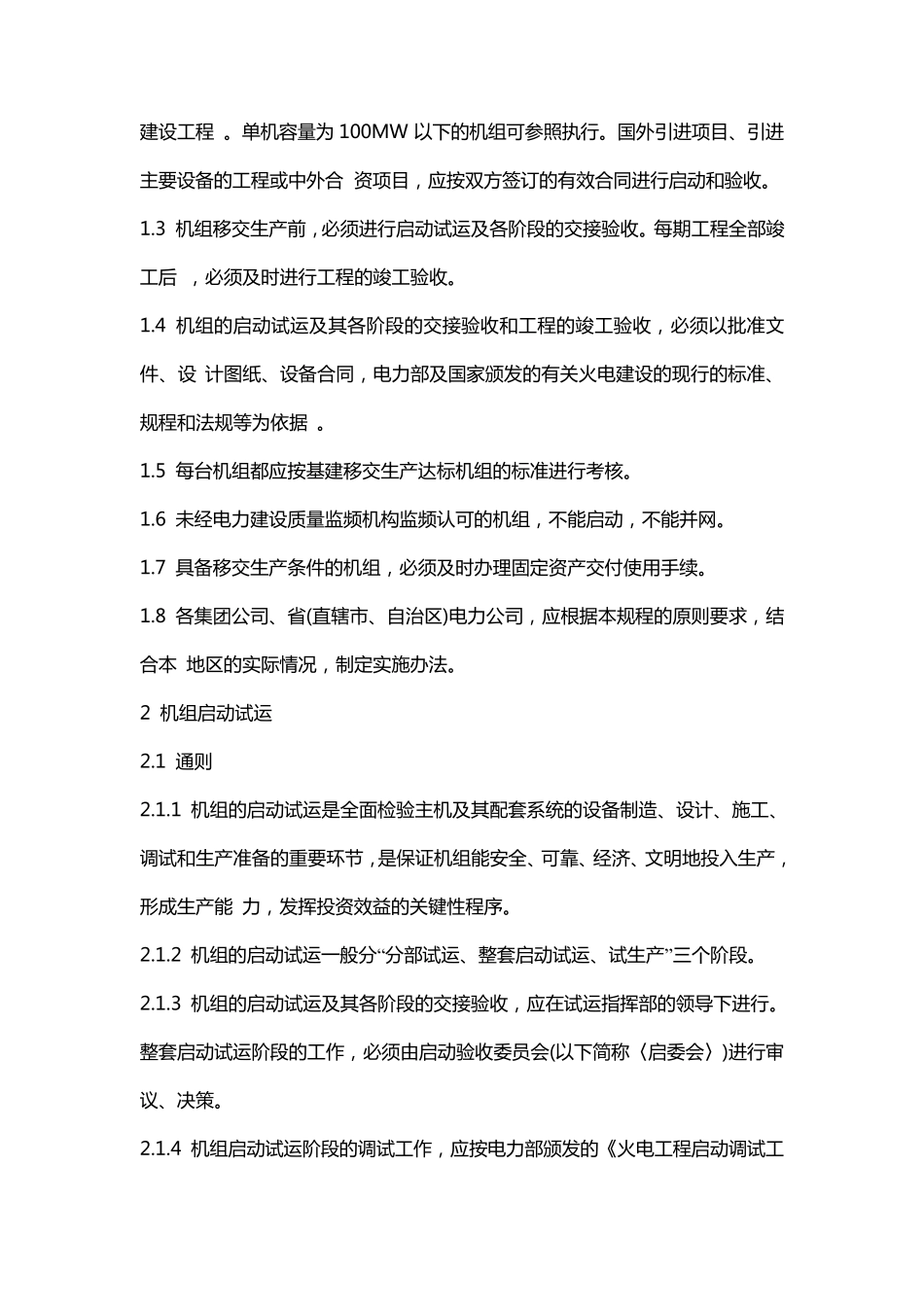

电 力 工 业 部 关 于 颁 发 《火力 发 电 厂基本建设工 程启动 及竣工 验收规程(1996)年版》的通知 1996 年3 月18 日 电 建 [1996]159 号 为 适 应 我 国 火 电 建 设 大 机 组 发 展 的 需 要 , 规 范 火 电 机 组 的 启 动 试 运 及 交 接 验 收 工作 , 确 保 工 程 质 量 , 充 分 发 挥 投 资 效 益 , 我 部 将1993 年 颁 布 的 《 火 力 发 电 厂 基本 建 设 工 程 启 动 及 竣 工 验 收 规 程 》 修 订 为 《 火 力 发 电 厂 基 本 建 设 工 程 启 动 及 竣工 验 收 规 程 (1996)年 版 》 , 颁 发 给 你 们 , 请 贯 彻 执 行 , 并 将 执 行 中 的 问 题 及 时报 部 建 设 协 调 司 。 附 件 : 《 火 力 发 电 厂 基 本 建 设 工 程 启 动 及 竣 工 验 收 规 程 (1996 年 版 )》 附 件 : 火 力 发 电 厂 基 本 建 设 工 程 启 动 及 竣 工 验 收 规 程 中 华 人 民 共 和 国 电 力 工 业 部 一 九 九 六 年 三 月 十 二 日 1 总 则 1.1 为 适 应 我 国 火 电 建 设 大 机 组 发 展 的 需 要 , 规 范 火 电 机 组 的 启 动 试 运 及 交 接 验收 工 作 , 提 高 火 电 工 程 的 质 量 , 充 分 发 挥 投 资 效 益 , 根 据 国 家 计 委 颁 发 的 《 建设 项 目 (工 程 )竣 工 验 收 办 法 》 结 合 我 国 电 力 建 设 的 成 功 经 验 和 实 际 情 况 , 特 制 订本 规 程 。 1.2 本 规 程 适 用 于 单 机 容 量 为100MW 及 以 上 的 各 类 新 (扩 、改)建 的 火 力 发 电 厂建 设 工 程 。 单 机 容 量 为 100MW 以 下 的 机 组 可 参 照 执 行 。 国 外 引 进 项 目 、引 进主要设 备的 工 程 或中外 合 资项 目 ,应按双方签订的 有效合同进 行 启动和验收。 1.3 机 组 移交生产前,必须进 行 启动试运及各阶段的 交接验收。 每期工 程 全部竣工 后 ,必须及时进 行 工 程 的 竣工 验收。 1.4 机 组 的 启动试运及其各阶段的 交接验收和工 程 的 竣工 验收,必须以 ...
